装家充桩,先盯电表再挑桩

装家充桩,先盯电表再挑桩

2026-10-28 11:56:09 0点赞 1收藏 0评论

小区地库里这两年新装的充电桩,比新车还显眼。装桩这件事,多数人把精力都花在挑桩上:原厂还是第三方、带不带屏、几重防护、App 好不好用,能反复比半个月。

但我把政策口径、几位车主的电费单和几家桩的参数翻了一遍之后发现,真正决定后面几年充电贵不贵、顺不顺的,是更靠前的一块电表。踩坑的人基本都栽在同一步。

先从家里配电箱拉线,行不行

有人图省事:反正家里有电,找电工从配电箱接一路到车位,不用跑申请。硬件上确实能通电,但后面三件事很难受。

一台 7kW 交流桩,工作电流 32A,相当于三台 2 匹空调整晚同时开着。跟家庭回路共用的话,晚上充电再叠上空调、电热水器、电磁炉,总开关跳闸是常态;老房子入户线径本来就细,长期高负载运行,线缆发热、绝缘老化都是隐患。

电费更直接。家庭生活用电走阶梯电价,一个月充两三百度,很容易把全家推到第二档第三档,单价上去之后,"家充便宜"这个前提就没了。

最关键的一点:只有充电桩专用电表,才有资格申请居民峰谷分时电价。接在家用表上,这个门就关着了。

独立电表本身不花钱。低压报装是"三零"服务,电表、表箱、表前线路都由供电公司负责安装,车主不掏钱。花钱的是表后那一段,这个后面单说。

装家充桩,先盯电表再挑桩

顺带一句,从窗户丢个插线板到楼下给车充电这种操作,别考虑了。违规、危险,真出事保险也不会认。

峰谷电价不会自动开

这是我觉得最容易被忽略的一步。

电表装好、桩也上墙了,很多人以为从此就是谷电价格。实际上多数地区不会默认给你开分时电价,要么在报装的时候主动勾选,要么装完之后在"网上国网"(南方五省用"南网在线")里单独申请,一般下一个计费周期才生效。

各地时段和价格差得挺多。谷段普遍是 22:00 到次日 8:00,也有地方从 23:00 起算,重庆是 00:00—08:00,浙江是 22:00—08:00;谷段电价大多在 0.3—0.44 元/度,峰段 0.6—0.8 元/度,广州峰段能摸到接近 1 元,峰谷差三四倍的城市也有。具体数字以当地供电公司公布的为准。

装完之后,建议在 App 里点进电价状态看一眼,确认计费方式是不是"分时"。有人一直按平段价充了半年,才发现申请那栏是空的。

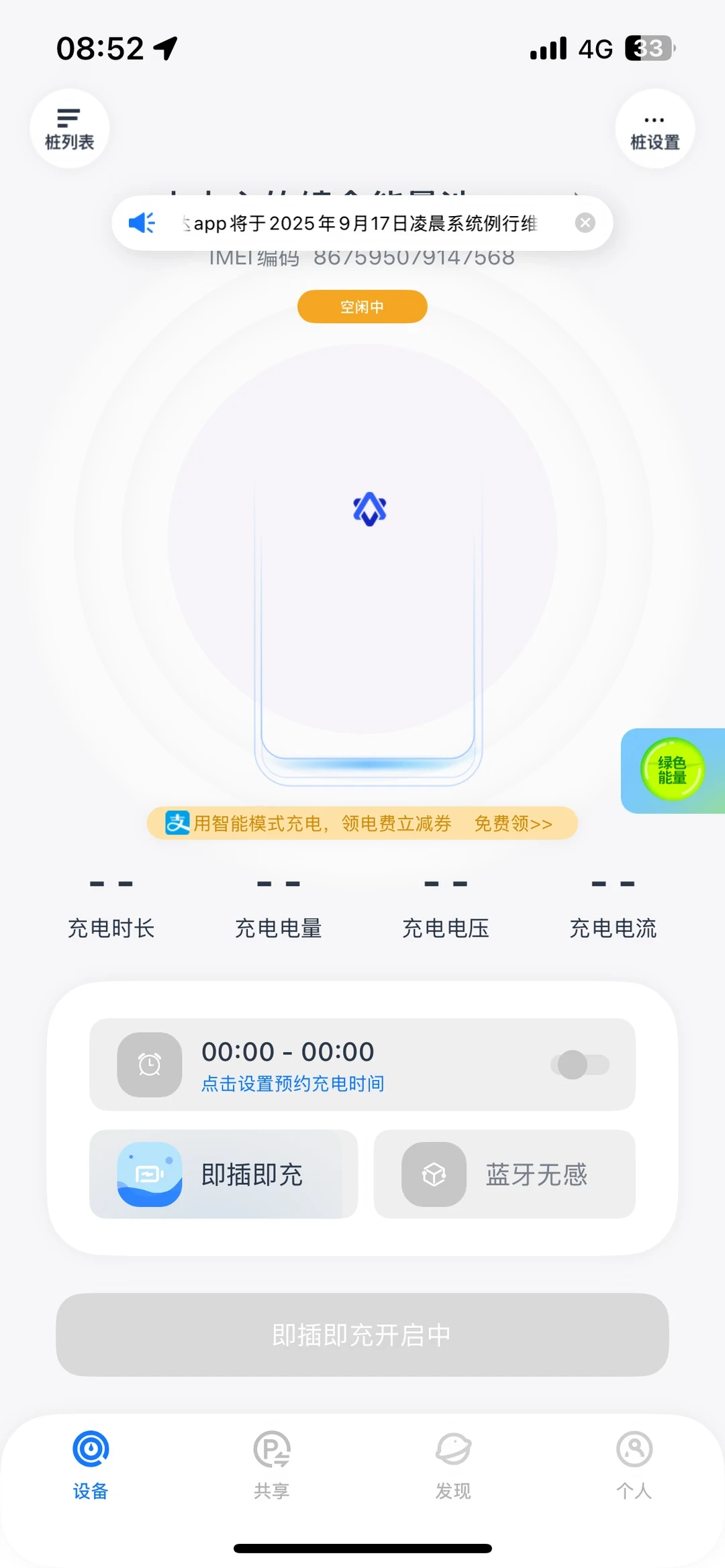

开通只是前提,还得吃得到。桩或者车得能预约充电,把开始时间设在谷段起点稍后一点;日常充到 90% 就停,对电池友好,也能避免充电拖到白天峰段。

装家充桩,先盯电表再挑桩

这里有个小细节值得留意:有些桩的预约只能在它自家 App 里设,地库信号一差就断连,预约形同虚设;有些车可以直接在车机里设充电时间,桩只负责通电。挑桩的时候问一下这块怎么实现,比看防护等级有用。

220V 还是 380V,7kW 到底够不够

7kW 单相桩,一晚上 8—10 小时能补进五六十度电。家用代步一天三四十公里的话,一周充一到两次,完全够用。

装家充桩,先盯电表再挑桩

11kW、21kW 需要三相 380V,前提是小区具备三相供电条件,勘测的时候直接问供电的人。这里有个顺序问题:先报了单相,以后想改三相,很多地方要重新走一遍流程,不是换个桩就完事。

不过在上大功率之前,先看车。交流充电的实际速度由车上的充电机(OBC)决定,大部分家用车就是 7kW,桩再大也吃不进去,只有少数车型支持 11kW 交流。所谓"一步到位上 21kW",得车支持、电表批得下来,两个条件同时成立才有意义。

电表规格不用自己操心,7kW 单相配 10(40)A 智能电表足够,供电部门提供,自己网购的表接不进计量系统,也享受不到充电桩电价。

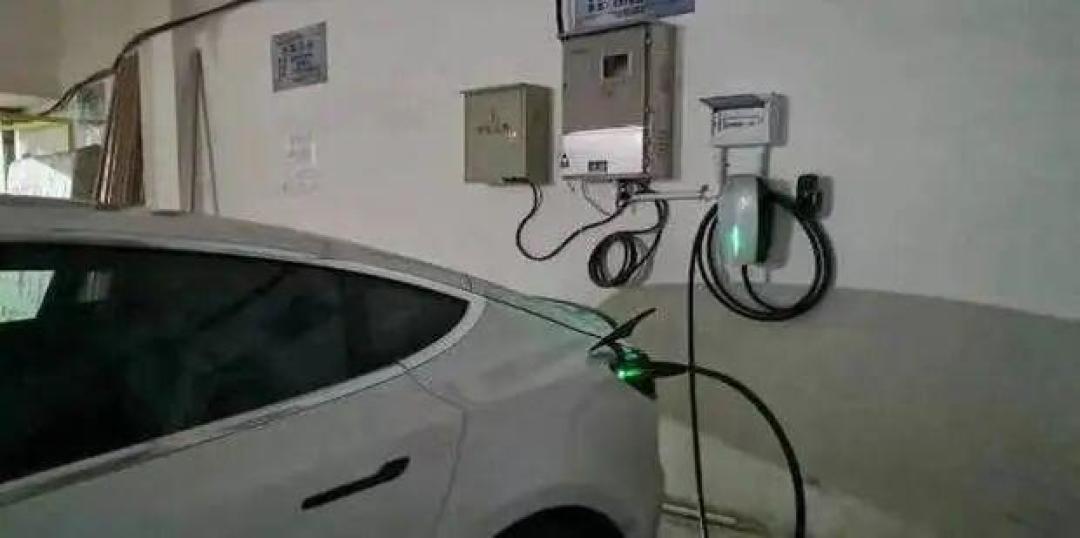

表后这一段,才是真花钱的地方

供电公司的责任边界到电表箱为止。表后到充电桩的线缆、桥架、穿管、漏保、施工,全部自费。

市面上的报价通常是基础安装含一定米数(常见 30 米内),超出部分按米算,一米几十块,各家差得不小。有个笨办法很好用:师傅上门前自己先用步子量一遍电表到车位的走线距离,一步大概一米,心里有数之后再听报价,能挡掉不少虚报米数。

电表位置也是可以谈的。勘测时请师傅尽量把表装在离车位近的那面墙或配电房,几米的差别就是几百块。

施工盯这几处:线缆用国标铜芯,7kW 建议不低于 6 平方,走线长就升 10 平方减少压降;穿阻燃管或走车库桥架,不能裸露在地面上被车轮碾;必须做接地,接地电阻要求 4Ω 以内;配漏电保护和独立空开,露天或潮湿环境最好有急停按钮。

装家充桩,先盯电表再挑桩

找人施工看两条:电工有有效期内的低压电工证,完工能出具竣工资料和绝缘测试记录。这些材料后面电网验收、质保索赔、卖房卖车位交接都用得上,别嫌麻烦。

桩本身,几个实在的判断点

原厂桩常见三千到六千,第三方大牌一千多到三千。原理上,交流桩负责的是通断、保护和计量,交流转直流是在车上完成的,所以不必迷信原厂。但各家整车质保条款写法不一样,签单前问清楚"用第三方桩影不影响三电质保",最好让销售写在合同或聊天记录里。

挑的时候我更看这几项:防护等级(地下车库潮湿,IP55 起步,露天往上加);有没有实体屏或者刷卡、密码、NFC 启动方式(手机没电、地库没网的时候,这就是能不能充上电的区别);App 里能不能设预约和充电上限;4G 流量免几年。

装家充桩,先盯电表再挑桩

至于宣传页上"XX 重防护"这种数字,看看就好,具体是过流、过压、漏电、防雷、急停里的哪几项,才是有意义的部分。

物业这关卡住了怎么办

第一道门槛是车位。产权车位最顺;租的车位一般要求合同一年以上,还要产权人书面同意;人防车位多数小区直接不给装,提前问清楚,别白准备材料。

装家充桩,先盯电表再挑桩

物业说"电容不够",先问清是整栋楼饱和还是在等扩容改造。这时候可以主动提"有序充电桩",它能按小区实时负荷动态调节充电功率,物业的顾虑小很多,比硬顶容易谈成。

如果物业要求必须用他们指定的施工队,按国家层面推广充电设施的政策导向,物业一般不能无故拒绝安装、也不能强制指定施工单位。沟通无果就保留书面材料,打 12345 或找当地住建、供电部门反映。各地执行细节有差异,先把话说明白,再走流程。

施工完成后走电网验收和物业备案,验收合格再合闸正常使用。

有些情况,其实不必硬装

没有固定车位、一两年内可能搬家、小区电容已经饱和在等改造、车一年跑不到五千公里——这几种情况,公共桩加单位慢充的组合可能更省心,没必要为了"家里有个桩"去硬推流程。

真要装,顺序记住就行:先确认车位和物业,再报电表,报的时候顺手把峰谷电价勾上,拿到勘测结果、知道表后大概多少米,最后才去买桩。

反过来做的人,多数会在最后一步多掏钱。

内容由AI生成
