水电预估8千,结账1万6:翻完十份真实账单和24年老师傅的交底,第一刀藏在哪、合同怎么写,我理清了

源自224位全网作者

02:56

8月底刷小红书,满屏都是"开工大吉"的帖子,几乎所有人开工后的第一道工序,都是水电定位。有组数据我一直惦记着:今年3月一篇标题叫"改水电就是装修被宰的第一刀!“的笔记,2.7万点,收藏却有5.5万。小红书另一篇老师傅视角的水电避坑帖,点赞11.6万,收藏12.2万。收藏是点赞的两三倍,说明大家不是在围观,是在开工前囤"护甲”。所以这篇不聊虚的,只聊钱:水电到底该花多少、"第一刀"藏在哪、网上吵不完的争议该站哪边,以及合同里必须写死的几条。

先看真账单:水电的钱,弹性大得离谱

先看低的那一端。一位业主的老房子,88平,没找装修公司,直接找工长一口价包死,水电一共6400元含材料,不限点位,最后没加一分钱。小红书

再看高的那一端。北京一位业主,套内99平,水电最终花了3万2,包含强弱电点位90个左右、两个卫生间增加下水、吊顶内水管保温、入户水管阀门换新,电路一共9回路。

中间档更常见。有104平全改按平方收14400元的,也有94平花了1万7、跑去问"我是不是被套路了"的,而答案里被反复点名的问题,是明管和暗管没有区分报价。知乎

再看单价层面。一位河南业主晒出了自家的完整账单:20mm水管,明管每米55元,暗管每米65元;2.5到4平方电线,明线每米20元,暗线每米28元;六类网线明线每米18元、暗线每米20元起步。知乎唐山一位从业者给出的2026年参考价更有参照感:老破小局部改造,只改点位、保留可用管线,含材料和人工大约80到120元一平。

水电预估8千,结账1万6:翻完十份真实账单和24年老师傅的交底,第一刀藏在哪、合同怎么写,我理清了

把这些账单摊开算,按建筑面积折算,从70多一平到300多一平都算"正常区间"。差距这么大,主因不是单价——各地人工有差异,但远差不出四倍。真正的变量是两个:计价方式,和增项。

第一刀从来不在单价,在算法

一位干了24年装修的老师傅说得特别透:水电是装修里最大的坑,不是因为花钱多,是因为你永远不知道会花多少。

刚过去的8月就有两个活例子。一位业主的合同上写着"水电预估8000",最后结账16000,翻了一倍。小红书另一位更憋屈:签的是包干合同,就怕增项,结果水电验收都通过了,施工方通知她水电增了四万。评论区里还有人预算5000、反复确认过够用,最后因为砸了入户电表墙,被解释成"原线路全毁",结账1万。

水电预估8千,结账1万6:翻完十份真实账单和24年老师傅的交底,第一刀藏在哪、合同怎么写,我理清了

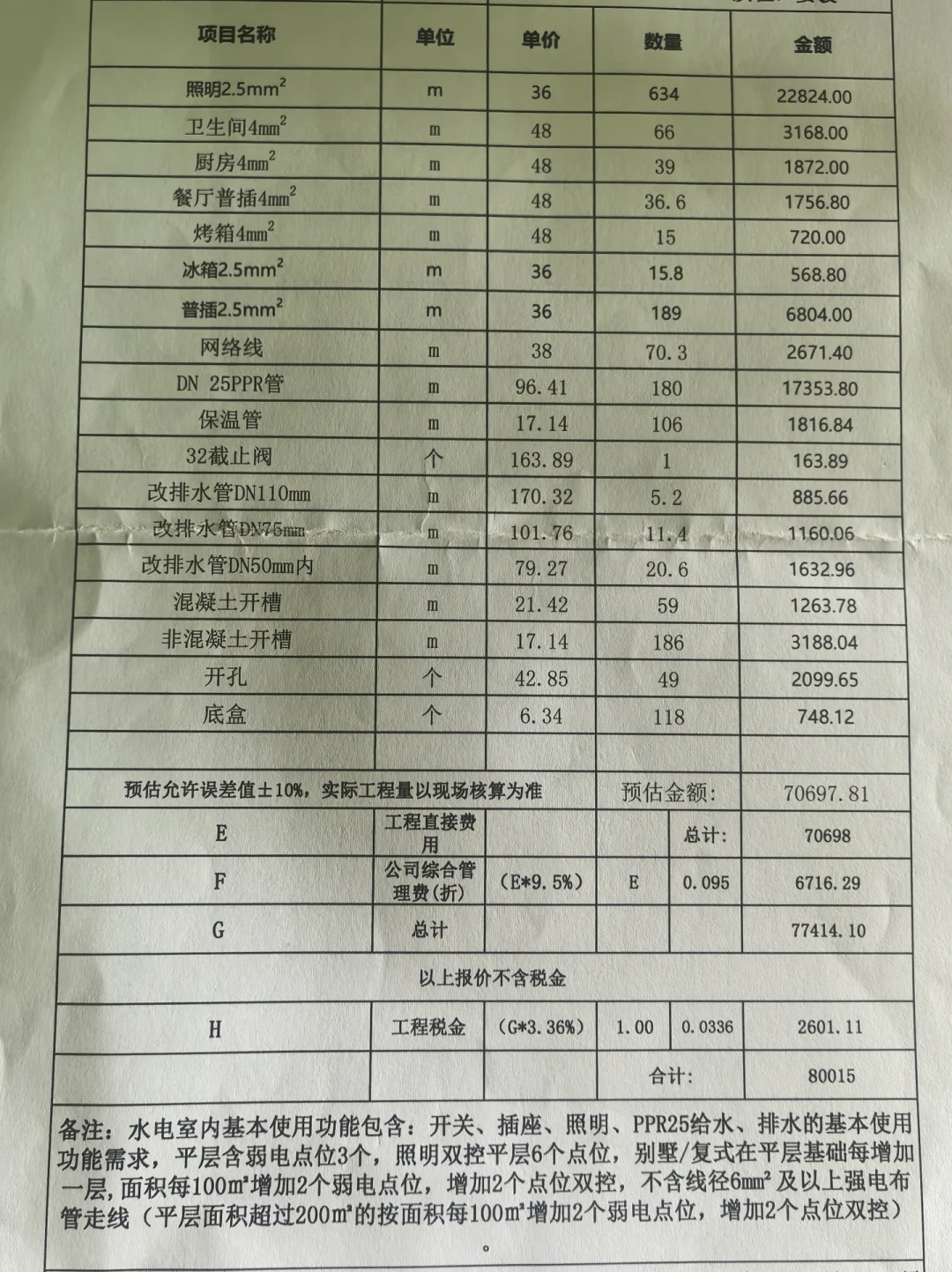

更离谱的报价单也不是没有。一位业主签合同的时候,水电预收写的是6.2万,水电定位之后,施工方给出的报价是11.6万,她只能在帖子里问"这正常吗"。小红书上面那张被晒出来的报价单,就是这种"先低后高"的现场证据。

点位上限是另一把藏在合同小字里的刀。合同里写"水电全包",你以为随便改,细看小字才发现限了30个插座、10个开关,而一个三室两厅正常要50个插座、15个开关,超出的部分每个加两三百,光点位增项就能多出五六千。知乎

水电预估8千,结账1万6:翻完十份真实账单和24年老师傅的交底,第一刀藏在哪、合同怎么写,我理清了

绕线也是重灾区。两点之间直线最短,但有的走法偏偏绕着墙根走,还管这叫"规范",每多绕10米,你就得多付六七百。知乎与之配套的还有开槽另算钱——报价时说全包,开工后告诉你混凝土墙开槽一平80到120元、砖墙40到60元,全屋开槽又是三五千,不给钱就停工。材料上也容易动手脚,合同里写的品牌,进场可能变成同品牌的"某某系列"贴牌货。有业主吐槽某知名水管品牌号称质保百年,真出了问题第二年连厂家电话都打不通。小红书

一位已离职的家居行业从业者在那栋215条评论的楼里留了句大实话:市面上一半以上的装修公司用的都是这个套路,低价吸引,然后靠后期增项赚钱。小红书所以第一刀从来不藏在单价里,它藏在三个地方:计量方式、点位上限、合同小字。好消息是,这三样都能在签字之前摁死。

三个吵翻天的问题,其实都有答案

第一个争议:水电走顶还是走地。网上攻略几乎一边倒推"走顶不走地",理由无非是漏水好发现、维修不用砸地。可真到施工,现实往往反过来——读与居是一位把自家装修全程记账的知乎博主,他签约时明确要求走顶,设计师却坚持水管走地。知乎

水电预估8千,结账1万6:翻完十份真实账单和24年老师傅的交底,第一刀藏在哪、合同怎么写,我理清了

设计师的理由也很实在:走顶费钱,水管用量更大;走顶要过梁打孔,对墙体结构不友好;走顶还得靠吊顶遮,层高低的老房子根本扛不住。这两派的真实分歧,其实是"漏水时好补救"换"成本、层高和结构安心",没有绝对的对错。我的判断是:厨卫本来就要吊顶的地方,走顶的边际成本不高,可以做;全屋无脑走顶没必要;选择走地也不是埋雷,前提是打压试验过关、封槽前留下完整的走向记录。

第二个争议:按米算、按点位算、按平方一口价,哪个靠谱。答案是都不绝对靠谱,关键看两点:是不是闭口价,增项有没有上限。88平6400那个案例是工长一口价包死,北京99平3万2是大包干里的明码标价,而所有翻车案例的共同点,都是"开口合同+按实结算"。那位离职从业者的建议很直接:按面积算一口价闭口费用,并且标注清楚,如果是由于测算不对导致费用增加,需要由设计师或者施工团队承担。小红书

第三个争议:横平竖直是不是智商税,大弧弯要不要做。B站有支8.7万赞的视频专门拆这类"伪教程",把大弧弯、铲防水、回形地漏这些网上热传的做法挨个点评了一遍。哔哩哔哩我的看法是:工艺好看值得尊重,但工艺好看不等于该多收钱。想要横平竖直,开工前把这个要求的价格谈进去;如果按绕线米数收你的钱,再拿"规范"当理由,那就是在宰你。

不能省的四笔钱,和不用花的冤枉钱

老房、二手房的水电全改,不能省。老房子的电线绝缘老化、回路设计停留在二十年前的用电水平,现在的电器功率早就上去了。一位做过老房翻新的知乎答主说得很干脆:格局可改可不改,但水电一定要改。知乎

打压测试,不能省。规范的做法是8到10公斤压力、保持30分钟不掉压,而工地上常见的糊弄版本是打5公斤、看10分钟。验收时自己盯着压力表拍全程,是成本最低的保险。强弱电的间距也别将就,规范要求间距30厘米以上、交叉处包锡箔纸,省了这一步,入住后网速慢、电视花屏,墙封好了线抽不出来,只能走明线。

水电竣工图和封槽前的全景照片,不能省。水电是隐蔽工程,封上之后再想维修或加装,全凭这张图。

水电预估8千,结账1万6:翻完十份真实账单和24年老师傅的交底,第一刀藏在哪、合同怎么写,我理清了

反过来,有些钱真不用花。一是伪需求工艺,大弧弯之类花活,前面那支视频已经拆过了。二是全屋6平方电线,普通家庭的空调、冰箱回路4平方足够,99平那个3万2的案例里,空调和冰箱用的就是4平方线;只有中央空调、即热式热水器这类大功率设备才需要单独升级。三是新房盲目全改,读与居家的电线就是半改造,在开发商预留电线的基础上引线,干区走地面的部分还按明管计价,省下了开槽的钱。开发商的管线不是天然该砸,先做打压和通电检测,合格的部分保留,不合格的再换。

签合同前的4件事,验收时的4件事

把上面所有坑倒过来,就是清单。签合同前,摁死四件事:第一,要水电点位图,每个插座、开关的数量和位置双方确认,作为合同附件;第二,写清计价方式——一口价、按面积还是按米单价——并约定增项上限,老师傅的建议是超过5%由施工方承担。知乎第三,材料的品牌、号、规格逐条写进合同,不给贴牌留空间;第四,问清楚开槽、打孔、强弱电箱、垃圾清运包不包,凡是口头说"包含"的,都落到纸面上。

验收时,到场盯四件事:打压测试按8到10公斤、30分钟执行并全程录像;检查强弱电间距和交叉处理;明管暗管分开测量,不接受"统一按暗管";封槽前拍照录像存好,拿到水电竣工图。

水电是装修的第一步,也是完工之后最看不见的一步。这一步花的钱,买的不是花哨工艺,是知情权:多少米、多少点位、什么品牌型号、超了算谁的。金九银十准备开工的,建议把这篇存下来,水电定位那天对着走一遍;已经做完水电的,不妨把合同和报价单翻出来,看看上面这些坑,你中了几个。

内容由AI生成

精选参考来源

1. 改水电就是装修被宰的第一刀!

2. 装修小白还不知道水电老油子的7个骚操作❓

3. 当我的水电被增项之后,我咨询了身边所有搞装修的朋友

4. 94平米房子水电改造,花了1W7,我是不是被套路了?

5. 读与居装修账单02:水电改造的真实花费

6. 老破小房子的水电改造大概要花费多少钱呢?

7. 水电改造是我整个装修踩坑最狠的一个环节,没有之一

8. 开始动工一个多月了,水电刚完工

9. 签合同时水电预收写的6.2,前两天水电定位后昨天给我报价11.6???这正常吗

10. 装修第一巨坑,改水电到底有多坑?

11. 大家都说水电走顶比走地好,可是现实中为什么大部分还是走地的?

12. 硬核解析!网上流行的装修要求,真的必要吗?

13. 老房子翻新要不要砸墙改格局?水电改造和防水工程有哪些容易踩的坑,该如何规避?

14. 业主请了装修公司或施工队做水电改造,自己没时间天天盯,哪些关键节点必须到现场确认?最容易踩坑的是什么?

0
扫一下,分享更方便,购买更轻松
0评论

当前文章无评论,是时候发表评论了
提示信息

取消
确认
评论举报

最新文章 热门文章
