先说结论:自装拖工期的,从来不是工人干得慢
很多第一次自装的人,脑子里默认的工期瓶颈是"师傅磨洋工"。但真正在工地上盯了十几年活儿的工长会把话说得更直白:装修就两三个月的工期,材料却有几百样,真正卡脖子的往往是"买早了占地方,买晚了卡工期"。师傅到现场没活干,扭头就去下一家,你再叫他回来,排期排到半个月以后。知乎 所以自装工期管理的本质,不是催工人,而是把长周期主材提前排进日程。这也是为什么同样是自装,有人三个月顺顺利利下车,有人半年还在工地跟材料较劲。
拿"年前入住"倒推,先算一笔时间账
小红书被反复收藏的一条基准线是:毛坯房硬装总耗时 60-80 天,工序衔接紧凑可压缩 10 天左右。小红书 9 月初开工,账面上确实能在年前装完,再留出一两个月通风散味。但这个前提,是没有一个环节卡在"等材料到场"上。
倒排的关键,是从目标入住日往前减:先减掉每个工序的现场施工时间,再减掉每样主材的生产周期和物流时间。你会发现,绝大多数生产周期长的东西,必须在开工前就定好,而不是等施工到那一步才开始挑。工长给这套逻辑总结了一句口诀:生产周期长的先下定,需要预埋的先买,需要内嵌的先定尺寸。知乎

本周就该下单的:四样长周期主材

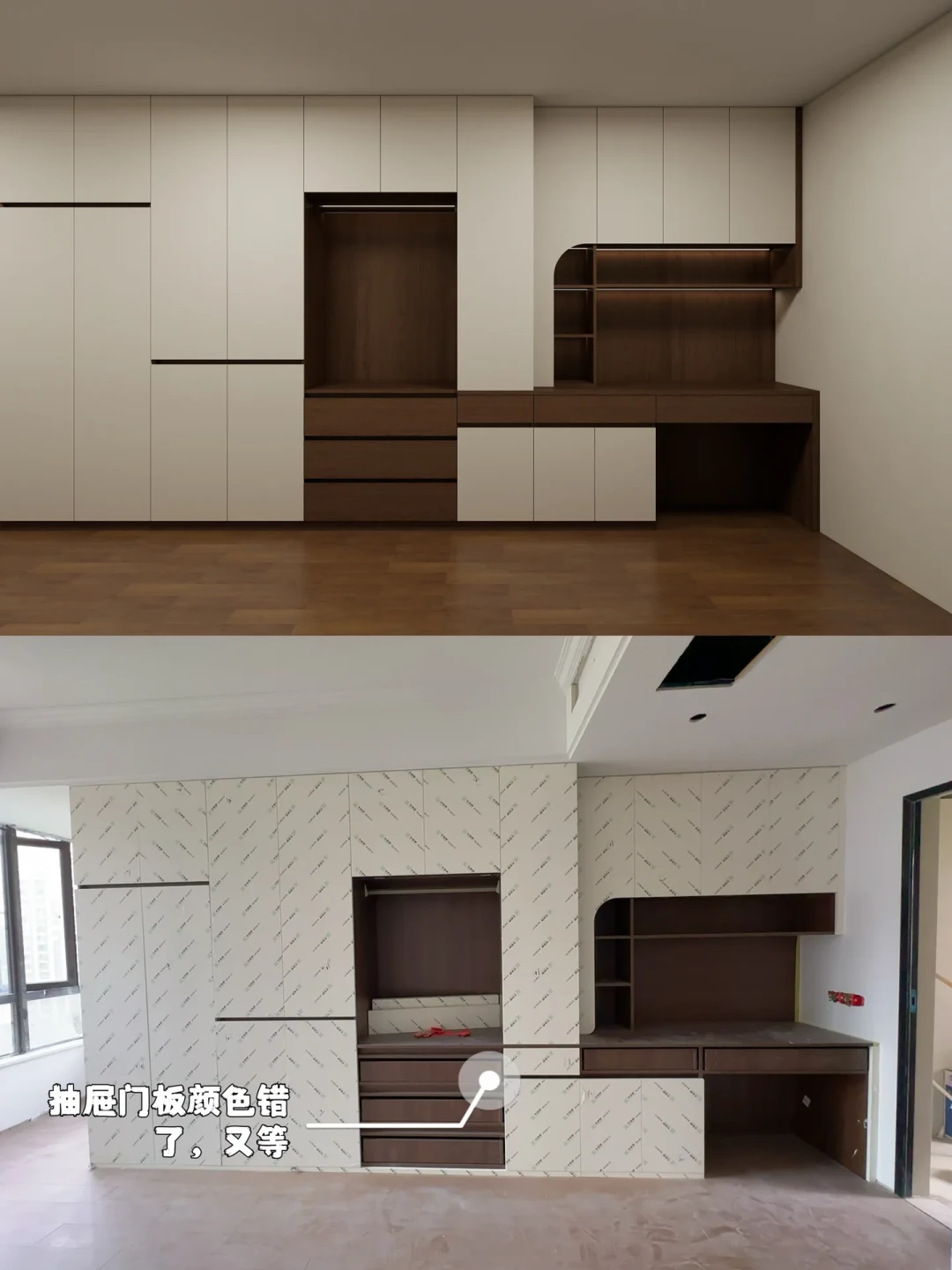

全屋定制是周期最长的一个环节,贯穿整个装修,油工结束才安装,但中间要多次量尺复尺。知乎 它必须在开工前就定好商家和方案,否则后期所有工序都得迁就它,越赶越乱。

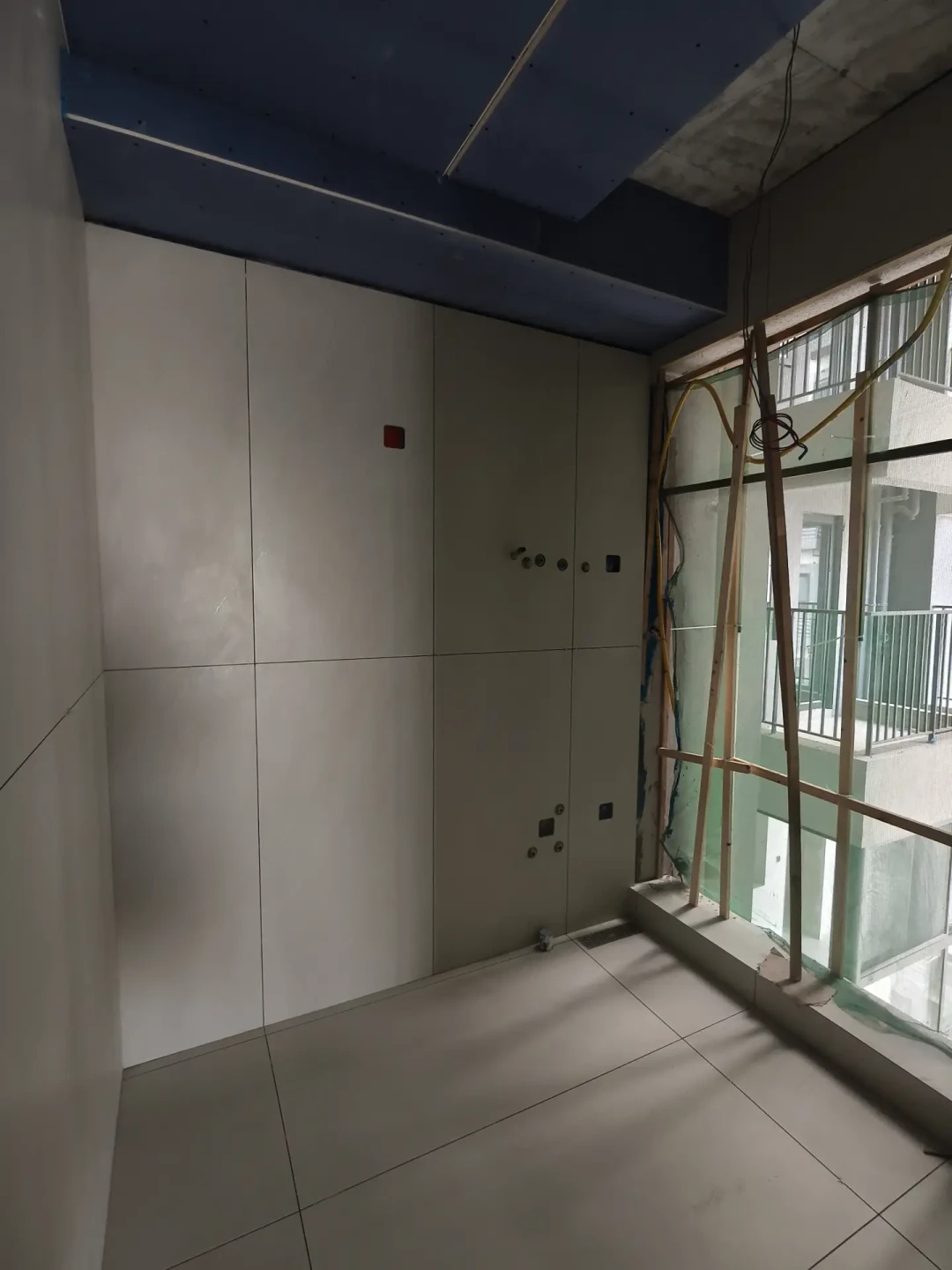

封窗要趁早。封窗,开工前20天选商家量尺下定。生产周期25天左右,水电完工后瓦工进场前安装。知乎 窗框不装好,瓦工贴砖没法收边,后面再补就难看。
中央空调和地暖,开工前20天启动。定品牌、定方案、签合同。知乎 这类设备要在水电阶段预埋管线和电源,定晚了水电就得返工。前置过滤器则建议开工前10天买好,水电初期装在水表后面,属于"不值钱但开工第一天就要用"的小件。
水电、瓦工阶段,这几样要跟上

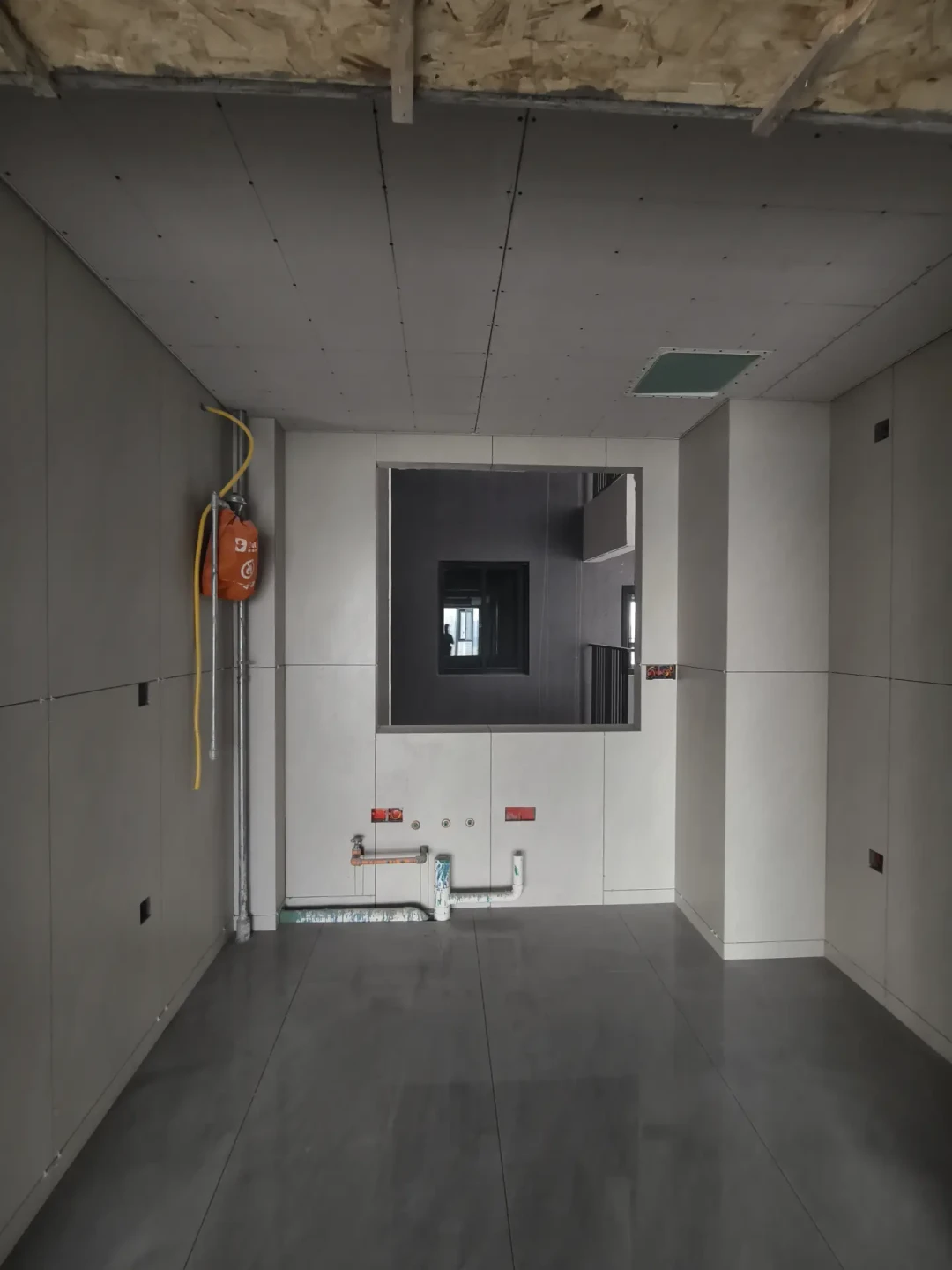

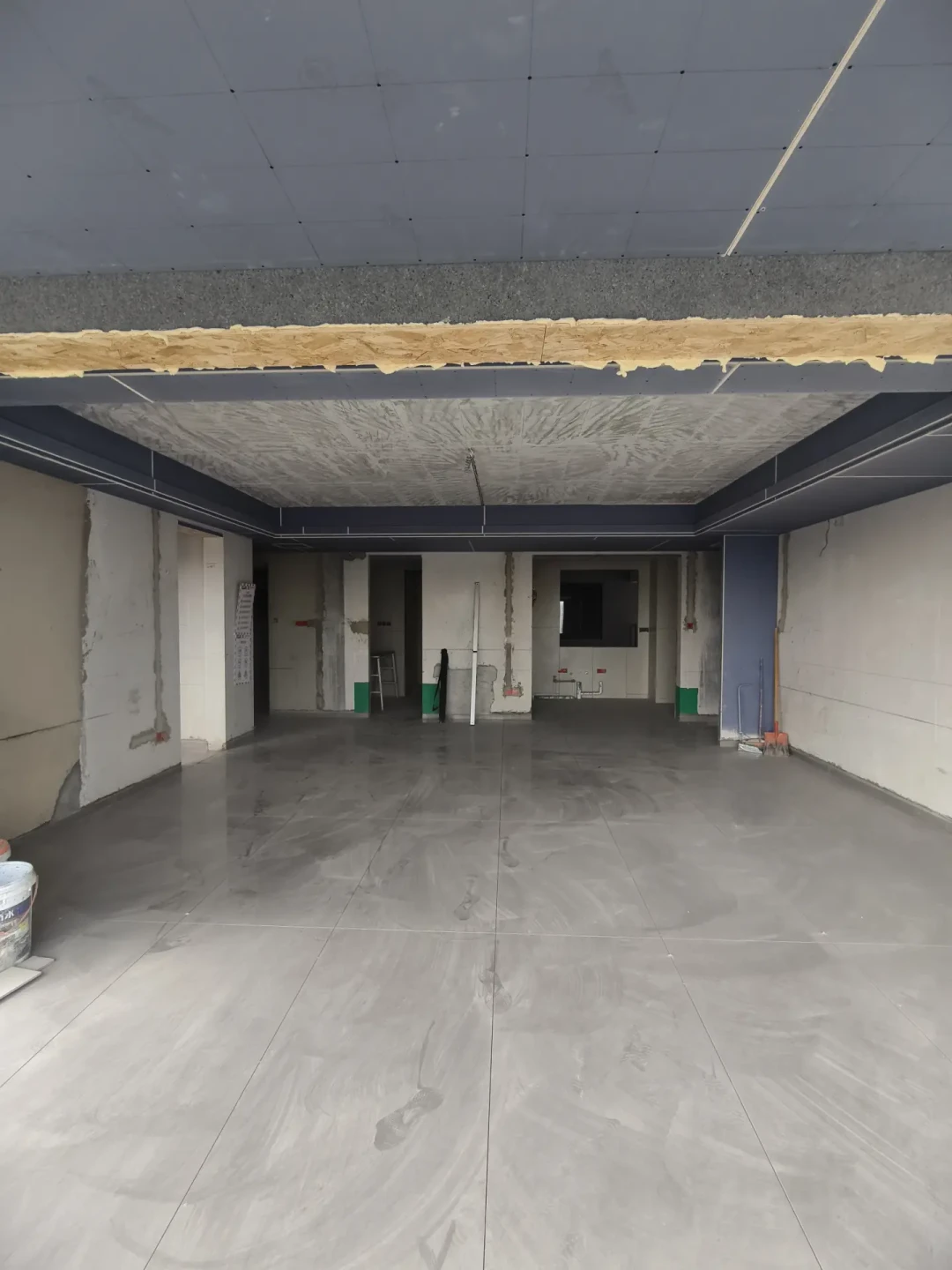

水电一收尾,就可以开始挑室内门和瓷砖了。免漆木门生产周期15天,实木或烤漆门更长。知乎 别等油工做完再下单,否则师傅又得干等半个月。瓷砖常规款有现货,定制砖或广东砖要留5到7天物流时间。淋浴房生产周期约15天,提前把基石拿到现场,主体后期安装。

真正不用急的,反而可以等
不是所有东西都要抢着囤。油漆、水泥、部分软装家电,价格波动不确定性较高,可以等到临近开工,或是双十一大促节点再入手。知乎 常规款瓷砖有现货,也不需要提前几个月囤在屋里占地方。真正该抢的,只有那些"生产周期长、需要预埋、需要内嵌"的东西。

为什么是现在:8月底,正好是一个锁价窗口
这是这篇内容最有时效性的一段。当下属于装修传统淡季,建材整体价格相对平稳,议价空间更大,算是不错的锁价窗口期。瓷砖、卫浴、定制柜这类生产周期长、价格稳定的主材,可以趁现在优惠下单,签订保价协议,约定延后送货,既锁定优惠,又不用担心囤货受潮占用空间。知乎
反方向再看一眼就更清楚了:下半年 9-10 月进入装修旺季,人工费用大概率上涨,好的施工队伍档期紧张,拖得越晚成本越高。知乎 所谓"金九银十开工",真正该做的动作其实发生在 8 月底——趁淡季把长周期主材的价格和档期锁住,进了旺季才不至于被人力和涨价两头夹。
不同人,用法不一样
时间充裕、预算紧、能把工地当主业的自装党,可以严格照这张倒排表走,核心就是"长周期早定、预埋早买、内嵌早定尺寸"。只能周末看工地的上班族,建议把全屋定制和封窗这两个最大变量当作开工的硬前提,这两样本周下不了单,宁可整体后移开工日,也别先开工让师傅在现场干等。至于还没确定工人和工长的人,先把人定下来再谈材料下单,否则材料到了没人装,只会多一笔仓储和损耗。
接下来值得盯的信号
一是 9-10 月旺季的人工涨价是否真的落地、好工长档期紧到什么程度;二是双十一软装家电的价格走势,能不能接住"延后入手"那部分预算;三是定制柜、木门这类长周期主材的报价在旺季前后有没有波动。这三件事看清楚了,这张倒排表才算真正用到位。
