最近社区里有两条用真金白银换来的教训:一条是水电改完才去买冰箱,尺寸不对砸墙重弄,前前后后多花了2万多。今日头条另一条正好相反,冰箱在保洁前就送到,硬是在楼道里吃了半个月灰。今日头条一个买晚了,一个买早了,而他们收藏的家电清单,大概率是同一类。问题不出在"买什么",清单上都写着;缺的是最要紧的一栏:什么时候买。
九十月份正是开工高峰,99大促刚过、双11预售在即,这轮家电国补又按目前公开信息将在年底收尾,不少刚开工的人都在纠结:清单上的家电到底是一次下单蹲优惠,还是跟着工序一步步来?答案其实不是二选一:把家电拆成三批——先定型号,再等付款,最后排进场。
时间线一:定型号,宜早不宜迟,最晚不晚于水电交底
"定"指定的是型号和尺寸,不一定马上付全款。
第一类要赶在开工前定:中央空调、地暖、新风。它们的位置需要和水电、吊顶配合着来,必须在水电施工前就定好位置。今日头条

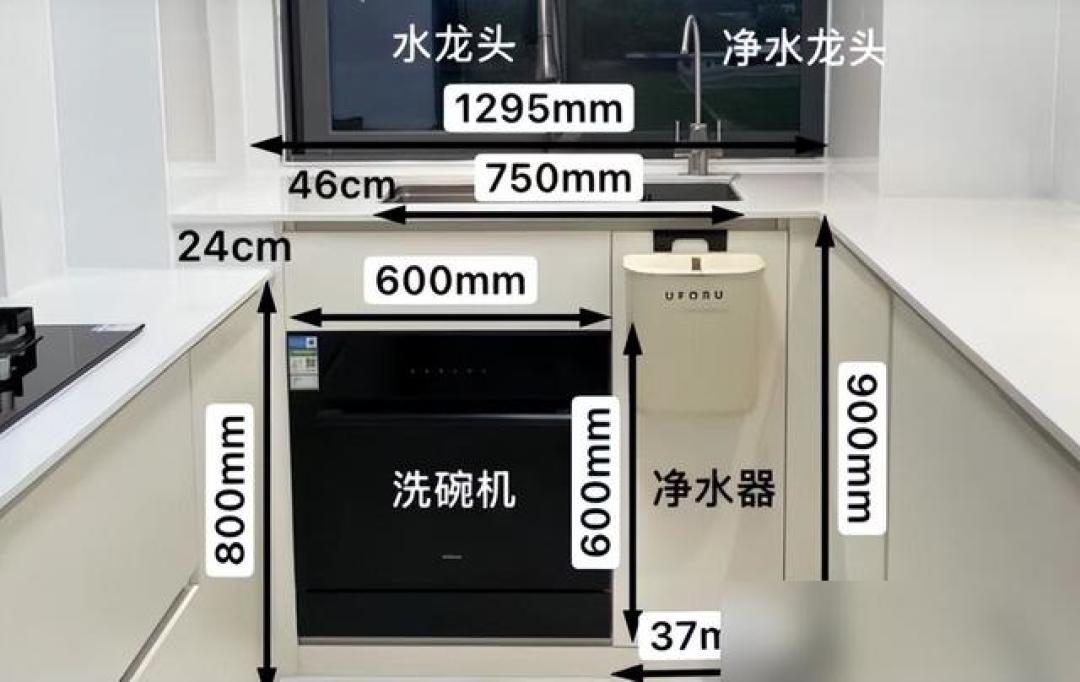

第二类要在橱柜定制前定:冰箱、洗碗机、蒸烤箱、烟机集成灶、燃气热水器、台下净水器。社区里流传一条铁律:先定型号 → 查安装尺寸 → 再定水电点位,顺序一步都不能反。微信公众号

为什么这么严?同一个蒸烤箱,不同品牌开孔能差5公分;同是600宽的柜子,有的洗碗机塞得进,有的就卡住。微信公众号更隐蔽的细节是插座:插座留在电器正后方,插头一插会再多出2公分,嵌入效果当场破功。今日头条

第三类要在水电交底时定:壁挂马桶水箱、需要上下水的小洗衣机、需要预留上下水的扫地机器人。它们涉及预留水位、电位和管路,瓷砖一贴就没法补救了。
时间线二:付钱,跟着节点走,不用抢跑
型号定了,钱不必急着付。家电价格有自己的节奏:买家电最好是大促时买,年货节、315、5.1、618、818、99、双11、双12,每个节点都值得一看。小红书
今年还多一层叠加红利:家电国补。这轮政策统一实行15%高额补贴比例、单件封顶1500元,普遍要求一级能效或水效的机型。今日头条补贴资金分批发放、额度有限、先到先得,按目前各地公开信息,国补系统将在今年12月31日关闭。微信公众号对着自己的清单,可以分三种情况处理:
第一种,价格波动大的标准大件:冰箱、洗衣机、电视、空调。时间线一里定好型号后,可以安心等双11,按近两年节奏预售通常10月中旬启动,叠加国补后,同型号到手价大概率比现在更低。
第二种,要跟着橱柜定制锁定的:洗碗机、蒸烤箱、嵌入式冰箱、燃气热水器。橱柜设计师要尺寸时,就该付定金锁型号;尾款可以蹲大促,但"先锁型号、后付尾款",别让柜子图纸等你。
第三种,宜早不宜迟的:空调。秋末还在安装淡季的尾巴,拖到旺季再买,约安装排队的时间会明显变长。

想叠加国补的,下单前记得核对两件事:机型在不在补贴目录、能效等级是否符合要求;以及本地是下单时补贴还是发货时核销。越到年底,额度越可能紧张,大件定了就别拖到最后几天。
时间线三:进场,保洁之后,一步一个脚印
进场时间的标准其实只有一句话:家具、家电等开荒保洁做完再进场,不然就是吃灰、磕碰,还占地方。知乎

安装顺序也有成熟节奏:吊顶 → 柜子/浴室柜 → 木门 → 地板 → 开关插座/灯具 → 大家电,一步一步来,需要打孔的位置定了、电位留好了,大家电进场才顺。知乎

一个容易踩的坑是家务区的小洗衣机:有人把本该最后装的小洗衣机最先装了,之后家里每装一样东西,都得把它搬上搬下。小红书道理相通:越是需要反复挪动的电器,越要最后装。
还有两个习惯值得养成。一是别太早拆包装,原箱至少保留到退换货窗口期结束,家电有7天无理由退换,包装通常建议保留15天以防退货。小红书二是安装当天让师傅通电试机、留好工单,后面出现磕碰或故障,这就是交涉的凭据。
不想记时间线,就用三个问题30秒归类
每件家电下单前问自己三个问题:
橱柜、水电要不要它的尺寸?要,就现在就定型号,钱可以等。
在不在国补目录、价格波动大不大?在,就对着双11和本地补贴节点,“型号锁好、钱等节点”。
安装要不要配合工序(吊顶、柜体、上下水)?要,就先排安装时间,再定到货时间。
三个问题都答"不用"的,比如电饭煲、空气炸锅这类台面小家电,看到好价随时下手即可,不必纠结。
接下来值得盯的两个信号
信号一:双11预售时间。按近两年节奏,预售通常在10月中旬启动。抖音9月把型号定完,预售期正好用来比价、算定金;型号还没定的,先补时间线一,价格再好装不上也白搭。
信号二:本地国补额度。国补资金分批发放,各地额度消耗速度和核销规则并不一样,一台万元级大家电,15%就是封顶1500元的实在优惠。下单前多查一遍本地规则,发货时间也留出余量。
最后把逻辑收成一句话:清单解决买什么,工序解决谁先谁后,大促和国补解决什么时候最便宜。三件事对上了,这笔家电钱才花得踏实。
