「全屋定制为什么要复尺?因为第一次量尺没用!」——这是小红书上关于复尺互动量最高的一条帖子,1800多赞、440多条评论。小红书初尺往往只是为了签单出方案的粗量,复尺才是工厂下料前,把所有尺寸锁死的最后一次机会。
翻完小红书上20多条复尺相关的高互动帖子,先说结论:这一步本身不复杂,但特别容易在「时机」和「账」上出问题。时机错了,柜子的基准尺寸就是错的,安装时翻车;账没对,结算复尺时面积一重算,总价能差出好几万。这两件事分开说。
一、复尺为什么值得单独说
有博主总结得很直白:全屋定制翻车,十有八九是尺寸问题——柜子塞不进、门套卡住、缝隙能塞手指。小红书板材和五金出问题还能换,尺寸错了往往只能返工,而返工的钱谁来出,是最难扯清楚的。
复尺还直接关系钱。有小红书用户晒过,结算复尺时被一下子多算了将近两个平方,当场核对才改回来。小红书更夸张的一例,复尺后总价从9万多跳到14万,评论区380多条全在讨论这笔账是怎么变的。小红书也有反方向的案例:2025年11月有帖子说签完合同复尺后总价反而变低了。小红书也就是说,面积可增可减都正常,关键看你有没有逐项去核。
所以先把复尺是什么说清楚:它不是「再量一遍」,而是在硬装基本完成、尺寸不再变化之后,用工具把全屋重新量一遍,把这套数据锁进下单图纸。初尺是在毛坯或硬装中期量的,墙、地、顶后来全都会变,这也是「第一次量尺没用」的原因。
二、时机为什么人人说得都不一样?因为等的不是同一件事
把网上的说法拉出来,至少有三个派:
「油工后」派:有设计师说要等油工结束再来复尺下单生产。小红书
「硬装完成」派:最佳时机是基础硬装基本完成之后,墙地砖或地板铺完、吊顶完成。小红书
「地板前」派:有143㎡的案例帖专门提醒,一定要在全屋地面找平、地板铺设之前完成复尺。小红书
看着打架,其实谁都没骗你——复尺等的不是日历上的某天,而是你家的「尺寸基准面」定型了。对照下面4个问题,就知道你家该约在什么时候:
有没有贴墙的柜子?一门到顶、顶封板内置、护墙板、与墙齐平的柜体,墙平不平直接决定柜子和墙之间的缝有多大。墙面找平必须完成,否则缝宽全靠运气。
落地柜落在什么上?落在瓷砖上,就等贴完砖再复尺;那个区域如果铺地板,要先跟商家说好按铺前还是铺后量,地板厚度怎么扣——强化地板加防潮垫一般在1~2厘米,按你选的地板跟商家书面确认。
有没有通顶柜、吊柜?有就等吊顶完成,顶面的完成面就是高度基准。
有没有嵌入式家电?冰箱、洗碗机、洗衣机的型号要先定,拿到安装尺寸,复尺时一起锁进去。
所以多数家庭的答案是:墙面找平完成+吊顶完成+瓷砖贴完,就可以约复尺了。有业主就被时机卡过进度:第二遍找平腻子做完打磨后、涂乳胶漆前才让复尺,一下子多等20天。小红书不必死等乳胶漆刷完——漆膜对尺寸的影响很小,真正的变量是「找平做没做完」,坚持等油工结束的,多半是怕找平还没做。这是从各派说法反推出来的判断,落地前建议再跟自己的设计师确认一遍工序。

特殊情况也提一句:斜顶、阁楼这类不规则空间做柜子或护墙板,每个点的高度都不一样,按最高点下单可能要切板,按最低点下单可能留缝赔钱,复尺前就得跟商家把取舍说定。小红书
三、复尺当天,业主要在现场,盯这4条线
有设计师说得很实在:复尺这一步,最怕业主「太放心」。小红书当天尽量到场,盯住4条线:
工具线:只掏卷尺的要警惕。有帖子说得直接:复尺不能只靠一把卷尺,起码要准备一个5线水平仪。小红书设计师只拿卷尺就开始记数,可以当场问一句:「墙面不平的量差,你怎么测?」

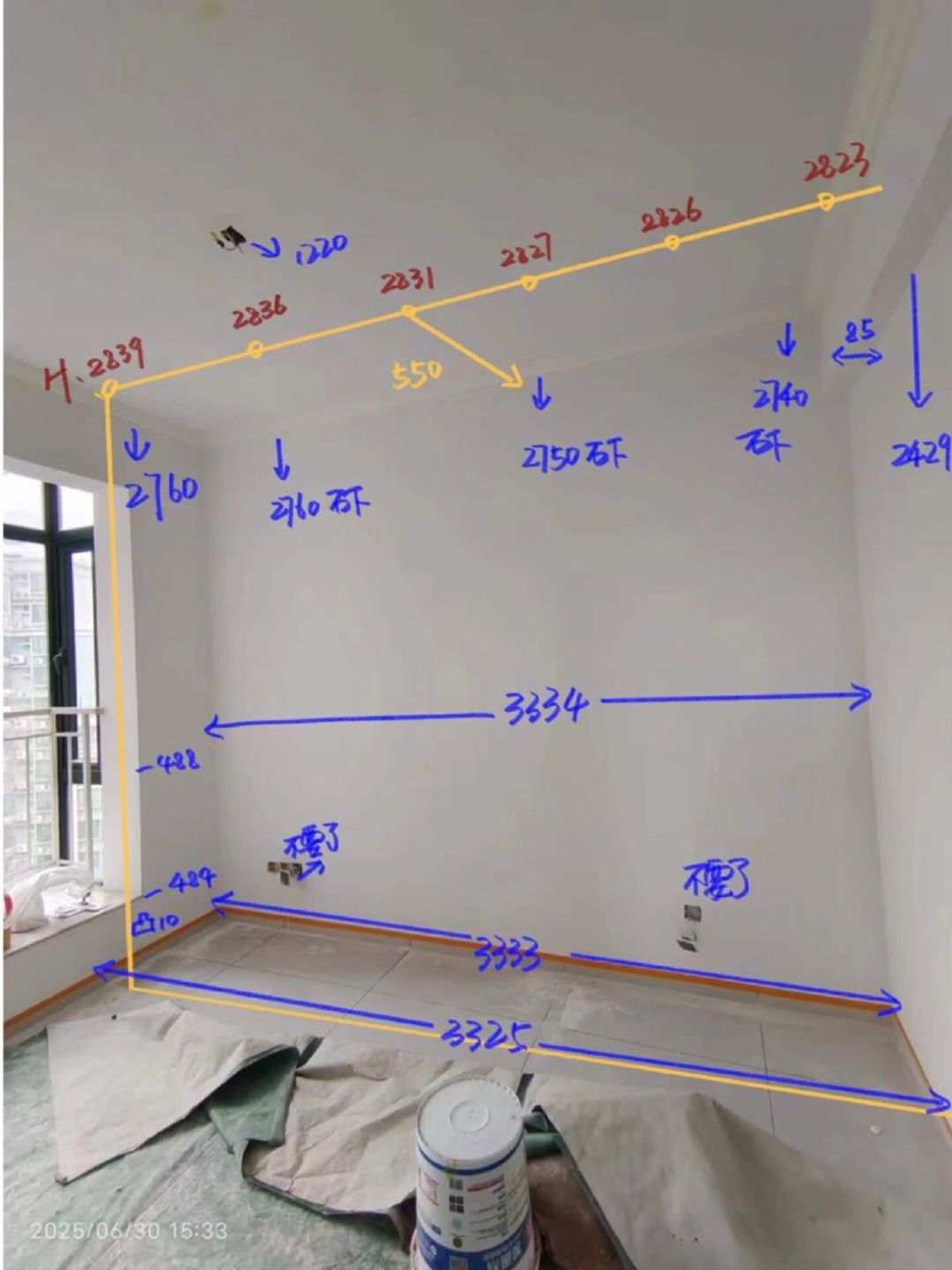

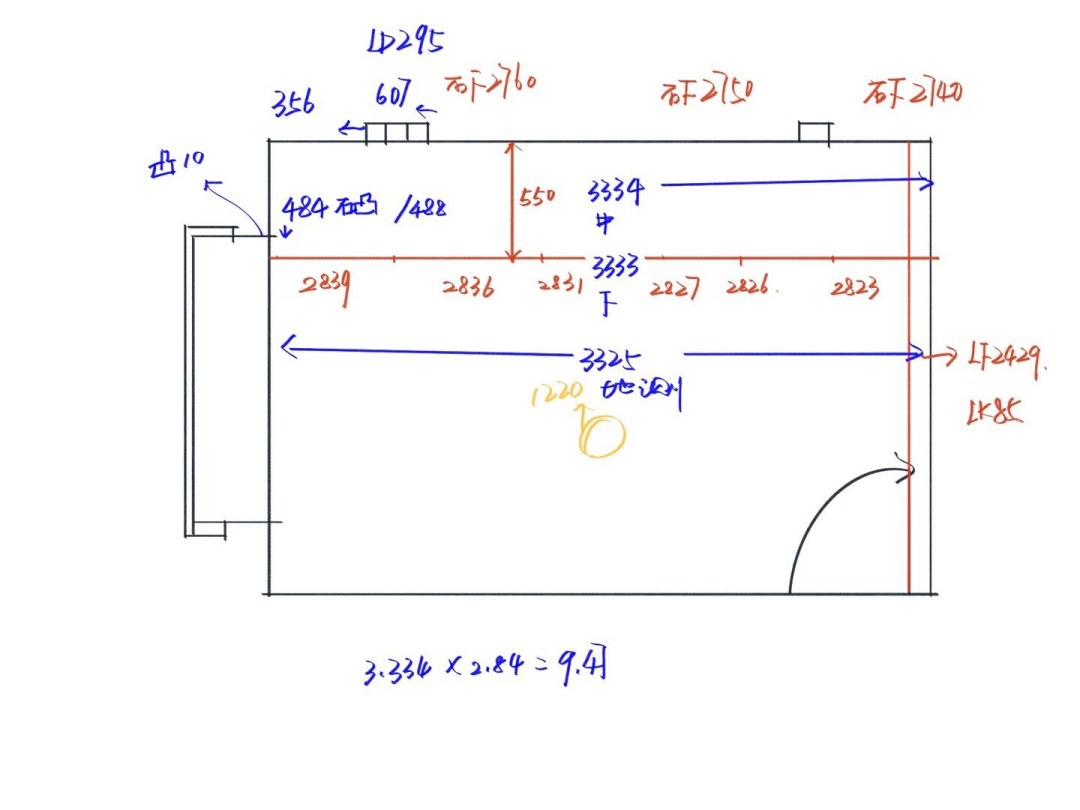

取数线:设计师的通行做法是「三点原则」,柜子复测满足三点原则即可。小红书高度上看左、中、右几个点,几个点的数字对不上,说明这个基准面不平,差值怎么处理要当场定:是让油工再找平,还是定制这边用封板、垫高消化,别留到安装那天再说。

责任线:最容易忽略的一条。复尺要检查地面和吊顶是否平整、墙面和地面是否垂直,发现问题就当场划清谁处理,并且写下来。小红书不然很容易变成那个被全网业主转发的段子:瓦工说「我用水平仪找平的」,定制说「我的三角尺才是真理」,业主夹在中间「随便吧」。小红书
留证线:基准点、仪器读数、问题位置,都拍照留档。后面一旦出现「我当时说过了」的争议,照片是你手里为数不多的筹码。
四、复尺完别急着签字:图纸要逐项核
很多人以为复尺完就等安装了,其实复尺之后出的是下单图,工厂就按这套图纸下料,签了字再发现错,返工费就说不清了。
今年7月有小红书用户专门提醒:不管前期设计沟通得多顺畅,复尺出了图,一定要自己一点一点复核。小红书每个柜子的长宽高、插座有没有被挡住、开门方向会不会撞床头柜和相邻柜体、柜子和吊顶之间的留缝,都要过一遍。之前有真实案例:门板到吊顶的缝留了15毫米,业主觉得太大,但这类「缝宽多少算合格」的口径,本来就该在签字前谈拢。

再补一个老话题:图纸上标的是柜体外尺寸,不是内空,签字前按自己实际要用的内空再反核一遍。这点之前专门写过,不展开了。

五、结算复尺是钱的事:面积可增可减,口头算账不作数
结算复尺就是按最终的实际尺寸重算面积,和预估有出入,总价浮动本身正常——前面也说了,有复尺后总价变低的案例。不正常的是:多算两个平方不给明细,总价从9万跳到14万只口头通知,甚至定金交了、复尺做完了再坐地起价。小红书

核对就4步:
按合同写好的计价方式算——投影、展开还是分柜计价,中途不换口径;
每个柜子的尺寸和初报价逐项对,新增、减少的柜子单独列出来算;
单价和增项按合同价执行,新冒出来的增项要重新报单价、双方确认;
所有金额变化,书面确认完再开始生产,哪怕只加几百块。
一句话记住:面积变化正常,口头算账不作数。
六、合同里值得补的两条
既然说到这,顺手把两条写进合同:
复尺误差的责任归属:因测量、设计错误导致的返工损失由谁承担。不写清楚,出事后最容易变成一句「图纸你签过字了」;
结算复尺的调价机制:金额变化需双方书面确认,否则不计入合同总价。
最后说下节奏:复尺确认、下单之后,生产到安装的主流周期一般在一个月以上,有的品牌要45天甚至更久。想赶在金九银十前后进场安装的,复尺要往前排——等硬装全部结束才想起来约,多半要干等。
