九月中了,老话讲"金三银四、金九银十",六七月开工自装的那批人,正陆续走到安装段:水电、瓦工、油工都收了尾,接下来等着进你家的,是美缝、吊顶、地板、全屋定制、木门、开关灯具、洁具五金、移门淋浴房、墙纸壁布、开荒保洁——十来拨人。知乎
每年这个阶段,自装帖底下问得最凶的问题基本是同一批:门和地板到底谁先装?安装师傅能不能约一天全约上,省个假?定制柜商家催"早量单早完事",要不要听?
我把今年 7、8 两月小红书的翻车实录、知乎工程人和设计师的顺序贴、B站的"安装十步"逐条对了一遍。这三个问题全网没有统一答案,但吵法本身暴露了关键:不少"顺序建议"背后是立场。这篇不站队,只把判断的尺子量清楚。
争议一:“先装门还是先铺地板”,两拨人吵的根本不是同一件事
流传最广的撕法来自一位 18 年工程施工管理的知乎作者 Devin:“先装门还是先铺地板?装修公司说先装门,卖地板的说先铺地板,你听谁的都有人骂你。” 他给的结论很硬:90% 的情况应该先铺地板、再装门。知乎
但"先门后地"这一派并不缺人。一位十二年室内设计师给出的安装顺序是:扣板吊顶→柜子→门→地板→开关插座灯具→洁具五金。他的理由也很顺:先装门再铺地板,地板紧贴门套收口,不留缝。知乎
两边吵到一块去之前,先看清真正的分水岭,其实就是 Devin 自己写下的那句:谁后装,谁收缝。门后装,门套线直接压住地板端头,缝看不见;地板后装,露在门套外的地板边要打胶收口,打进去的那圈胶一两年就发黑——太仓一位做装修的账号干脆承认,"先装门免得磕到地板"听着有道理,但致命问题在于门套先做好,地板厚度就全靠前预估了。知乎

那"先门后地"为什么还有人坚持?三个变量确实会把答案改过来:

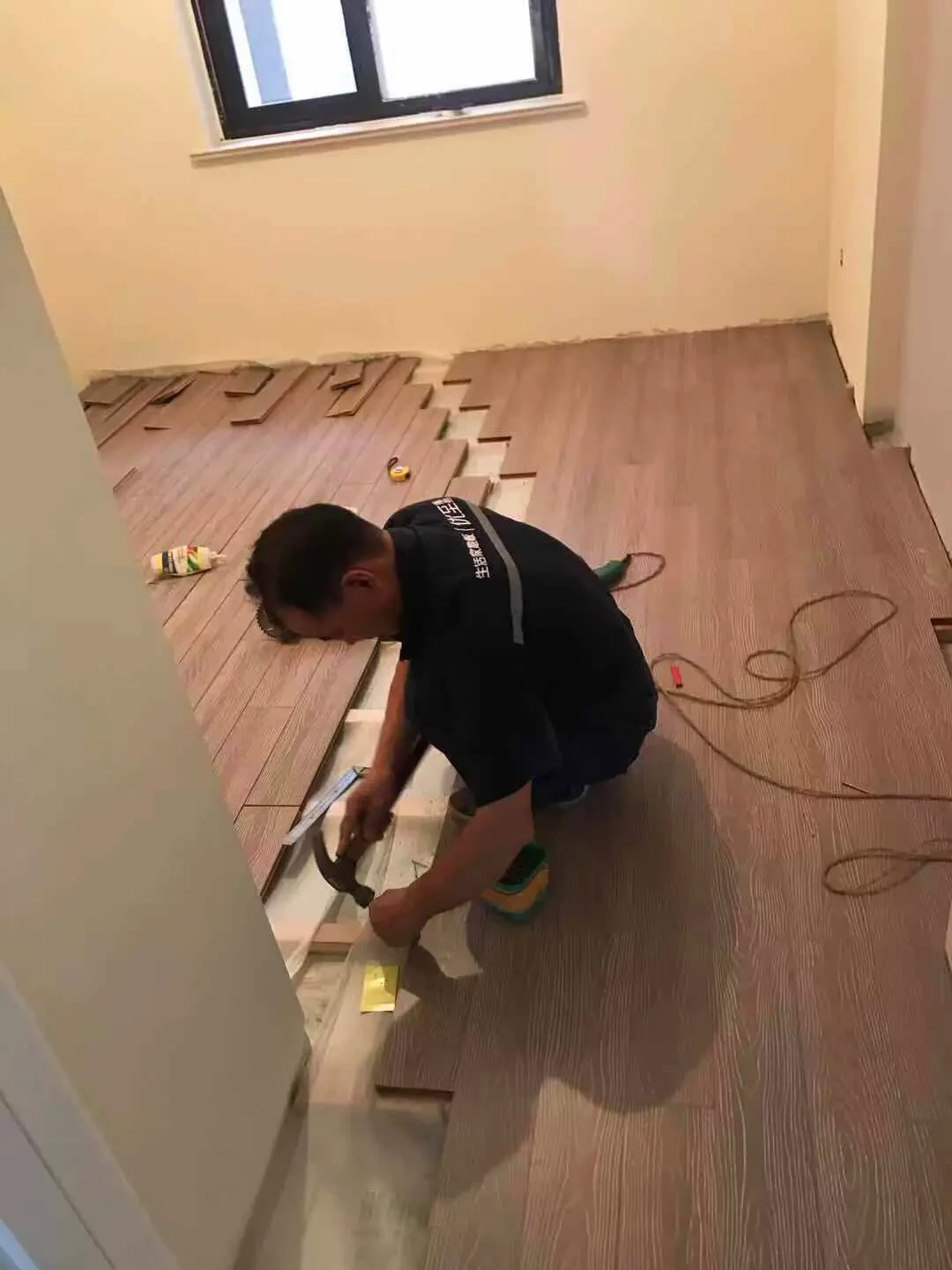

1. 地板的铺装方式。知乎"装修时,到底是先装门还是先铺地板"问题下,有人提了个教程转发时很少带的细节:锁扣地板悬浮铺设,靠的是逐片平移拼装,门套先立在墙脚,门口最后几片推不进去,只能硬塞甚至现场裁。如果你家是锁扣悬浮铺、门口动线又紧凑,这是"先装门"少数真实的技术理由;胶拼、钉铺的地板不受这条限制。知乎
2. 门底缝拿什么算。实木地板常见 18mm、多层复合常见 12mm,再加防潮垫约 2mm。先装门,门底悬空缝只能按"名义厚度"估,而装修验收国标对木门窗的留缝限值精确到毫米,差 4mm 就是要么磨地要么漏风。Devin 讲过一个贵阳花果园的案例:先装门、后铺地板,铺完门打不开,工人当场把门底锯掉 3 公分,门的结构锯坏,整扇门报废。先铺地板,门底缝按实算;先装门,门底缝靠赌。这是默认选前者的核心理由。知乎
3. 踢脚线归谁。踢脚线要么随地板送、要么随门送,谁送它,排期就得跟着谁走。知乎一位干了 13 年装修的回答给的链条是:先铺地板、再装踢脚线,踢脚线压住地板的伸缩边;而在他那份顺序里,门排在地板前面——也就是说踢脚线是顶在装好的门套边上收口的。门、地板、踢脚线分属三家师傅时,别分别去问,把三方约到同一个交底群里一次问定。知乎
落到执行就一句话:默认先铺地板后装门;除非"锁扣悬浮铺+门口全是要平移推入的窄位"再反过来;无论哪种顺序,铺地板当天就要把门的成品地面高度报给门厂,让门底缝在工厂算好,而不是到现场锯门。
争议二:单包口的顺序问题,不在"门那天",在"瓦工那天"
卫生间门单包还是双包,是小红书木门区的常青吵架题,点赞最高的几篇都在五千上下。8 月 25 日"韩壹壹讲装修"那条装门顺序视频(591 赞、1225 收藏)下面,问得最多的是:"卫生间想做单包口,是不是得在贴砖前把门装上?"作者的回答干脆:不是,先贴砖再装门——但你要是做单包口,瓦工贴砖时就得按门套方案处理门洞海棠角,窄口线的话墙垛最少得留两公分。小红书
这是安装段最容易被搞混的一类顺序:到货顺序可以排在最后,方案顺序必须抢在瓦工前面。门套结构、海棠角做法、地漏和挡水石基的预埋,全是"人还没到、决定先到"的项。等到安装期才改主意做单包,只剩两条路——砸砖,或者打胶糊弄。

争议三:把师傅约在同一天,是装季最流行的高效假象
小红书用户白小水(软装中)替大家试了最诱人的方案:橱柜、木门、马桶师傅全约在同一天。7 月 21 日她发的实录(453 赞):橱柜师傅 7 点到,搬货搬到 8 点;木门师傅 8 点扛门进场,两支队伍在楼道里擦肩而过;满地板材没处下脚,切割机拉线绕着电钻走,这边量门要对着数据认真、那边切门漫天木屑——最后马桶师傅直接被她取消了,因为"来了也没地方下脚"。小红书

评论区的经验比正文更值钱,已经自行收敛成一张"同日组合表":
不能拼的:赞最高的置顶留言(152 赞)说"全屋定制和木门这两个不能放一起,材料、工具、人都太多,转不开,但电器和其他安装是可以的";有人装柜当天来了六个师傅,最后留 3 个先收拾板材,下午另 3 位才进场;美缝被单独点名(“要单独约,我踩过坑”)。小红书
能拼的:装灯和装浴室柜花洒这类互不打架的(16 赞:“安灯和安花洒没啥问题,安床安沙发安电器也不影响”)。
上限:一天最多两件安装(36 赞),再多你看不过来。
比"转不开"更要命的一层,被 10 赞留言说破了:"约一起就是灾难,等他们走了验收全是问题。"还有一条更专业的类比(3 赞):几个亿的大工程都忌讳交叉施工,除非迫不得已。安装验收要的是盯场带宽——门要开合试、抽屉要推拉试、胶要顺着走一遍——两拨师傅同时进,你的注意力一分为二,责任也一分为二。真出了问题,就回到互相甩锅的经典剧情:Devin 讲过一个防水工说"防水做了"、瓦工说"砖没贴破"的工地,差的就是一个现场说得清顺序的人。
省师傅的来回路费和省自己一天假,是用验收费率和定责窗口换的。
争议四:"早量单早完事"的定制柜,复尺时机才是坑
定制商家催你早点量尺下单,因为旺季产能窗口宝贵;但提前量尺的代价,是用你家的胶缝来还。Devin 讲的贵阳小河案例:先装柜子再吊顶,全屋缝隙平均 5mm、最宽 12mm,打胶都填不住,入住半年胶条发黑发霉。知乎

多个来源对复尺时机的口径其实一致:吊顶完成、墙面找平、地面(或瓷砖)完成之后,再复尺下单。柜子属于安装段,不属于木工段——"到场现量"不是商家服务到位,是他在替你抢排产。
十步骨架:哪些步骤能动,哪些动不得
B站 8 月中旬一条"安装顺序黄金十步"给过一套完整排期:美缝打头阵(瓷砖干透就做,不怕被柜子挡住)→厨卫吊顶(预埋排烟管、留检修口)→铺地板(铺完立刻上保护膜)→全屋定制→室内门及门套(最脏的活结束再进场)→开关插座与灯具→洁具五金(瓷砖上打孔用玻璃钻头)→移门淋浴房(挡水石基提前预埋)→墙纸壁布(所有打孔结束后再贴)→开荒保洁。口诀就一句:谁脏谁先上。哔哩哔哩
不过"地板保护"这一步也有真实的反方经验:小红书一位地暖地板业主发过一条 285 赞的吐槽帖,标题就是"别铺地膜"——她买了最厚的地面保护膜,结果师傅们看见有膜"可劲造",工具直接往地上丢,完工走人后划痕和坑根本定不到是谁的。铺不铺膜你自己定,但它再次印证了前面那条原则:安装段真正贵的是责任清晰,膜挡得住磕碰,也挡得住证据。小红书

拿它对一遍知乎几位的版本,真正存在分歧的只有门对地板、门对柜子这两组相邻步骤,前文已经把两派的理由摊开了;其余步骤跨平台基本没有争议——先脏后净、先打孔后收口、先湿活后纸品。你收藏的教程大体都没错,会出事的恰恰是这几条"商家各说各有理"的相邻项。
顺序错了的价目表(以下全部是案例,不是统计)
防水做在瓷砖面上:砸砖重做+赔楼下,2 万起步、工期拖 40 天(贵阳案例);
门底缝赌错:锯掉 3 公分、整门报废,外加重装季排单等待(花果园案例);
柜子先于吊顶:全屋缝隙平均 5mm、最宽 12mm,半年后胶条发黑(小河案例);
师傅约同一天:验收问题集中爆发、师傅互相埋怨,责任没法单独定到某一方(白小水评论区多个案例)。
师傅进场前,把这三件事做掉
开一次"安装交底会":门厂、地板商、定制商家、踢脚线归属方(谁送算谁的)加上工长,一次问定三件事——门底成品地面标高、踢脚线谁装顶在哪条边、门套单包还是双包(单包口的,现在就去和瓦工对海棠角和墙垛)。
排期表按"一工种一天"写死:全屋定制、木门、地板、美缝各占整天;灯具、洁具五金、电器这类互不打架的才允许拼日;十月底双 11 那波大件进家,用同一张组合表套。
给排期留尾巴:墙纸壁布、窗帘、开荒保洁,全部放在所有打孔结束之后。别铺完地板再回墙钻孔——这是安装季最常见的最后一记补刀。
最后给这篇定个调子:安装顺序不是背标准答案,是排"谁的缝谁收、谁的事谁担"。卖门的、卖地板的、催单的,谁嗓门大不重要——谁家的案例和你家情况对得上,才听谁的。
