老兵出马!政府小型机房升级改造查勘实录+全套落地方案

针对某政府单位现有普通小型机房需按保密标准升级的需求,经现场查勘与诊断,现有环境在物理安全、供配电、暖通、消防等方面均无法满足涉密信息系统运行要求。为实现合规、安全、稳定且易管理的目标,需制定全面的升级改造方案,涵盖物理环境、供配电、暖通、消防、安防、网络保密及管理规范七大核心系统的详细实施标准。
01现状痛点分析
  • 物理环境基础薄弱
    机房面积约15–25㎡,无保密等级建设标准。机柜摆放杂乱,强弱电混走,无规范理线;缺乏防静电地板、防雷接地及防盗门窗,环境安全性不足。
  • 供配电与暖通不达标
    未配置独立供电回路与不间断电源(UPS),使用普通家用空调,无法满足7×24小时恒温恒湿要求,设备运行风险高。
  • 安防与消防体系缺失
    无门禁、监控及防盗报警系统;消防设施简陋,使用普通干粉或水基灭火剂,对机房设备构成极高安全威胁。
  • 网络与运维管理空白
    缺乏入侵检测、运维审计及保密管理措施,内外网隔离不规范,无法满足涉密单位对网络安全与数据保密的要求。
02改造总体目标
本次改造旨在严格遵循国家保密标准及党政机关机房规范,将现有普通小型机房全面升级为合规保密机房。通过物理环境重构、系统设备更新与管理制度完善,确保机房满足涉密信息系统运行要求,实现物理安全、环境安全、网络安全及运维安全的全面提升,最终通过保密验收并长期稳定运行。
03核心系统实施标准
  1. 物理环境与基础装修
    铺设高度15–20cm防静电地板,满足屏蔽与布线需求;墙面、顶面进行防尘、防火、防静电处理;机房独立封闭,实行专房专用;门窗采用防火防盗密闭结构,确保闲人免进。
  2. 供配电与UPS不间断电源
    建设独立保密机房供电回路,与办公用电严格分离;配置在线式UPS,断电后续航时间需保证30分钟以上;安装防雷器及浪涌保护器,强弱电分离走线,严禁同槽同管。
  3. 恒温恒湿精密空调
    替换家用空调,部署机房专用精密空调,实现7×24小时恒温(22±1℃)、恒湿(40%–60%);系统需具备来电自启、高温报警及故障告警功能。
  4. 专业气体消防系统
    严禁使用水消防或干粉消防,安装七氟丙烷气体灭火系统;搭配烟感、温感双探测装置,实现自动报警与自动灭火,确保灭火过程无残留、不损坏设备。
  5. 保密级安防门禁系统
    安装双人双锁或刷卡密码门禁,记录进出人员及时间;部署全覆盖高清监控,录像存储时间不少于90天;配置红外入侵报警,对非法闯入进行实时告警。
  6. 网络与保密安全改造
    实行内外网完全物理隔离,严禁混用;部署防火墙、入侵防御及运维审计系统;设备统一上架并规范标签,严格符合保密检查要求。
  7. 制度与验收交付
    建立《保密机房管理制度》《值班巡检制度》《出入登记制度》;提供全套竣工图纸、设备清单及验收报告,配合单位完成保密检查与验收工作。
04新旧机房配置对比
对比维度旧机房现状新机房标准
物理布局杂乱、无地板、无封闭防静电地板、封闭隔断、标准布局
配电系统强弱电混走,无独立回路强弱电分离,独立回路,UPS保障
温湿控制家用空调,无法恒温恒湿精密空调,7×24小时恒温恒湿
消防设施普通干粉/水基灭火七氟丙烷气体灭火,双探测报警
安防管理无门禁、无监控刷卡密码门禁,全覆盖监控,红外报警
网络安全无隔离,无审计物理隔离,防火墙,运维审计

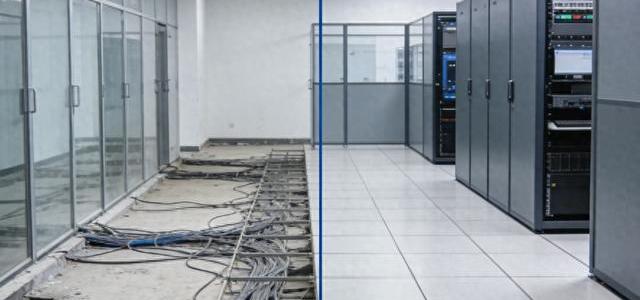

机房升级改造前后关键指标对照

保密机房建设是一项标准严格的系统工程,任何一个环节的缺失都可能导致验收失败。特别是对于小型机房,更应注重接地、消防、物理隔离等关键细节的规范化实施。一次性改造到位,不仅能确保通过验收,更能有效避免反复整改带来的额外成本与风险。
