如果你的团队还在跑 Jira Data Center,这件事已经从"传闻"变成了"时间表"。
Atlassian 官方的退出路径写得很清楚:2026 年 3 月 30 日,Data Center 停止面向新客户销售,不再出售新的订阅和新的 Marketplace DC 应用;2028 年 3 月 30 日,停止现有客户的新增与扩容;2029 年 3 月 28 日,DC 服务终止,所有许可证到期,系统转入只读。知乎更早的 2024 年 2 月,Server 版就已经停止支持。知乎
对国内企业,还有两个叠加约束:一是 Atlassian Cloud 目前没有中国区本地数据驻留,对数据本地化和审计有要求的团队,"迁云"这条路基本被排除。知乎二是 79 号文要求央企 2027 年底前完成信创替代——对这类企业来说,迁移不是选择题,是有截止日期的必答题。知乎
所以真正的问题不是"要不要迁",而是"什么时候迁、怎么迁不翻车"。
三个时间点,是三种不同的含义

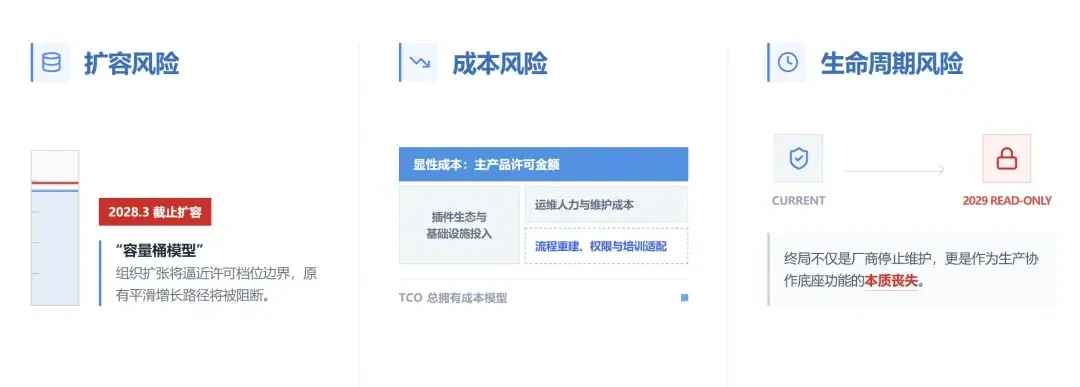

很多人看到 2029 这个终点,第一反应是"还有几年缓冲"。但把三个节点拆开,含义完全不一样:
2026 年关入口:DC 不再是新项目的选项,围绕 DC 的集成商、插件开发和服务生态会先一步收缩;
2028 年停扩容:团队增长、项目扩张、插件新增全部封顶,按用户档位买许可的模式,不再有"先扩再说"的余地;
2029 年转只读:这不是过去"厂商停止维护、系统还能接着跑"的老剧本,Atlassian 把终点直接定义成"只能看、不能用"。知乎

多篇行业分析给出的共识判断是:2026 到 2027 年,是最后一个还能相对从容立项的时间窗口。知乎拖到 2028 年才启动,等于在最后 12 个月里同时完成选型、预算、PoC 和并行切换。
真正的坑,不在功能清单上
翻完最近一个月各家厂商的宣传稿,会发现一个有意思的现象:禅道、Worktile、智序等不同厂商的话术各不相同,但对风险的判断却罕见一致——功能层面国产工具基本够用,翻车的团队几乎都栽在迁移上。知乎

社区流传着两个案例(出自自媒体复盘,单一来源,请谨慎采信):一家金融企业约 150GB 的 Jira 实例走"一键迁移",迁完抽检发现附件丢了 3.2%,约 4800 个文件,验收阶段没人发现。知乎另一家金融科技公司迁完第三天,发现少了 200 多条改动历史,包括需求变更记录、代码评审意见和测试讨论——全程没有报错,直到有人回头翻三个月前一次关键决策的评论链才发现,而这个团队有专职 DevOps、也在 staging 上跑过验证。
一份复盘统计称,17 起迁移事故里只有 2 起是工具本身的 bug,其余 15 起都指向导出策略盲区和验收定义的低估。知乎
由此可以提炼出本文最核心的一个判断:大部分验收查的是"条数对不对",而不是"内容对不对"。知乎Issue 数量确实不会变,变的是 Issue 里面的东西。而最容易丢的附件、评论链、字段历史,恰恰是审计追溯和复盘最需要的证据链——合规驱动的迁移,反而在迁移环节制造出新的合规风险。
6 项验收动作,现在就能开始做
把多方复盘里的做法汇总,这 6 个动作不花钱,可以直接抄。知乎
先盘家底:把 Jira 实例的附件总数、总容量、大于 20MB 的文件数导出来。先算一遍"丢 3%"对你意味着多少个文件,验收标准会立刻变得具体。
迁移前全量备份:完整 XML 导出加附件 MD5 清单,两样缺一不可,否则出了问题连核对的依据都没有。
先瘦身再迁移:盘点自定义字段,归档僵尸项目和冗余配置。无效数据带进新系统越多,迁移后的核对成本越高。
验收抽检:随机抽 10% 的 Issue,逐个核对附件、评论和时间轴,历史长、字段多的老工单优先。
旧系统只读保留 30 天:当后悔药。迁移完立刻下线旧系统,等于自己扔掉回滚空间。
把数据完整性写进合同:不要相信口头的"100% 迁移",把校验标准、丢失责任和赔付方案落到条款里。
选型阶段还有两道闸:PoC 用真实迭代和真实数据跑,不要只看销售的 demo。知乎先拿一个代表性项目试迁,再决定全量切换。知乎试用时专门去搜这款工具被吐槽过的操作路径,照着复现一遍,顺便问清超过免费人数之后的报价。

哪些团队不该急着迁
这份清单同样重要。连厂商自己的文章都承认:国产工具对 Jira 核心场景的覆盖大约 85%,剩下的 15% 有时候是致命的。知乎
深度依赖特定插件的团队:Jira Marketplace 有几千个应用,国产应用市场不到一百个。核心插件找不到等效能力之前,别急着换。
复杂自动化链路:国产自动化规则大多只支持 3 到 5 步,深度嵌套的逻辑搭不出来,先盘点自己到底有多少条自动化规则。
没有信创任务、规模稳定的团队:可以用足 2026 到 2028 的缓冲期,把盘点和预算做扎实。"留"不是问题,前提是清楚自己在争取时间,而不是默认沿用。
小团队:你们的问题可能根本不是换一套更重的私有化套件,Plane 这类开源工具和轻量看板,往往更接近答案。

一句话收尾
Jira 的终点已经确定,不确定的是你的数据能完整到达哪一站。2026 到 2027 这个窗口的意义不是"还来得及",而是"选择权还在你手上"。如果这周只能做一件事,先把附件清单导出来。
