工长说"水电按实结算,用多少算多少":我核对了全网十几份真实结算单,这4个字至少有3种算法,每种亏法都不一样

源自27位全网作者

04:32

再过一周就是九月,打算赶"金九银十"开工的装修人,这会儿应该正处在签合同、拿报价单的阶段。报价单里有一项,几乎所有人都是稀里糊涂签掉的——水电。因为装修公司的说法高度一致:“水电没法一口价,都是按实结算,用多少算多少,公平合理。”

听起来挺公道。但我这两周把小红书、知乎、B站上十几份真实的水电结算帖、送货单和维权帖翻了一遍,结论先放这儿:账单翻车最狠的案例,几乎全都带"按实结算"这四个字,而且翻出来的不是小钱。

先看这十几份账单

按计价方式分,我把手头这十几份样本分成了三组:

"按实结算"组:

  • 一位知乎业主(河南):合同里写"水电预收8000元,按实结算",最后实际支付1.6万。知乎

  • 一位小红书业主:合同预估水电7800—15800元,报价时取中间值12000元,做完实际23000多,发帖问"我该买单吗"。小红书

  • 一位杭州的装修监理:经手案例报价8000,结算2万多。小红书

  • 一位干了十几年装修的从业者自述:去年客户报价单写"按实结算",进场后电线绕远、水管走顶,2万预算干到4万5。小红书

"一口价包干"组:

  • 天津一位业主家水电点位129个、上水点位20个,签的闭口包干,合同写死点位、下水、主管道都不加钱。小红书

  • 也有装修公司的包干案例宣传"加100个插座也不多收钱"。小红书

"按平米"组:

  • 一套126㎡的房子电路全改,按27元/㎡×113.4㎡计,电路部分3061.8元——注意这只是电路,水路另算。小红书

看出门道了吗?同样是水电,计价方式不同,数字长得完全不一样。"按实结算"组里,几乎没有一家最终落在报价范围内;包干组的总价未必低,但结算当天没有惊吓。

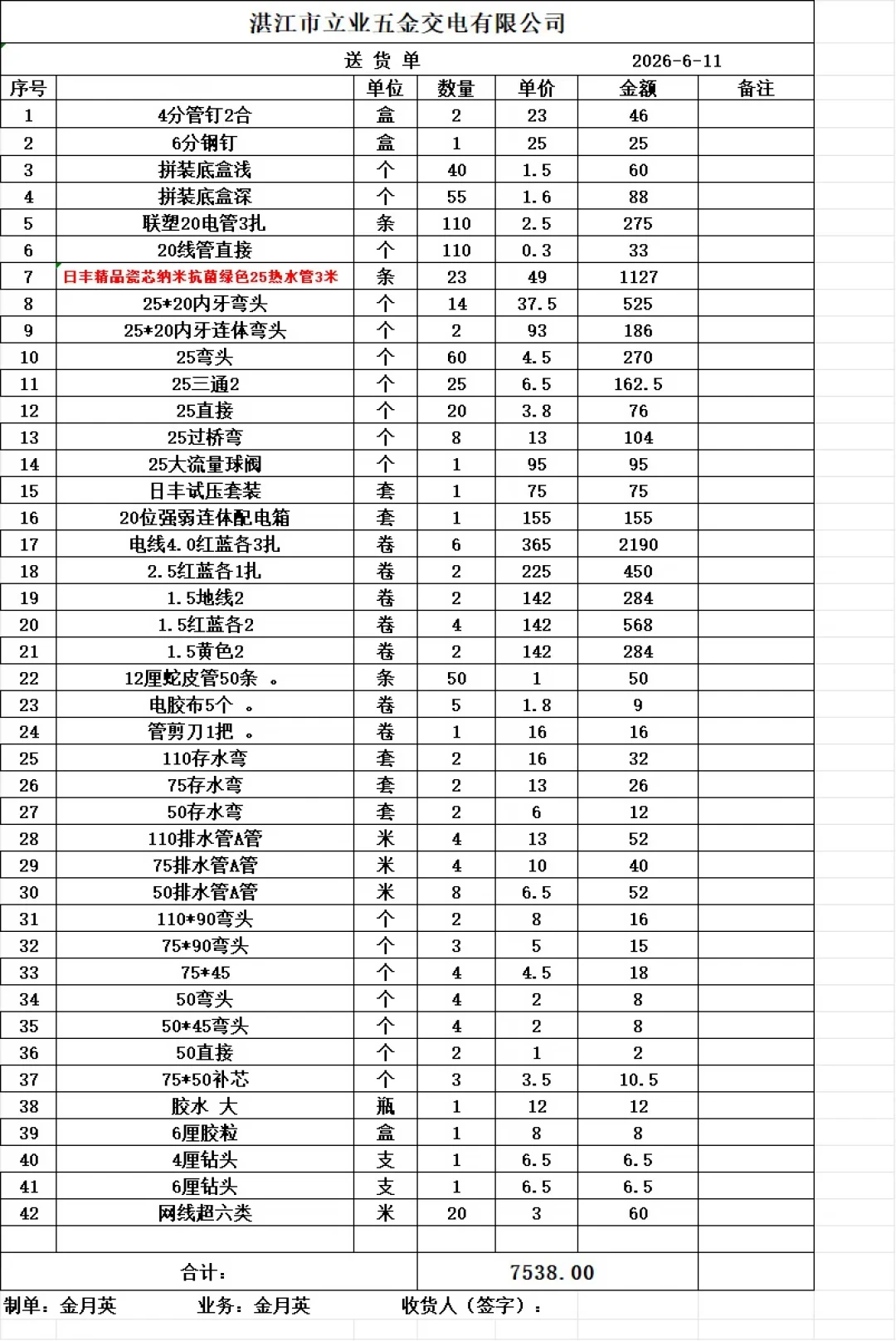

还有一个容易被忽略的变量是材料。湛江一位业主水电刚进场,拿着材料送货单发帖求助:4.0平方电线3卷加2.5平方红蓝各1卷,电线一共2640元,日丰水管23根1127元,总价7538元——她自己也说不清这价水分大不大。小红书材料这块的价格不透明,和"按实结算"叠在一起,就是两笔糊涂账。

工长说

"按实结算"为什么几乎必超

不是每个工人都故意绕线(确实有的会),而是这个计价方式本身,把"用了多少、怎么算、单价多少"三件事的解释权全交给了对方。拆开看:

第一,量方权。 槽一封、砖一贴,管子就在墙里了,你没有任何复测手段。一位业主在帖子里写了个很写实的细节:两个人拉卷尺量米数,“稍微绷不直或者走曲线,就能多算出10%—20%”。知乎

工长说

第二,算法。 同一根线管穿3根线,按管子的米数算,你付1根管的钱;按单根线的米数算,你付3根线的钱。有知乎业主对账时才发现:自家电线按管道米数计、网线却按单根网线米数计,同一张报价单里两套算法,总价能差出3倍。知乎

第三,单价。 明管和暗管是两个价。河南那位花了1.7万的业主逐项对过账:水管明管55元/米、暗管65元/米,电线明线20元/米、暗线28元/米——如果合同不分别写明,结算时可能统一按贵的暗管收。他按自家账单推算,仅"明暗混收"一项,一套94㎡的房子就至少多收7100元。知乎

第四,报价单之外的增项。 打孔一个30—50元,弱电布线每米另加20元,面板安装人工费可能竣工前再收一遍,强弱电箱移位1500元,垃圾清运按车加钱。知乎报价单上的8000,只是入场券。

所以有从业者说得直白,报价单里但凡出现"按实结算"几个字,就要打起十二分精神。小红书还有一位监理看到"预收1.5万,按实结算"的报价单,直接让业主"让他重报"——预收不是封顶价,只是个心理锚点。小红书

那包干就一定安全吗

未必。包干的翻车我也翻到了两种:

一种是"包干归包干,增项归增项"。有业主开工交底才发现,插座按"个"另算、强弱电箱不含、走顶要加钱——签的包干合同,开工当天照样被轮番加价。

另一种是价格压得太低,只能从看不见的地方找补。天津一位工长说得更直白:水电千万别图低价,低价=减点位、减下水、后期疯狂加钱。小红书

所以核心结论其实不是"选哪种计价方式",而是单价、算法、量方方式、增项上限这四样,无论用哪种方式,都要白纸黑字写死。写不死的报价,便宜也是诱饵;写死了的报价,贵也贵得明白。

顺带说清一个和价钱绑定的争议:走顶还是走地

热门水电帖的评论区,回复最多的问题之一是:“为啥装修公司都跟我说现在水电都走顶了?”

答案不复杂:走顶意味着更多米数、更多工费,还要配吊顶,整体要多花几千元。但也不能反过来说"走顶就是坑"——它确实有真实价值:漏水能第一时间发现,维修扣开扣板就行,不用砸瓷砖,更不会渗到楼下赔邻居。有个被反复引用的对比:走顶爆管的,扣下铝扣板当场修好;走地漏水的,砸地砖、赔楼下家具装修,前前后后花了几万。知乎

工长说

综合两边的真实案例,我的建议是:湿区(厨房、卫生间)走顶值得做;干区按预算和层高决定,不必为了"安心"全屋走顶。 一位200㎡大平层业主最后听了设计师的建议水管走地,逻辑是走地省钱、不压层高,打压试验过了之后地暖回填会把水管固定住。知乎高赞评论的说法也很有代表性:只是厨房卫生间走顶还好说,全屋走顶就要全屋吊顶,不仅贵,出了问题不还是要拆吊顶。小红书

提醒一句:无论走顶走地,都别让这个选择替代真正的验收——打压测试和拍照留底,比走向之争重要得多。

签字之前,把这5条写进合同

  1. 算法:按米计费就写清"按管算还是按线算、一根管最多穿几根线",明管、暗管单价分别写明;

  2. 上限:约定结算上限,或者"任何增项需业主书面确认后才可计费"——这一句比任何避坑口诀都管用;

  3. 增项:打孔、面板安装、强弱电箱、垃圾清运、弱电布线这五项,要么含在总价里,要么把单价逐项列出来;

  4. 材料:品牌+系列+规格三样都写。只写"××品牌水管"不写系列,约等于没写——有业主的合同承诺用一个厂的电线,实际进场的是另一个厂的。知乎

  5. 验收:封槽之前拍照录像留底(后期想在墙上打孔挂画,一钻打到水管电线的案例比比皆是),水管必须打压、保压、看掉压,强电箱里贴好回路标签。小红书

工长说

还有一件很多帖子都在提醒、但很容易被跳过的事:水电进场前,把家电清单定下来。 洗碗机、净水器、垃圾处理器、智能马桶、扫地机器人上下水、电动窗帘、门口摄像头,这些全要提前留水电位。"水电进场前一定要确认的19件家电"这类帖子能被收藏几千次,说明大家最后悔的从来不是插座装少了,是没在开工前想清楚自己要什么。

已经签了"按实结算"怎么办

也别慌,还有三件事能做:封槽前到现场确认米数并拍照留证;结算时要求逐项明细,每一段管线单独对账;对不上时,优先查"明暗混收"“按管还是按线”"增项是否提前确认过"这三个位置——从已有的翻车案例看,多出来的钱绝大多数藏在这三处。

金九银十开工潮就在眼前,工期可以赶,水电这一步值得慢。这笔钱是省是亏,不取决于你运气好不好,取决于报价单上那几行字,写得够不够死。
