今天10月15日,晚上8点天猫双11预售开始付定金。与此同时,另一群人也在看日历:9、10月开工的装修业主——水电做完了,瓦工干到一半,原本盘算"年前住新房"。这两本日历撞在一起,就是眼下居家改造人群最真实的一道选择题:赶,还是不赶。知乎
结论先放这儿:赶不动就别硬赶,停对了总工期和不停差不多;而这个"停"的窗口,恰好是你今年唯一能安安静静把双11大件和主材比完价的空档。
一、吃掉你工期的,不是工人偷懒,是5种"等"

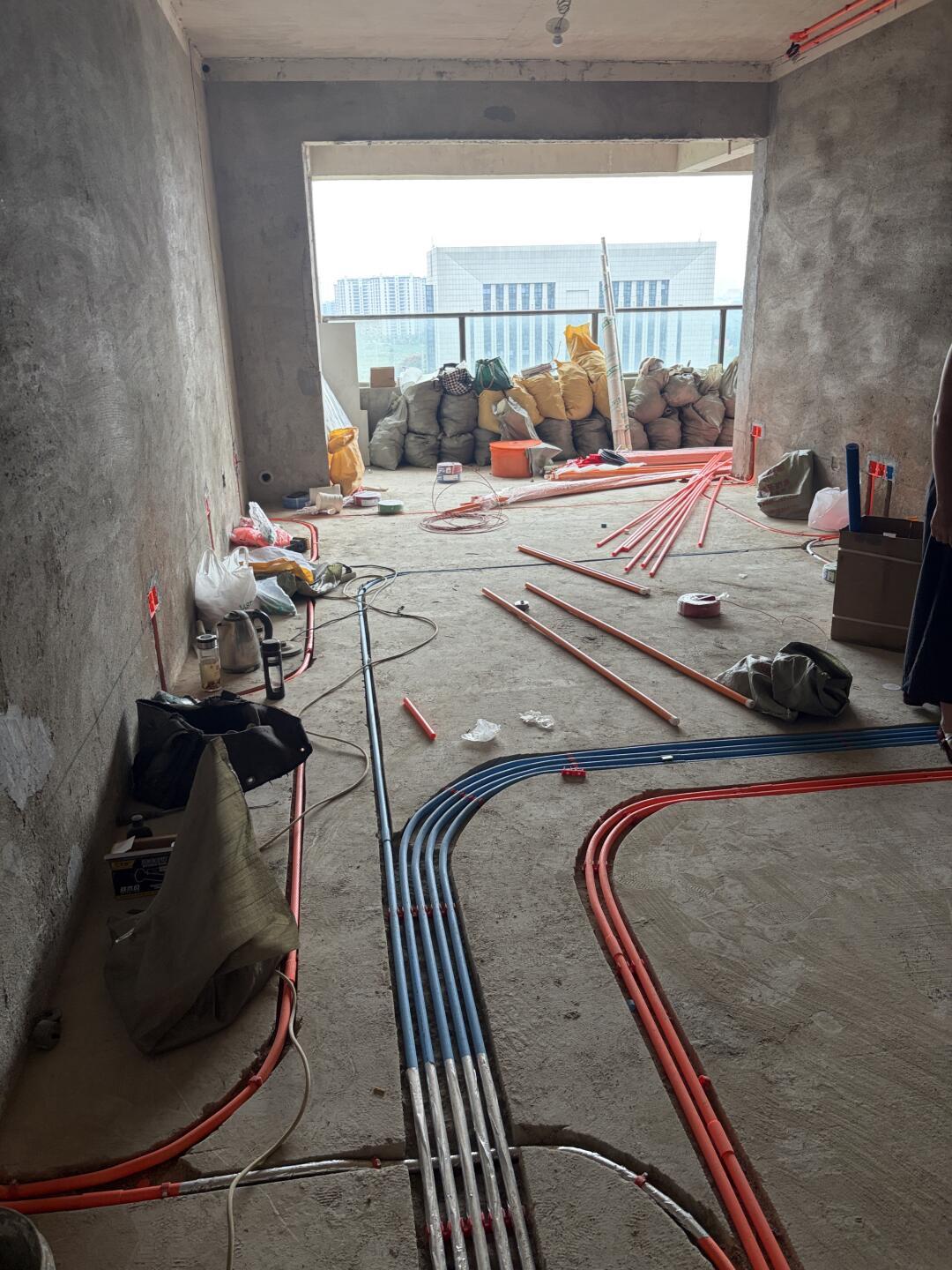

一个9月开工、想春节前入住的业主,满打满算150天。但纯施工只有90天左右,中间5种"等"几乎每户都会撞上:等货、等师傅档期、等返工协调、等干燥、等季节。一位做装修计算的博主把这笔账倒排出来的结论也很直接:硬装加定制柜理论能卡上,但稍有差错,大概率来不及。知乎小红书
最容易被低估的是等货。定制柜、室内门、窗户、瓷砖这几样,生产周期普遍在35到50天——很多家庭是砸完墙才想起下单,贴完砖柜子还没到,木门一拖一个月。然后是等师傅:金九银十是好瓦工好油工的档期天花板,师傅同时接四五个工地,你家只是"档期之一"。再往下,腻子每遍要干透才能刮下一遍,乳胶漆一道7到10天,瓷砖贴完要养护24到48小时,美缝硬要求贴砖后7天以上——这些"看不见的等",跳过的代价就是空鼓、开裂、二次返工。知乎
所以9月底10月还在纠结"要不要冲一把年前装完"的人,先别问工人快不快,先问自己的排期里有没有这5个"等"的位置。没有,你赶的就不是进度,是返工。

二、硬赶的终点,是一道5℃的温度墙
低温赶工最惨烈的翻车样本在北方。长春一套2005年老房,业主10月底开工、要求年前搬进,施工队12月上旬在没供暖的屋里刷了墙漆、贴了壁纸,正月回来墙面一道道细裂、壁纸边角翘起,铲掉重做又花了一万多。知乎
原因不玄学,是物理:乳胶漆成膜要求环境温度不低于5℃,温度低了水分挥发慢、成膜不完全,年后一供暖,墙面就开始收缩开裂。清漆的要求更高,得8℃以上;水泥砂浆0℃以下受冻,强度会直接影响。壁纸胶同理,低温不干透,来年边角起翘;成都虽不算北方,湿冷天室内温度压到5℃以下时,乳胶漆成膜慢、美缝胶固化慢,工期照样拉长。知乎知乎知乎
反常识的点在这:12月工地上赶出来的那部分活——刷漆、贴壁纸、美缝——恰恰是整条工序链里返工率最高的。你以为赶出来的是进度,其实赶出来的是明年春天的返工单。
三、"停对"是一门技术活:停哪、验啥、怎么保护
停,不是锁门走人。做跨年项目的装企和自装老手,对这三件事高度一致:
停在哪一步:停在泥木完工、油漆动工之前。拆改、水电、防水、贴砖、吊顶年前全部收口,剩下油漆和主材安装放到年后。最忌讳的是油工做了一半停——低温加干燥,来年开春墙面容易出细纹。知乎
停工前验什么、留什么档:三个数字必须验收完并签字留档——水电打压0.8兆帕保压30分钟不掉压、卫生间防水闭水48小时到楼下看不渗、泥木空鼓率不超5%、墙面平整度靠尺误差不超3毫米。同时做六件防护:关总水阀并排空管内余水(北方冻裂水管的头号事故源)、断总电只留必要回路、清走垃圾和易燃物、主材集中码放离墙离地、门窗关闭留缝、全屋拍照双方确认。江门一位业主晒过项目经理发的停工清单,细到"关总阀、放余水、全屋拍照、关窗留缝"一条条列,最后一条是"复工前请勿自行进场动工"。知乎知乎

年后怎么复:复工不是直接开工,先通风回温、复检冻损变形、确认材料状态再进下一道工序。江门那位业主记录得很具体:二月中旬复工,项目经理不急着干正活,先带她挨屋敲砖复检,敲出主卧飘窗边一小条空鼓,当场敲掉重贴——靠的是年前留的同批号备用砖,色差都看不出来。她的提醒值得抄:备用砖自己收着,别让师傅全拿去填了缝。另外南方回潮,复工先开窗晾一个礼拜把一冬的潮气放掉,再刮腻子,墙面才服帖。知乎知乎
至于"工人放假心散了,回来肯定糊弄你"这种亲戚论,上面这个工地给了反例:停工前后各一次完整验收,比腊月硬塞二十天赶工,质量反而更可控。
四、停对的账:总工期几乎不亏,返工钱省一整面墙
长春本土装企排的跨年账很直观:年前干60到70天(拆改、水电、防水、贴砖、吊顶),停1到2个月,年后40到50天收尾(油漆、主材安装)——总工期和连续施工基本持平,差别只在质量。成都的节奏更轻:一般从小年前后停到正月十五以后,前后二十来天,停工的间隙正好让水电瓦工充分养护,开春直接油工木工,一环不浪费。知乎知乎
还有个容易漏算的钱账:年后材料和人工基本都在三月前后走一轮上调,而年底各家冲全年业绩,优惠比年中大,一来一回价差能在总价的3%到5%,一百平的房子前后差距能到大几千。年底签合同的正确姿势是把价格和项目写死锁住,而不是口头"年前给你装完"。知乎
五、停工窗口=双11囤货窗口:按"温度敏感度"分两批下单
这是"停对了"之后最实际的收益:11月到2月你不用蹲工地,正好把今年双11的大件账算完。时间线上,京东10月12日起现货开卖、10月31日和11月10日晚8点是两个价格节点;天猫10月15日20:00付定金、10月20日20:00付尾款并转现货,一直卖到11月13日。国补第四批已上线,冰箱、洗衣机、电视、空调、热水器、电脑都在统补类目里,能叠平台券,但额度和资格按批次、地区发放,变化快,下单当天以领取页实时规则为准,别拿三个月前的截图对账。知乎

主材按"怕不怕温度、急着装不急着装"分两批:
年前放心囤:瓷砖、卫浴、灯具、开关面板、五金龙头,以及冰洗空、热水器这类大家电——它们不抢施工节奏,安装本来就在年后,双11的价格过了就没了。买大件只比最终付款价,别为凑满减硬加需求。
年后再下单:木门、定制柜、地板。停工期间现场温湿度大幅波动,年后室温稳定了再复尺下单,尺寸才准;现在下单,35到50天的生产周期正好撞上停工和节后物流积压,到货了你也装不了,反而被催着装进最冷的日子。
家电还多一条:下单时把配送时间跟你的年后安装窗口对一下,双11爆仓期"早到货没处放"是出租屋和工地都踩过的坑。
六、合同里只补三条停工条款
跨年停工最容易扯皮的不止是钱,是工期定义。把这三条白纸黑字写进合同附页:停工起止时间、停工期间不计入工期、停工期间材料保管责任归谁。写了这三条,你不用为过冬多付人工费,冻损和保管责任也有人认领。跟项目经理把节前节点写死在附页里,比口头"三个月完工"可靠一百倍——工期纠纷里最常见的,就是合同对节点和延期责任语焉不详。知乎
七、谁该用这套账,谁不用
北方无供暖或断水断电的工地:5℃线是硬约束,11月油工没开工的,别硬刷,转入停工模式。
成都式南方湿冷:停工只有二十来天,真正要躲的是3、4月回潮天的油工。你的排法可以反过来——年前干完油工、年后装主材,躲低温但不躲回潮。
自装业主:最该慌的就是你。没有工长替你排班组、催货期、盯验收,5种"等"每一样都要你自己变成那个工长。
已经硬装收尾、只等家具进场的:这本账与你无关,安心过双11,按房间清单查漏补缺就行。
租房党和轻软装玩家:你的改造不吃温度墙,免打孔照买,别蹭装修焦虑。

十月开工的业主,判断标准其实就一句:看看你的泥木收口赶不赶得进11月底,赶不进,就别赶了——把验收签完、把水排净、把双11的购物车打开。停对节点的跨年工地不是失败,是总工期不亏、返工费为零、还顺手省了一笔大件钱的那条路。
