合同写60个工作日、系统显示板材7月就出库:对完20多篇延期翻车帖和一份152天倒排表,我把定制柜交付整理成3档倒排、3个换算坑、4档延期和4条能抄进合同的条款

源自109位全网作者

04:45

今天是9月7日,翻日历算了一下:距离2027年春节,还剩152天。小红书

对准备装修的人来说,这个日期有个很具体的含义——金九银十是定制柜的下单高峰,但翻车帖也在同步变多。我翻了过去半年小红书、知乎上20多篇延期维权帖,里面有几桩案例细节完整到可以直接当教材:有合同写着"60或75个工作日"、板材7月中旬就出库、却拖到第75个工作日才送上门的。小红书有8万8的柜子按合同60个工作日该装完、3个月过去还没影、最后上了1818黄金眼的。小红书还有十几万定金刷出去、货做不出来、连退款协议都被无限画饼的。

这篇文章就把这些一手案例和今天刷屏的一篇"152天倒排表"放在一起对,回答三个问题:现在下单,年前还来得及吗?合同里的工期为什么普遍"合法地拖"?延期了到底能赔多少钱?

先说结论:三种人,三种命

按今天(9月7日)往后推,想赶在春节前住进新家,你大概落在三档里:

第一档:硬装基本结束,只差定制柜——来得及,但这个月必须定稿下单。 定制柜从图纸确认到安装完,正常要40-60天;装完再留30天通风,倒推回去,10月中旬是下单的极限,9月底之前定稿最稳。

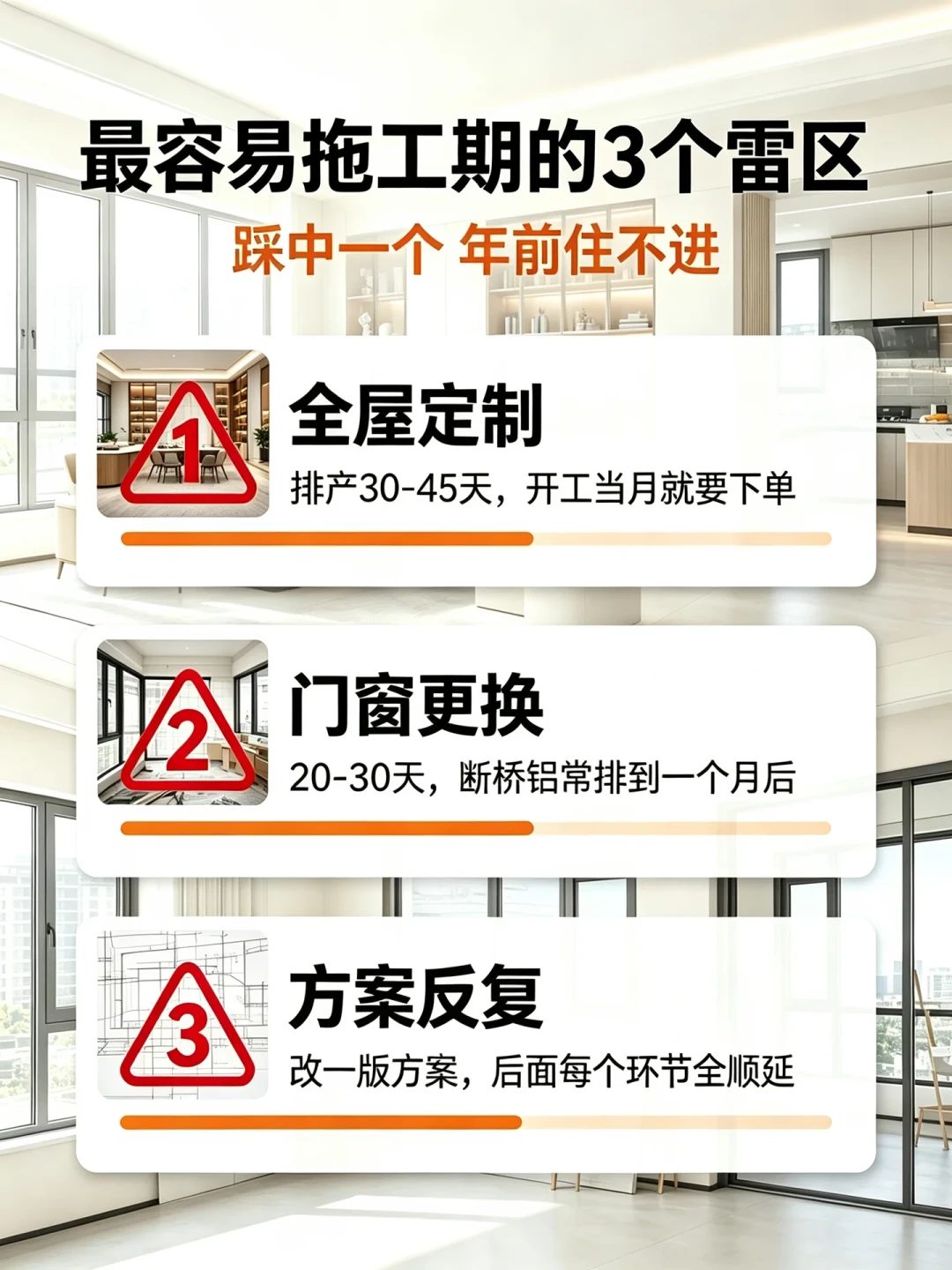

第二档:还在拆改水电阶段——很悬,要抢。 参考今天那篇倒排帖的排法:9月上中旬定方案、9月下旬到10月上旬拆改水电、10月瓦工木工、11月油漆安装、12月软装进场、1月通风。整个链条一环都不能松,而且定制柜排产要30-45天,开工当月就得把柜子的单下了,等瓦工结束再去找定制,12月铁定装不上。小红书

第三档:11月之后才开始动——建议直接放弃"年前入住"这个执念。 冬季还有条红线:环境温度低于5度不能做油漆、不能贴砖,强行做后面必开裂空鼓。与其赶工翻车,不如把目标改成"年前装完、年后通风入住"。

合同写60个工作日、系统显示板材7月就出库:对完20多篇延期翻车帖和一份152天倒排表,我把定制柜交付整理成3档倒排、3个换算坑、4档延期和4条能抄进合同的条款

下面重点说第一、二档人最容易踩的坑:你明明卡着时间点下了单,商家还是能"合法地"拖。

三个换算坑:合同里的工期,和你以为的工期不是一回事

坑一:工作日≠自然日,60个工作日≈整整3个月

连云港一位业主的遭遇把这条坑展示得淋漓尽致:今年5月2日和欧派门店签合同,约定期限"60或75个工作日",销售口头补充"一般60个工作日就能搞定"。小红书60个工作日是什么概念?一周5个工作日,60个就是12个整周,也就是84个自然日,再撞上端午、周末调休,实际接近3个月。75个工作日就是3个半月——你以为"两个月装完",合同的真实含义是"8月底之前给你都算守约"。

坑二:起算日不说清,工期可以永远"还没开始跑"

合同里的工期从哪天起算?签约日?交定金日?复尺日?还是"图纸确认日"?多数纠纷都卡在最后这个:只要图纸没确认,工期时钟就没启动,而"方案再改改""等你确认"可以无限循环。小红书今天那篇倒排帖说得直白:最大的时间杀手就是方案反复改,每多改一版,后面所有环节全跟着顺延。

更离谱的是还有"物理拖延":一位业主5月4日签合同、下单70平的柜子,6月底商家告诉他——定金转账记录搞丢了,所以单子根本还没下。钱收了、合同签了、单没排,这两个月不进入任何工期计算。小红书

坑三:"精准卡点"不是巧合,是算过账的选择

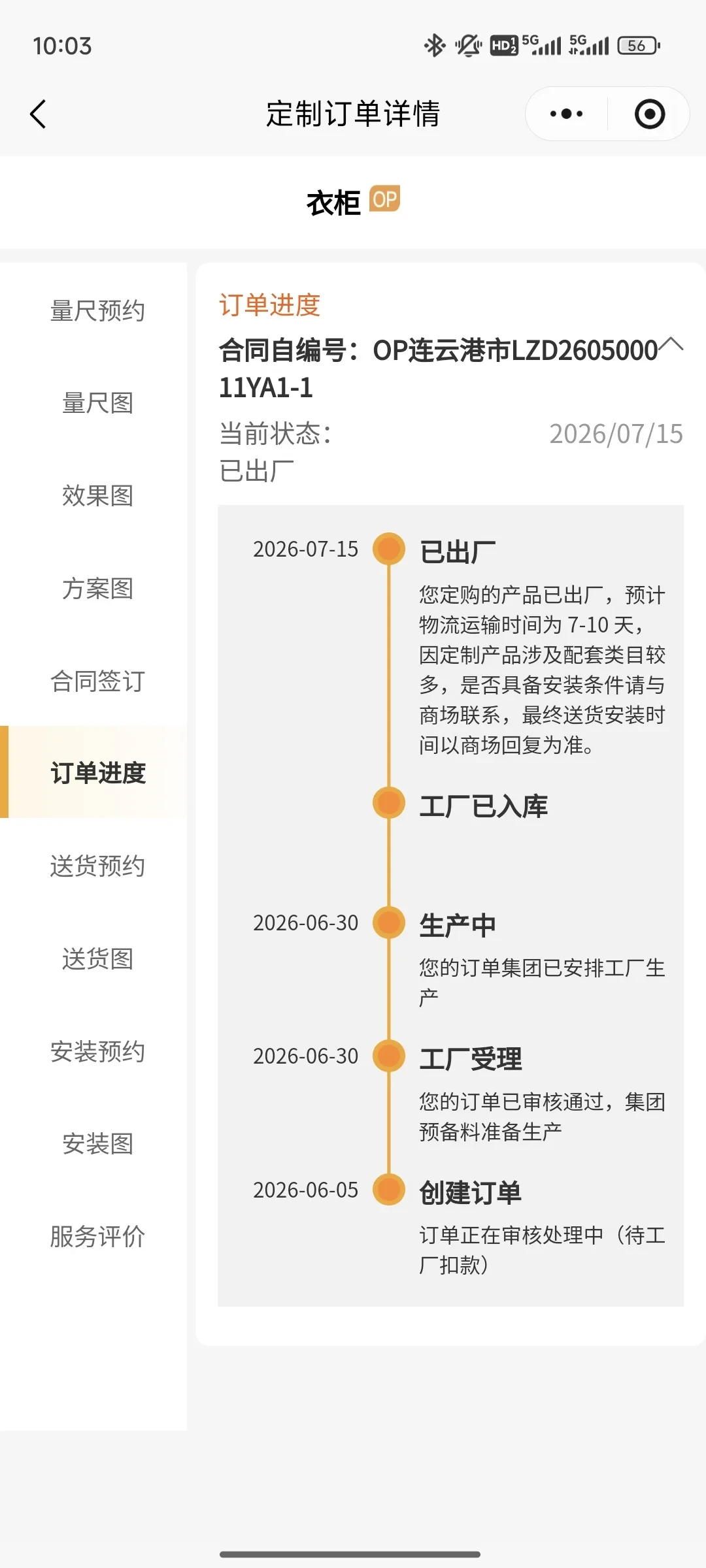

还是欧派这桩案例。业主后来查了欧派系统:7月15日板材就已经出库——也就是说货早就好了。但商家8月13日才联系送货,8月18日货才到,而这一天"正好是合同约定的第75个工作日"。到货安装时拆开包装,好几块板材是坏的,又要重新补单。

为什么货在仓库躺一个月?看合同就懂了:延期一天赔20块。对一单几万的生意,一天20元的违约金比仓储调度成本还便宜,卡着最后一刻交付就是商家的最优解。小红书武汉还有一桩被媒体协调过的案例:品牌承诺45天交付,逾期后各种理由拖延,最后赔了1254元违约金。知乎没写死条款、没留证据,你能拿到的赔偿基本就是这个量级。

合同写60个工作日、系统显示板材7月就出库:对完20多篇延期翻车帖和一份152天倒排表,我把定制柜交付整理成3档倒排、3个换算坑、4档延期和4条能抄进合同的条款

延期四档位:对照一下,你现在在哪一档

把20多篇帖子按严重程度排了个谱系,从轻到重:

档位

表现

真实案例

轻度:拖半个月

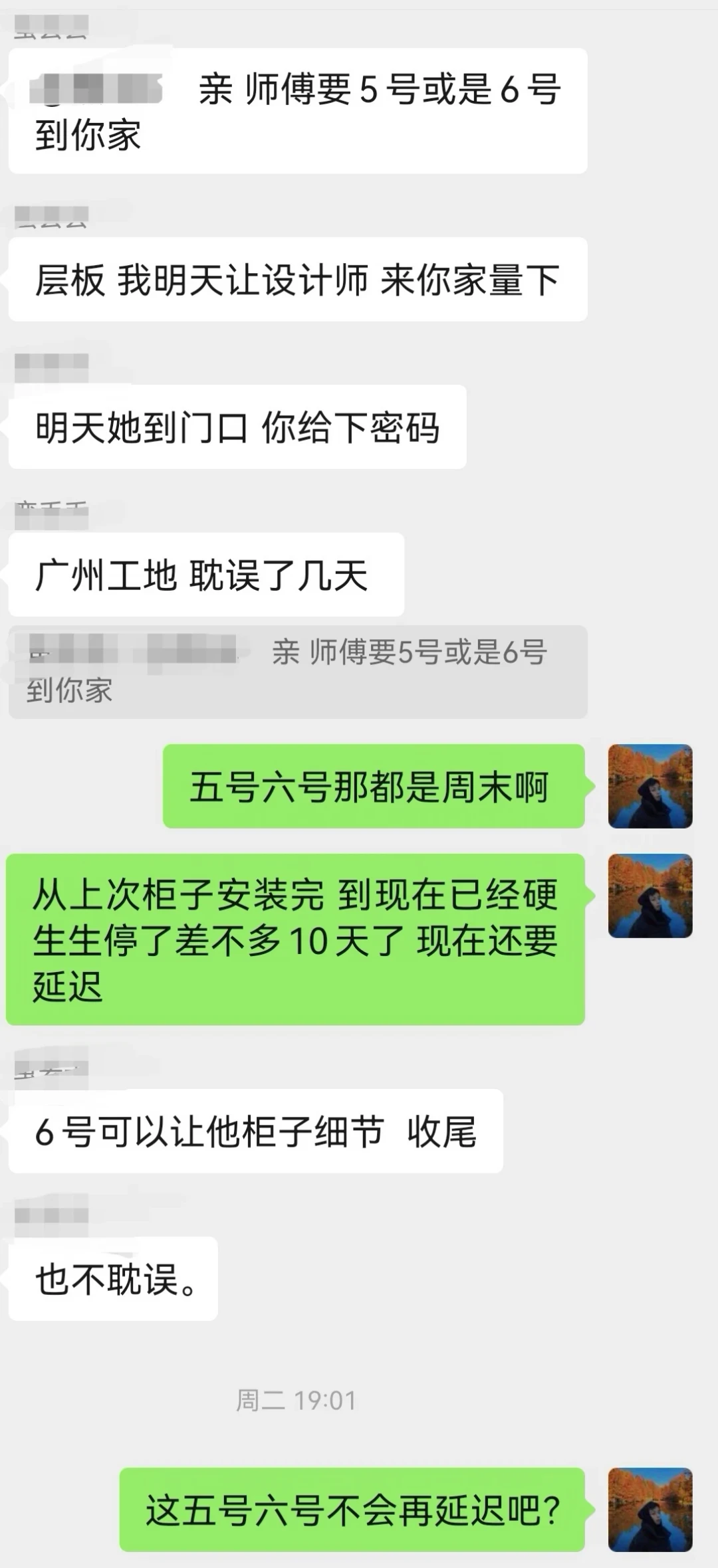

天天催还是晚半个月,且只发柜体、柜门"在路上"

7月一位业主:延迟交货半月,这批还只是内部柜子,柜门和房门都没发货

中度:拖1-2个月

超过合同期还在"安排生产"

沈阳业主130多平的房子工期拖了两个多月;杭州辛女士8万8的柜子5月5日下单、合同60个工作日,8月底仍未安装,1818黄金眼介入

重度:拖半年

催单话术永远只有一句"已经安排生产了"

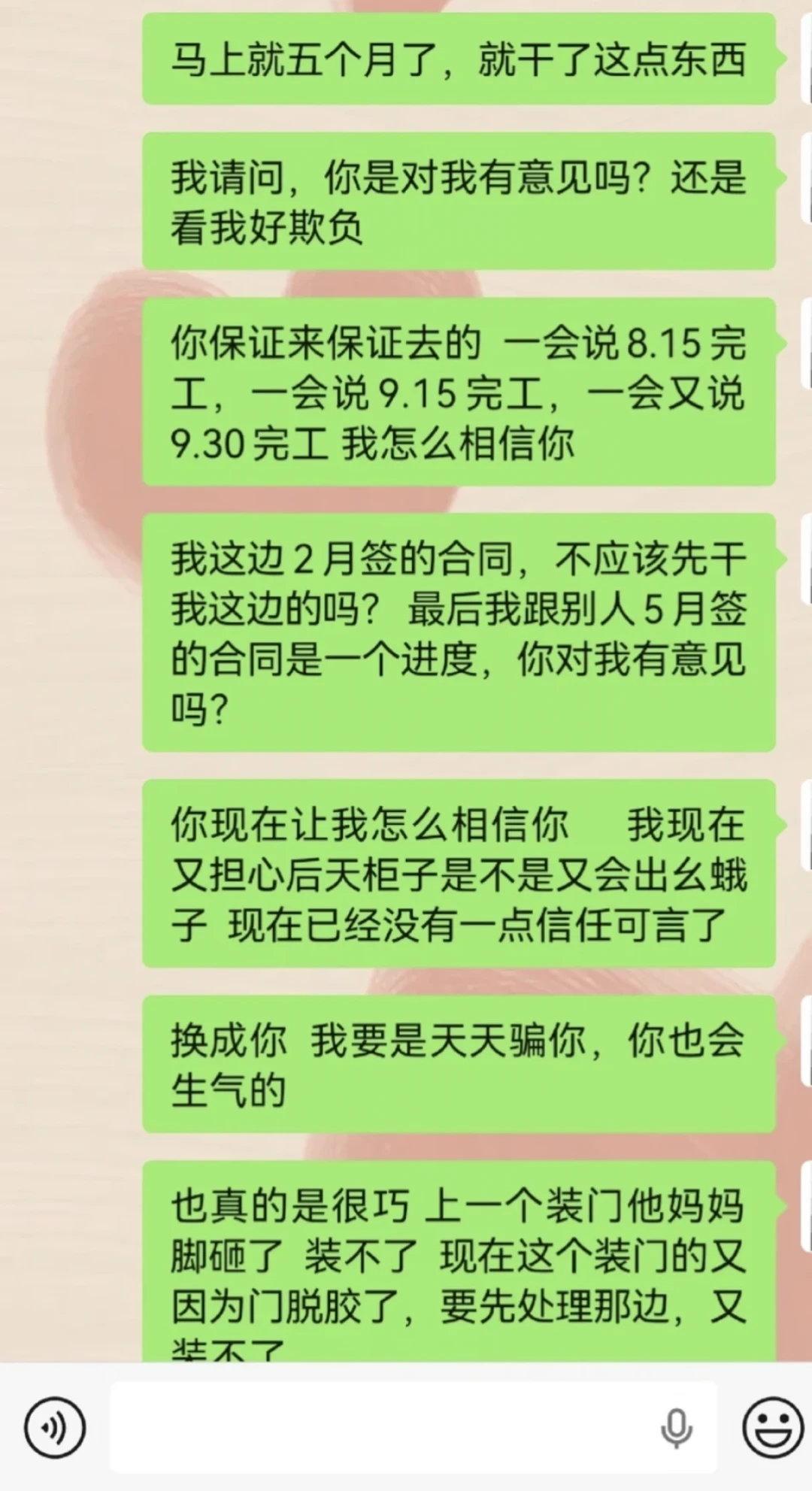

去年10月初门店下单、合同60天交货,到今年3月还没交付完;另一位2月签合同、婚期定在10月中旬,8月底柜子还没装

极端:钱货两空

定金交了货做不出来,退款协议也不履行

汕头业主一次性刷了十几万定金,货做不出来,协商好全额退款加补偿、白纸黑字签了协议,对方从6月30日开始"无限画饼"

要注意档位之间会滑动:欧派那单里,评论区就有其他业主补充"答应的9mm背板被换成5mm",甚至传出个别门店经营不稳的说法。小红书轻度拖延如果伴随"部分发货"(柜体先到、柜门再等)、“补板重下单”,大概率正在往中度滑。

合同写60个工作日、系统显示板材7月就出库:对完20多篇延期翻车帖和一份152天倒排表,我把定制柜交付整理成3档倒排、3个换算坑、4档延期和4条能抄进合同的条款

四条能直接抄进合同的条款

对照知乎一位做了十几年定制的师傅整理的合同细节,把工期相关的条款单独拎出来,签约前逐条核对:

第一条:起点和终点都写死,用自然日。 范本:“自设计方案经双方签字确认、且商家收到首期货款之日起,XX个自然日内完成生产并送达安装。”——用自然日堵住"工作日"的换算坑,用"签字确认"堵住"图纸一直没定"的起算坑。

第二条:违约金按合同总价的百分比算,不按固定金额。 范本:"每逾期一日,商家按合同总价的0.5%支付违约金。"10万的合同每天500元,商家才拖不起;每天20元的条款等于没有条款。

第三条:逾期超过30日,写明解约权。 范本:“逾期超过30日,业主有权解除合同,商家退还全部已付款项并赔偿损失”。知乎汕头那桩十几万的案例里,业主最被动的就是钱全付了、货没影、连解约条款都没提前写。小红书

第四条:约定可查询的生产节点。 要求商家提供排产单号,约定"排产、出库、预约安装"三个节点的告知义务。这条不是虚的——欧派业主正是靠系统里的"7月15日出库"记录,才戳穿了"精准卡点"。小红书大品牌系统里都有出库记录,你要做的是让它变成合同义务,并保留聊天记录。

已经下单的人,现在做四件事

  1. 要排产单号,问出库节点,把答复留在微信群或聊天记录里——口头承诺不算,白纸黑字才算。

  2. 自己倒排一次:合同约定的安装日 + 30天通风,看压不压得住春节。压不住,现在就去谈,别等到12月。

  3. 到期没动静,先发书面催告:在合同群明确写"已逾期X天,按合同第X条主张违约金"。催告记录既是施压,也是日后计算的起点证据。

  4. 警惕"部分发货":柜体先到、柜门没到不算交付完成。安装当天核对包装内板材有无磕碰破损——欧派那单就是拆开包装才发现板材坏了,补板又是两周起。

合同写60个工作日、系统显示板材7月就出库:对完20多篇延期翻车帖和一份152天倒排表,我把定制柜交付整理成3档倒排、3个换算坑、4档延期和4条能抄进合同的条款

最后留一个观察信号:如果10月中旬你的订单还在"等排产",年前入住基本无望,这时候该做的不是继续催,而是拿出合同算违约金、谈补偿,或者评估解约换成品柜。定制柜的钱可以慢慢要,年只能在一种过法里过——别让它变成"在出租屋里等柜子"的那种。
