规模化敏捷SAFe初学者指南:从敏捷发布火车到项目群增量

规模化敏捷SAFe初学者指南:从敏捷发布火车到项目群增量

2026-10-16 16:16:26 0点赞 0收藏 0评论

SAFe(Scaled Agile Framework,规模化敏捷框架)是全球应用最广泛的规模化敏捷方法论。据其官方网站定义,SAFe是一套经过验证的、集成的原则、实践和能力知识库,利用精益、敏捷和DevOps实现业务敏捷性。该框架由Dean Leffingwell创建,以精益敏捷组织的五大核心能力为支柱,旨在帮助企业在日益数字化的时代获得并保持竞争优势。目前,全球财富100强中约70%的企业拥有认证的SAFe专业人员,累计超过200万名从业者接受了SAFe培训。

规模化敏捷SAFe初学者指南:从敏捷发布火车到项目群增量

对初学者而言,SAFe的术语体系常构成第一道理解门槛。理解SAFe的关键在于把握两个核心概念:敏捷发布火车(ART)——负责持续交付价值的团队组织;项目群增量(PI)——驱动团队同步对齐的节拍器。 本文将系统拆解这两个核心机制及其协同关系,帮助读者建立清晰的SAFe认知框架。

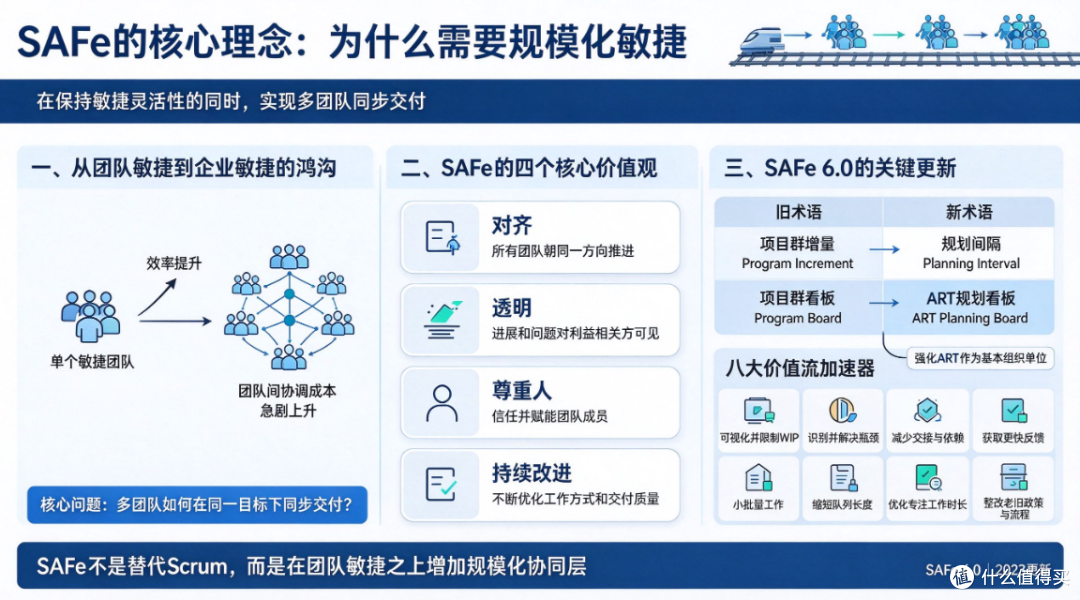

一、SAFe的核心理念:为什么需要规模化敏捷

(一)从团队敏捷到企业敏捷的鸿沟

单个敏捷团队在交付效率上的提升已被广泛验证,但当产品规模超出单一团队的承载能力时,团队间的协调成本会急剧上升。SAFe解决的核心问题是:如何在保持敏捷灵活性的同时,实现多个团队在同一目标下的同步交付。

(二)SAFe的四个核心价值观

SAFe建立在四个核心价值观之上,它们贯穿框架的所有实践:

  • 对齐:确保所有团队朝同一方向推进

  • 透明:让进展和问题对所有利益相关方可见

  • 尊重人:信任并赋能团队成员

  • 持续改进:不断优化工作方式和交付质量

(三)SAFe 6.0的关键更新

2023年发布的SAFe 6.0在保留核心结构的基础上进行了显著迭代。最值得关注的术语变化是:原“项目群增量”(Program Increment)正式更名为“规划间隔”(Planning Interval),原“项目群看板”(Program Board)更名为“ART规划看板”(ART Planning Board)。这一调整反映了SAFe弱化“项目群”概念、强化“ART”作为基本组织单位的导向。此外,SAFe 6.0引入了八大价值流加速器(Flow Accelerators),将价值流度量从定性描述推进到可量化的操作层面。

二、敏捷发布火车(ART):规模化交付的核心组织单元

(一)ART的定义与规模

敏捷发布火车(Agile Release Train,ART)是SAFe中的主要价值交付机制,是一个由50至125人组成的长期存在的敏捷团队团队(team of Agile teams)。官方定义将其描述为“一个长期存在的敏捷团队团队,在开发价值流中增量式地开发、交付并通常运营一个或多个解决方案”。

ART的典型规模为5至12个敏捷团队,每个团队5至9人,所有团队共享同一业务和技术目标,使用SAFe Scrum或SAFe Kanban方法协同工作。ART的本质是一个跨职能的虚拟组织——它包含了从定义、构建、验证到发布一个完整解决方案所需的所有能力,而非将工作切割后分发给彼此隔离的团队。

(二)ART的核心角色

ART的运作依赖三个关键角色组成的“三驾马车”:

  • 发布火车工程师(RTE) :ART的“首席Scrum Master”,负责促进ART事件、消除系统性障碍、推动持续改进

  • 产品管理:ART的内容权威,负责定义和优先级排序ART待办事项中的功能

  • 系统架构师:负责指导系统的整体架构设计,确保各团队交付的组件能够集成为一个完整的系统

(三)ART的运作机制

ART通过节拍与同步实现多团队协调。所有团队共享同一个ART待办事项列表,按照统一的迭代节奏(通常为两周)推进工作,每5至6个迭代(约8至12周)构成一个规划间隔(PI)。ART的关键价值在于:它让多个敏捷团队像一个团队一样规划、承诺和执行,而不是各自为政。

三、项目群增量(PI):ART的同步节拍器

(一)PI的定义与时间框架

项目群增量(PI)是SAFe中最大的计划-执行-检查-调整(PDCA)学习循环,是一个固定时间盒,通常为8至12周,用于构建和验证完整的系统增量、展示价值并获取快速反馈。在SAFe 6.0中,PI的术语已调整为“规划间隔”(Planning Interval),但其核心功能不变:为ART提供一个可预测的规划与交付节奏。

(二)PI规划:SAFe最具代表性的活动

每个PI以一个PI规划活动拉开序幕,这是SAFe中最具标志性的实践。PI规划的核心目标是让所有ART团队在同一时间、同一空间(或同一虚拟空间)对齐共同任务愿景,识别跨团队依赖关系,并承诺各自在即将到来的PI中要交付的目标。

PI规划的典型议程包括:

  1. 业务背景介绍:管理层分享当前业务状态和市场环境

  2. 产品愿景展示:产品管理阐述即将到来的PI的产品愿景和路线图

  3. 团队分组规划:各团队在分组讨论中制定各自迭代计划,识别依赖关系

  4. 依赖关系梳理:在ART规划看板上可视化跨团队依赖

  5. 风险识别与承诺:各团队识别风险、制定PI目标并进行承诺投票

(三)PI的执行与检验

PI规划完成后,ART进入执行阶段。团队按照各自迭代计划推进工作,通过ART同步会议定期协调跨团队进展。PI结束时,ART举行检视与适应(I&A)工作坊,回顾PI目标的达成情况,分析偏差原因,并提炼改进项。PI的本质是一个学习循环——规划、执行、检验、调整,每一轮循环都在提升ART的交付能力和协作效率。

四、ART与PI的协同关系:从概念到实践

ART和PI的关系可以理解为“组织”与“节拍”的关系:ART是承载价值交付的长期组织单元,PI是驱动ART同步运作的周期性节拍。 没有ART,PI缺乏执行主体;没有PI,ART则缺乏统一的规划与交付节奏。

从实践角度看,ART通过PI实现三个关键协同:

  • 目标对齐:所有团队在同一PI中承诺各自目标,形成ART级别的集体承诺

  • 依赖管理:PI规划中识别的跨团队依赖在PI执行中被持续跟踪和解决

  • 节奏同步:统一迭代节奏和PI周期使多团队的交付能够被集成和验证

五、专业参考建议

(一)初学者路径建议

建议按以下顺序建立SAFe认知:

  • 先理解精益敏捷 mindset 和SAFe核心原则

  • 再掌握ART的结构和角色分工

  • 最后深入学习PI规划的执行细节和检视适应流程

SAFe官方提供Leading SAFe(面向领导者)和SAFe for Teams(面向团队成员)两类入门课程,前者侧重框架全景和转型策略,后者聚焦团队在ART中的日常运作。

(二)实施中的常见注意事项

SAFe实施中最常见的挑战并非技术层面的,而是组织文化层面的。 具体包括:变革阻力(团队成员和管理者质疑为何要改变既有工作方式)、领导层对齐不足(管理层对SAFe的理解和支持不一致)、工具配置碎片化(各团队使用不统一的工具链导致协调困难)。建议在启动SAFe转型前,先确保高层领导对转型目标达成共识,并在首个ART中建立统一的工具和度量标准。

(三)SAFe与其他规模化框架的适用边界

SAFe以“增加结构”的方式实现规模化——新增协调层、角色和规划节奏,适合需要严格治理和跨职能协调的大型组织。 相比之下,LeSS(Large-Scale Scrum)以“移除结构”的方式实现规模化,主张团队直接沟通而非通过协调层,更适合追求极致精简的中等规模组织。选择框架时应评估组织规模、治理需求和文化成熟度,而非盲目追随流行趋势。

六、全文总结

SAFe是一套面向企业级敏捷转型的完整方法论,其核心组织单元是敏捷发布火车(ART),核心同步机制是项目群增量(PI)。 ART将50至125人组织为一个共享目标、协同工作的团队团队,PI则以8至12周为周期为ART提供统一的规划和交付节奏。两者的协同运作构成了SAFe从战略到执行的价值交付闭环。SAFe 6.0进一步强化了价值流度量和AI赋能敏捷的方向,使框架在保持治理严谨性的同时,更好地适应快速变化的数字业务环境。

七、常见问题解答(FAQ)

Q1:SAFe的ART和传统的项目管理办公室(PMO)有什么区别?

ART是一个交付组织,PMO是一个治理职能。 ART由实际执行工作的团队组成,负责定义、构建和交付解决方案;PMO则负责制定标准、提供工具支持和进行合规审查。在SAFe中,PMO的角色通常演变为精益敏捷卓越中心(LACE),从管控者转变为赋能者,帮助ART提升能力和消除障碍。

Q2:PI规划必须线下进行吗?

SAFe官方推荐PI规划采用线下形式,因为面对面沟通在建立信任、快速识别依赖关系方面具有不可替代的优势。但对于分布式团队,SAFe也支持混合模式的PI规划——核心团队线下集中,远程团队通过视频会议参与,关键是确保所有参与者在同一时间段内全程参与。

Q3:一个ART最多可以包含多少个团队?

SAFe官方建议ART由5至12个敏捷团队组成,总人数50至125人。 这一规模限制的考量是:团队数量过少则无法体现规模化的协同效应,过多则跨团队协调的复杂性会急剧上升,超出PI规划能够有效管理的范围。如果产品或解决方案的规模超出单个ART的承载能力,SAFe提供了“大型解决方案火车”(Solution Train)机制,通过多个ART的协调来应对更大规模的交付需求。

参考来源

  1. Scaled Agile Framework官方网站,About页面:https://framework.scaledagile.com/about/

  2. Scaled Agile Framework官方网站,Agile Release Train页面:https://framework.scaledagile.com/agile-release-train

  3. Scaled Agile Framework官方网站,SAFe 6.0发布说明:https://framework.scaledagile.com/say-hello-to-safe-6-0

  4. Scaled Agile官方网站,SAFe原则页面:https://scaledagile.com/what-is-safe/safe-principles/

  5. Scaled Agile白皮书,SAFe 4.0 Introduction(2016)

  6. Carnegie Mellon SEI,SAFe技术报告(2016)

  7. Tempo,Agile PI Planning指南(2025)

  8. Agile Hive,SAFe实施决策指南(2025)

  9. Agile Agilist,SAFe 6.0术语更新说明(2023)

作者提示含AI生成内容。作者声明本文无利益相关,欢迎值友理性交流,和谐讨论~

展开 收起
0评论

当前文章无评论,是时候发表评论了
提示信息

取消
确认
评论举报

相关文章推荐

更多精彩文章
更多精彩文章
京东京享红包
距结束::
领京东现金红包 天天领3次 最高26888元
红包按钮
最新文章 热门文章
0
扫一下,分享更方便,购买更轻松
