关键链项目管理 CCPM 步骤指南:从缓冲设置到项目交付闭环
全文阅读约 7 分钟
根据项目管理协会(PMI)发布的《项目管理知识体系指南》(PMBOK®指南)第七版,项目进度管理需要同时应对活动依赖关系与资源可用性两个维度的约束。然而,传统关键路径法(CPM)在识别关键路径时,假设资源无限可用,这一前提在多数真实项目中并不成立。
约束理论(Theory of Constraints,TOC)创始人Eliyahu Goldratt博士在1997年出版的《关键链》一书中指出,项目的真正瓶颈并非最长任务链,而是资源依赖与活动依赖叠加后形成的“最长约束链” 。这一洞见催生了关键链项目管理(Critical Chain Project Management,CCPM),一种将资源约束纳入进度计划核心逻辑的方法论。
Standish Group的研究数据显示,传统项目管理方法下,仅约44%的项目能按时完成,平均完成时间达到原计划的222%。CCPM的提出,正是为了从计划逻辑的根源上回应这一长期困境。
一、关键链项目管理的核心步骤

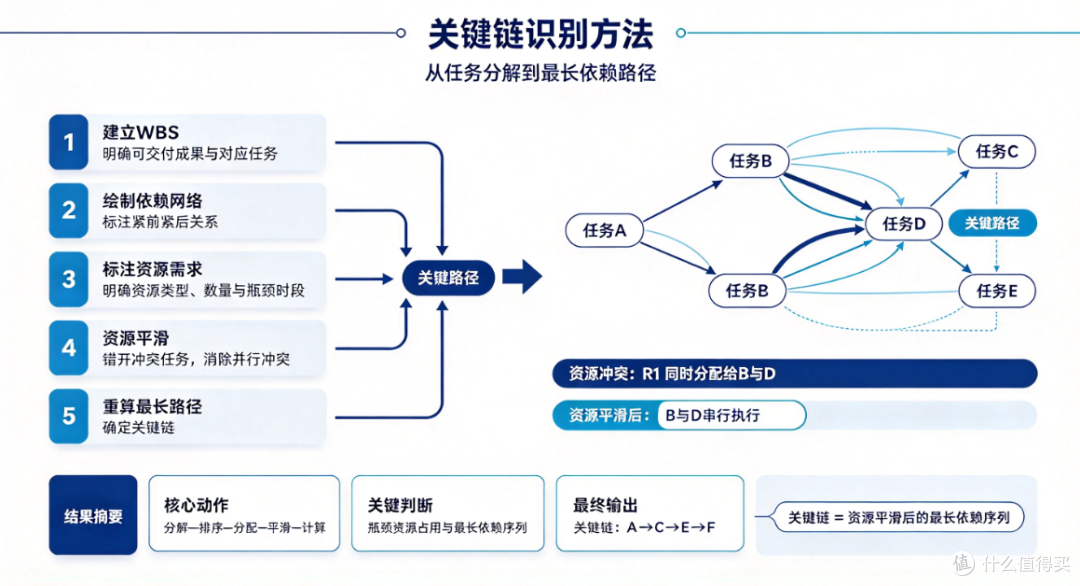

(一)识别关键链:从关键路径到资源约束链
识别关键链的第一步是绘制网络图并标注每一项任务的资源需求。与CPM仅关注活动先后关系不同,CCPM要求项目经理在任务排序时同步审视资源的可用窗口。
具体而言,识别关键链需完成以下动作:

建立工作分解结构(WBS) ,明确所有可交付成果及其对应任务。
绘制任务依赖网络图,标注活动间的紧前紧后关系。
标注每项任务所需的资源类型与数量,特别关注瓶颈资源的占用时段。
在资源冲突处进行资源平滑,将同一资源无法并行执行的任务错开安排。
重新计算最长依赖序列,此时得到的最长路径即为关键链。
关键链与关键路径的本质区别在于:关键链包含了资源依赖这一维度。 如果所有资源无限供应,关键链与关键路径完全重合;但现实中资源总是有限的,关键链因此通常比关键路径更长,也更真实地反映了项目的实际约束。
(二)缓冲设置:三类缓冲的定位与逻辑
CCPM将传统方法中分散在各任务内的安全时间集中抽取并重新部署为三种缓冲:
项目缓冲(Project Buffer, PB) :置于关键链末端,保护项目交付日期。其规模通常按关键链任务“安全估算”与“50%概率估算”之差的50%确定。
接驳缓冲(Feeding Buffer, FB) :置于非关键链汇入关键链的交汇处,保护关键链不受非关键链延迟的传导影响。
资源缓冲(Resource Buffer, RB) :置于关键链上需要关键资源的任务之前,以预警方式提示资源就绪,本身不消耗时间,而是一种管理信号。
50%工期估算的设定并非随意取数。 Goldratt的逻辑是:任务工期分布呈右偏态,管理者倾向于给出高完成概率的估算。将估算压缩至50%概率点后,一半任务会提前完成、一半会延迟,项目层面的方差相互抵消,整体工期可控性反而提升。
(三)缓冲监控:用消耗率而非任务完成率驱动决策
CCPM的执行监控逻辑与传统方法有根本差异。管理者不应追问“任务完成百分之多少”,而应关注缓冲消耗率与项目进度之间的关系。
经典的缓冲监控采用三色预警机制:
绿色区域:缓冲消耗率低于项目链完成率,项目按计划推进,无需干预。
黄色区域:缓冲消耗率明显高于完成率,需分析偏差原因并制定应对预案。
红色区域:缓冲消耗率逼近极限,必须启动纠偏行动或调整交付承诺。
这一机制的核心价值在于将管理注意力从“所有任务的局部效率”转移到“项目整体的缓冲健康度” ,避免因过度干预非关键任务而浪费管理资源。
二、案例视角:CCPM在复杂项目中的落地
深圳蛇口价值工厂大筒仓改造项目提供了CCPM在真实工程场景中的参考样本。该项目从策划立项到建成移交的全过程应用了关键链项目管理法,研究团队对项目缓冲、接驳缓冲等多种缓冲类型进行了定性与定量结合的设置与监控分析。
该项目的实践意义在于验证了一个关键判断:CCPM的缓冲机制并非理论上的“安全垫”,而是一种主动的进度治理工具。 通过对缓冲消耗的持续追踪,项目团队得以在关键节点前识别偏差信号,将纠偏动作前置到问题尚未扩大的阶段。
需要指出的是,CCPM并非万能方案。部分学者对50%工期估算的普适性提出质疑,认为在不确定性极高或任务间协方差较大的项目中,该方法可能导致缓冲规模与实际风险不匹配。此外,多项目环境下关键链的跨项目资源协调仍面临理论与实操的双重挑战。
三、专业参考建议
对于考虑引入CCPM的团队,以下建议有助于降低落地摩擦:
从单项目试点起步。选择资源冲突明显、工期压力集中的项目作为首个应用场景,积累缓冲数据后再扩展至多项目环境。
重新校准工期估算文化。向团队说明50%估算不是“压低承诺”,而是将安全时间从隐藏状态转为可见的缓冲管理。
将缓冲监控纳入例行会议。用缓冲消耗率替代任务完成率作为进度汇报的核心指标,形成新的管理节奏。
保留关键链的动态调整空间。项目执行中资源可用性可能变化,关键链需要在每个报告周期重新审视,而非一次性锁定。
四、全文总结
关键链项目管理(CCPM)的核心贡献在于将资源约束提升为进度计划的第一性变量,而非事后修正因素。其步骤逻辑清晰:识别资源约束下的关键链→抽取安全时间集中为三类缓冲→以缓冲消耗率驱动执行监控。这一方法论不追求每个任务的局部最优,而是通过保护项目整体瓶颈来实现交付闭环。理解CCPM的关键,不在于记住缓冲公式,而在于接受一个判断:项目的可控性来自对约束的集中管理,而非对全部任务的均匀施压。
FAQ
Q1:CCPM和关键路径法(CPM)最本质的区别是什么?
A:CPM假设资源无限,仅依据任务依赖关系确定关键路径;CCPM在任务依赖之外加入资源依赖维度,关键链因此包含资源冲突导致的额外等待时间。此外,CCPM将安全时间从各任务中抽取出来集中为缓冲,CPM则将安全时间内嵌于每项任务的工期估算中。
Q2:项目缓冲的大小是否必须严格按50%规则计算?
A:50%规则是CCPM的经典起点,但并非不可调整。对于不确定性显著更高或任务间相关性强的项目,可采用根方差法(Root Square Error Method)或蒙特卡罗模拟来优化缓冲规模。核心原则是缓冲规模应与项目面临的实际风险水平相匹配。
Q3:CCPM适用于哪些类型的项目?
A:CCPM在资源约束显著、任务依赖密集、不确定性较高的项目中价值最为突出,如工程建设、产品研发、IT系统集成等场景。对于资源充足且任务高度独立的小型项目,CCPM的额外管理成本可能超过其收益。
参考来源
Goldratt, E. M. (1997). Critical Chain. North River Press.
PMI. A Guide to the Project Management Body of Knowledge (PMBOK® Guide), 7th Edition.
Standish Group. CHAOS Report, 1998.
深圳蛇口价值工厂大筒仓项目关键链进度管理研究,万方数据。
