2026年5月12日,全球规模最大海上换流站完成装船启运

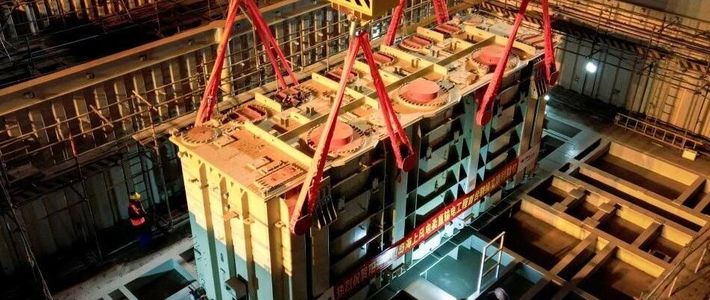

2026年5月12日,世界最大规模海上换流站——三峡阳江青洲五、七期海上换流站在江苏南通完成装船启运。该换流站总重约2.8万吨,尺寸为82.5米×85.5米×44米,相当于一个标准足球场大小、15层楼高,是目前全球单体容量最大、电压等级最高(±500千伏)、输送容量最大(2000兆瓦)的海上风电柔性直流送出工程核心设施。其启运标志着中国在深远海风电并网技术与超大型海洋电力装备运输能力上取得关键进展。151317
012.8万吨怎么上船?
该换流站采用“陆上总装、整体运输、浮托安装”一体化建造模式,所有设备集成与结构拼装均在南通振华重装码头完成。2026年3月16日,平台完成精密称重试验,使用182台同步顶升千斤顶与24个高精度位移传感器,耗时5.5小时测得总重约2.8万吨,为后续装船提供重心与载荷分布数据。装船作业需将这一巨型钢结构从滑道平稳滑移至半潜船甲板,对潮位、船舶压载、滑移速度均有毫米级控制要求。实际操作选择在凌晨低潮窗口启动,确保船体吃水与码头高度精准匹配。1421
02三天窗口期押在哪?
海上运输全程依赖气象与海况窗口。从南通至广东阳江海域航程超1000公里,需穿越东海、台湾海峡及南海北部,途经繁忙航道与复杂洋流区。承运方需协调海事、渔政等多部门,确保半潜船在风力≤6级、浪高≤1.5米条件下航行。更关键的是浮托安装阶段——换流站需在目标海域借助潮汐自然抬升,精准坐落到已安装的导管架基础上,对接误差控制在毫米级。该过程仅允许3天左右的有效作业窗口,依赖高精度DP2动力定位系统与实时潮汐预报联动。1224
03为何必须整体出海?
传统海上平台多采用分段吊装,但该换流站集成了换流阀、联接变压器、控制系统等数百套高精密设备,若在海上逐件安装,不仅工期长、风险高,且难以保证电气系统密封性与抗震性能。通过陆上整体集成并完成码头带电试验(2026年1月30日已验证全系统功能),可将高危作业前移至可控环境,大幅提升安全性和可靠性。项目建成后,每年可向粤港澳大湾区输送77亿千瓦时绿电,减少二氧化碳排放约634万吨,支撑我国深远海风电规模化开发与“双碳”目标实现。162218
