柜子一钉上墙,背板你就再也看不到了:翻完30多篇验收帖,我把全屋定制要盯的节点整理成3个窗口和1份滞后清单

源自220位全网作者

01:22

金九银十,全屋定制的交付潮到了。618和国补期间下单的那批人,最近正陆续接到门店电话:板材到货,约安装。

微博上有人今天凌晨发帖,“气得我睡不着,明早爬起来就去扯皮”——装到一半出了问题。微博这就是交付季的常态:验收那天安装师傅站旁边催签字,你开合两下柜门、看着挺顺眼就签了;半年后门板下坠、抽屉发涩、柜子里有味儿,再去找商家,对方一句"验收单上您签过字"。

我翻了小红书、知乎、B站上30多篇验收攻略和翻车实录。帖子里的清单五花八门,10条、16条、18条、22条都有,但把它们叠在一起,真正的结论有点反常识:完工验收那天,反而是最不关键的窗口;真正能拿捏商家的,是板材进场那天和安装过程中。柜子一固定上墙,背板、切割断面、膨胀螺丝,你这辈子都看不到了。

下面把全部检查点按时间轴整理成3个窗口,外加一份验收当天根本验不出来的滞后清单。

窗口一:板材进场日——合同对货的唯一机会

有装修博主说得很直接:等装完再验收?晚了。柜子一固定,背板厚度你看不到,封边胶线你看不着,五金品牌对不对你更不知道。小红书板材还平躺在客厅地上的那几个小时,是逐项核对的唯一时机:

  1. 核对板材品牌。 合同写的什么牌子就是什么牌子,板材侧面的品牌钢印或防伪标签,逐张拍照。重点翻背板和隔板——多篇帖子提到过"柜体外侧用好板、背板隔板换杂牌"的操作。知乎

  2. 量板厚。 柜体标准18mm,背板至少9mm,拿尺子贴侧面量,误差超过0.5mm就要当场说法。

  3. 索要检测报告。 合同里写了ENF级,就要求出示同批次板材的检测报告,正规工厂给得出来。

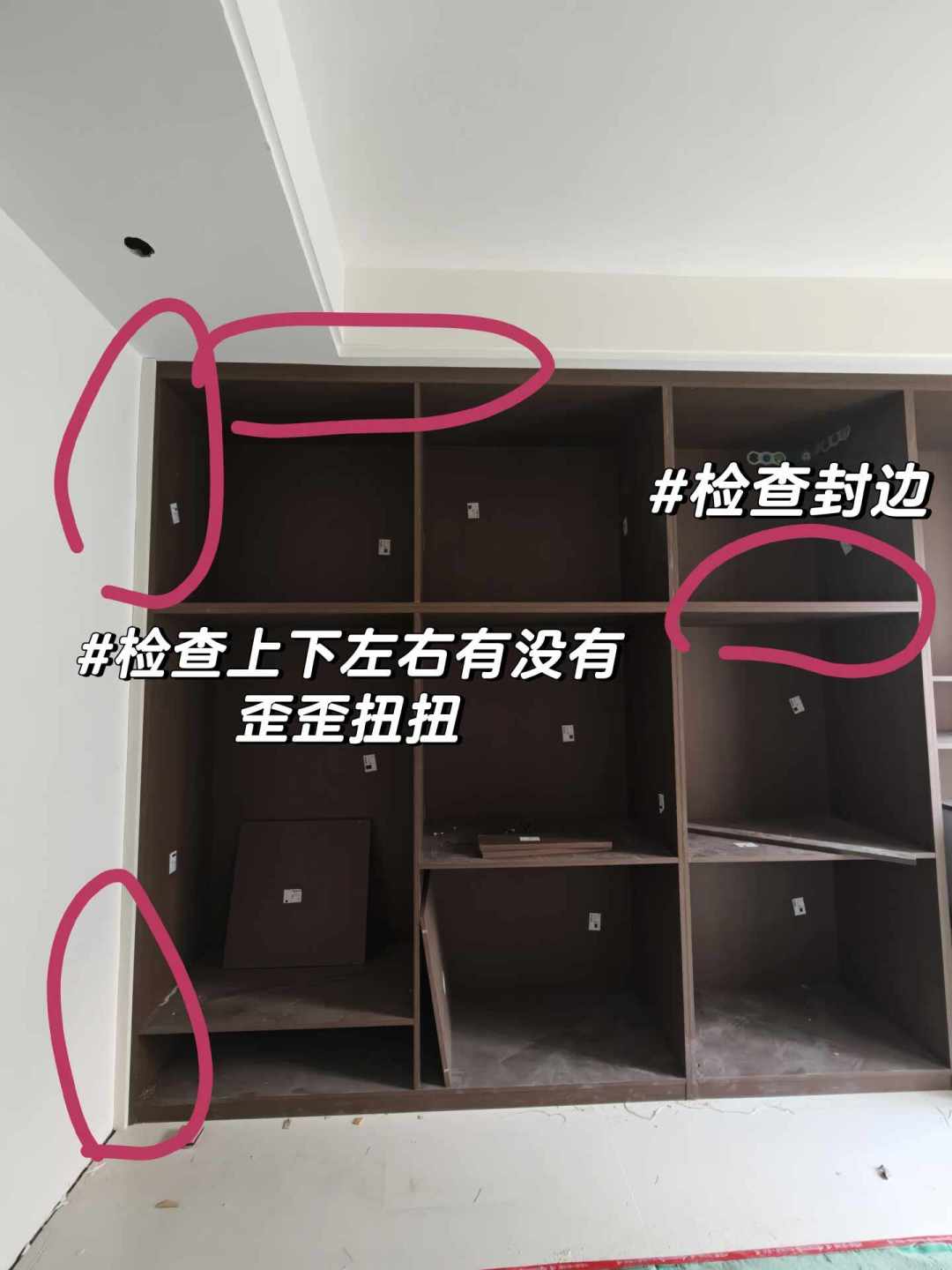

  4. 看封边。 板材平放时把四面封边全过一遍:指甲抠结合处有没有松动、胶线是否细密、转角有没有翘边。层板背面、抽屉底部这些隐蔽面,是偷工不封边的高发区。

这四件事半天干完,全程拍照留档。后面任何扯皮,你手里都有"到货当天"的证据。

柜子一钉上墙,背板你就再也看不到了:翻完30多篇验收帖,我把全屋定制要盯的节点整理成3个窗口和1份滞后清单

窗口二:安装过程中——装完就永远封在柜子里的东西

那条5万多播放的盯安装视频,标题就一句话:全屋定制会平等地惩罚每一个不盯安装的人。哔哩哔哩安装期间要盯死四个位置:

  1. 吊柜固定。 膨胀螺丝打了几颗、打在什么墙体上。空心砖墙该用专用锚栓,有的师傅图省事打普通螺丝,当时是紧的,几年后开始晃。知乎

  2. 现场切割断面。 所有现场裁切都会露出板芯,甲醛就从这些断面往外跑。封过的断面摸上去有一层薄薄的胶膜,没封的是毛糙糙的板芯外露。看到没封的,当场拍照要求封闭。小红书

  3. 水槽柜底板。 底板有没有做防水处理、下水管开孔周边有没有封闭。入住后每天洗菜洗碗的水汽、下水管的冷凝水往下渗,几个月后底板发黑起鼓,那时候换都难换。

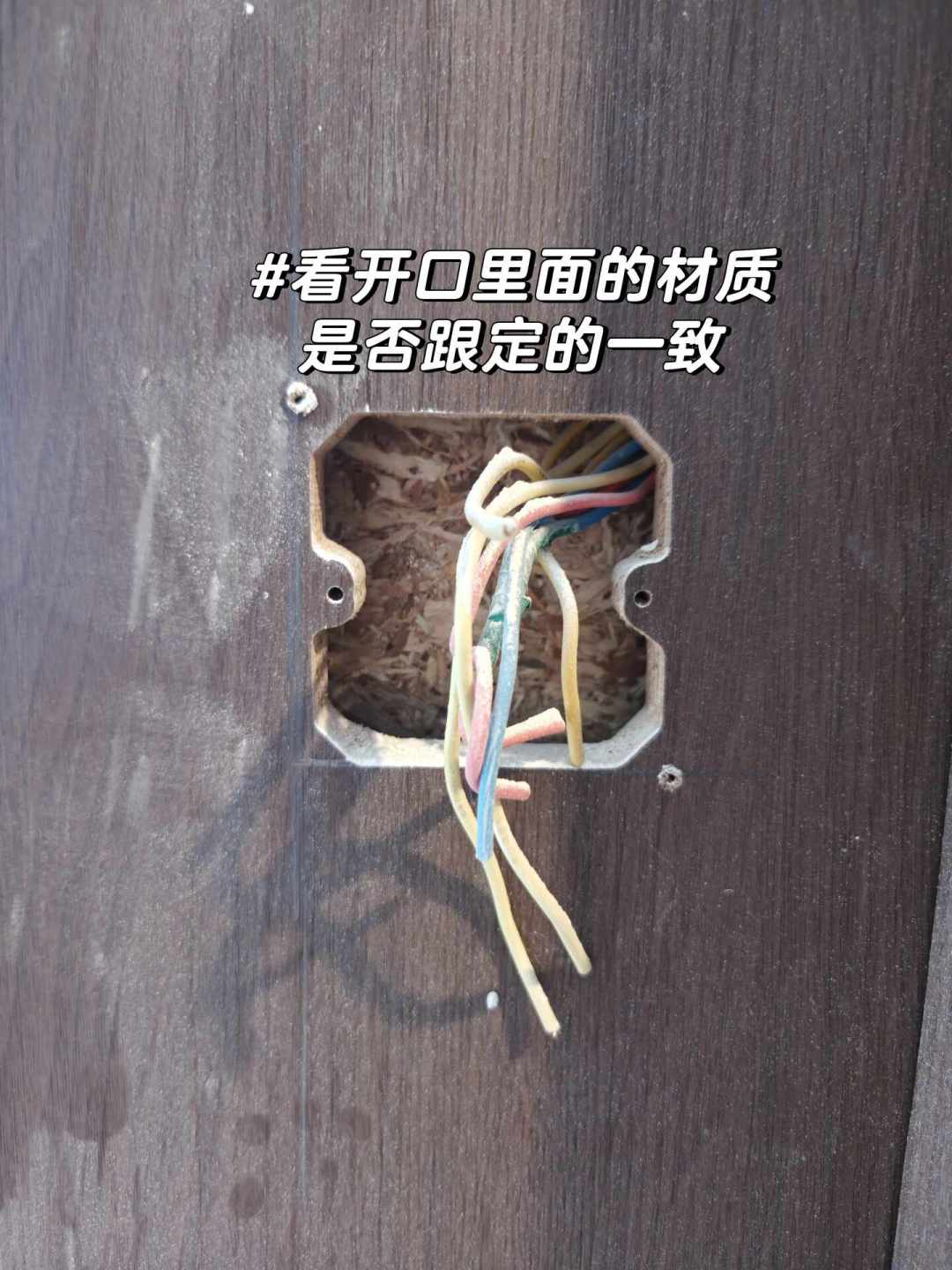

  4. 铰链孔位和接线。 孔打偏,门缝一边宽一边窄,时间一长门往下坠,阻尼器一边吃劲先失效。顶固官方知乎号这两天刚复盘过一个门店案例:门把手错位、门缝过大、灯带接反、铰链混装、层板高度不一——全部出在安装执行环节,连品牌自己都承认这些"本可以在交付前拦截"。知乎

柜子一钉上墙,背板你就再也看不到了:翻完30多篇验收帖,我把全屋定制要盯的节点整理成3个窗口和1份滞后清单

不用全程守在现场,但吊柜上墙那天、水槽柜安装那天,尽量到场看一眼,关键步骤录视频。

窗口三:完工后24-48小时——黄金验收窗口

为什么是48小时内?胶没干透、保护膜没撕、缝隙还露着,所有问题都是"新鲜可见"的。知乎过几天膜撕了、东西摆进去了,再想看就难了。

这个窗口的检查项,我把各平台清单去重合并,出现频率最高的就是这10条:

  • 推柜体:一推就晃,不合格

  • 手掌滑过门板:有台阶感就要调铰链

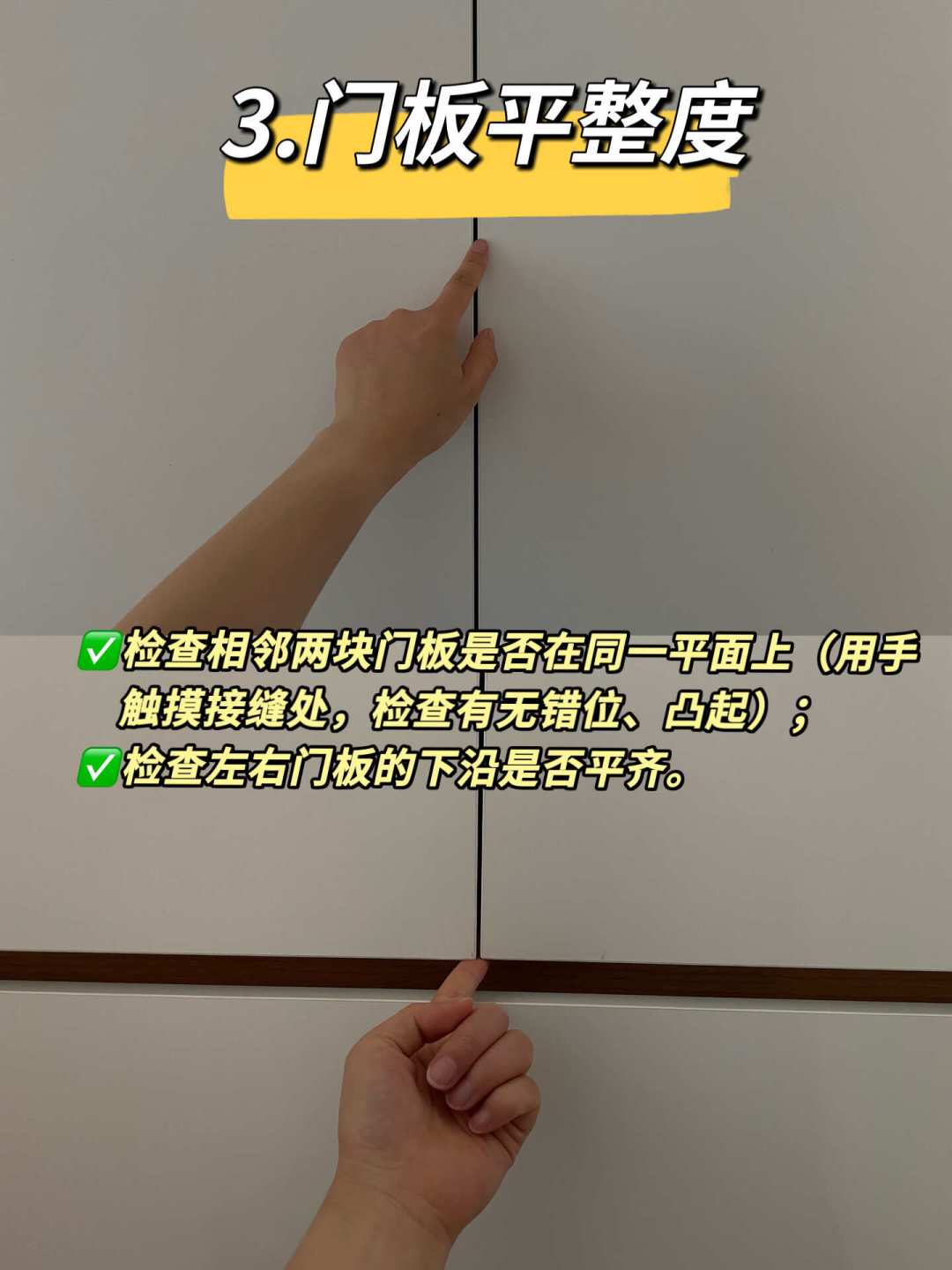

  • 看门缝:均匀1-3mm,偏差超1mm、相邻门板高低差超0.5mm要求返工。知乎

  • 拉抽屉:放10公斤左右的东西(几本书)模拟满载,拉到最外看垂不垂、晃不晃

  • 数铰链:社区经验值大约40-50cm一个,数量不够当场要求加。小红书

  • 手电照层板:漏光说明没装平

  • 摸封边:重点转角,有毛刺、翘边就拍照要求补封

  • 晃衣杆:纹丝不动才算合格,晃就是承重隐患

  • 试灯带感应:开灯看有没有暗区,感应灵不灵

  • 全开门试打架:拐角柜、阳台柜是重灾区,当场一扇扇开

再补三条容易漏的:晚上开灯再去一趟,灯光一打,不平整和缝隙全被放大。知乎同一排拉手拿卷尺量,高度差别超过2mm。门板色差别接受"正常色差"的说辞,同批次板材的色差应该肉眼不可辨,一眼能看出深浅就要求补做更换。知乎

柜子一钉上墙,背板你就再也看不到了:翻完30多篇验收帖,我把全屋定制要盯的节点整理成3个窗口和1份滞后清单

查出问题怎么办:分流比吵架管用

多篇帖子里翻来覆去的处理原则,就四条:

  • 当场拍照录像,最好在安装师傅在场的情况下指出,照片里要能看出位置和严重程度。

  • 分清"可修复"和"必须换":铰链没调好、胶没打匀、拉手松动,当场修就行;板材搞错、尺寸严重偏差、封边大面积开裂,必须换,不接受糊弄。知乎

  • 整改不合格,不签验收单。 顶固官方都白纸黑字写着:整改不合格,不允许引导消费者签署验收单据。知乎这句话可以直接拿给催你签字的人看。

  • 尾款是最后的杠杆。 全部验完、该修修完,再签字付尾款。

滞后清单:验收当天验不出来的问题

有一类毛病,住进去三到六个月才开始冒头,验收当天神仙也看不出来:

  • 滑轨润滑油干了,抽屉从顺滑变干涩,推拉带着柜体晃

  • 阻尼器衰减,关门从无声变"砰砰"响,每天开关几十次,非常消耗体验

  • 水槽柜底板长期吸潮,表面摸着只是有点潮,里面已经开始膨胀

  • 阳台柜、飘窗柜的饰面纸不抗紫外线,晒半年就和客厅同花色的柜子产生色差。知乎

柜子一钉上墙,背板你就再也看不到了:翻完30多篇验收帖,我把全屋定制要盯的节点整理成3个窗口和1份滞后清单

这四条的对策全不在验收,在合同:五金写到品牌+系列+号,别写"阻尼五金"这种模糊词;水槽柜防水工艺、阳台柜耐晒性能写进合同备注;质保期留书面凭证——比如顶固官方给出的口径是自发货起24个月保修期外加36个月延保,合规订单即便门店闭店,书面约定的质保权益也不受影响。知乎

最后

如果你已经下单、正在等交付,把三个窗口打印出来,进场那天带着对;如果你还没下单,这篇更有用的读法是反着来——把滞后清单变成签合同前必问的问题。下次进店,销售说"我们有标准验收流程"时,你反问三句:安装过程我能不能到场录像?整改不合格是不是不签字?五金型号写不写进合同?这三个答案,比效果图真实得多。

内容由AI生成

精选参考来源

1. 没吃过屎的可以试试单挑全屋定制气得我睡不着明早我爬起来就来去扯皮的

2. 全屋定制进场验收,盯紧这6点|一篇讲透

3. 全屋定制安装完怎么验收?这份清单照着查,90%的问题都逃不掉

4. 全屋定制会平等地惩罚每一个不盯安装的人!

5. 全屋定制验收时别光看表面,这几个隐蔽位置才是翻车高发区

6. 这10个细节,商家不提,但你必需知道

7. 全屋定制柜子频频翻车?安装环节有哪些管控要点,业主如何做好验收?

8. 验收清单全屋定制必查项:安装完别急着付尾款,拿着这份清单逐项过一遍

9. 全屋定制验收|10 条零翻车!师傅都夸专业

10. 全屋定制验收时看着挺好,住进去三个月才发现这些细节全踩坑了

11. 🔥全屋定制安装第一天👀盯住这9点

12. 全屋定制验收攻略,紧盯这16个细节,不踩坑

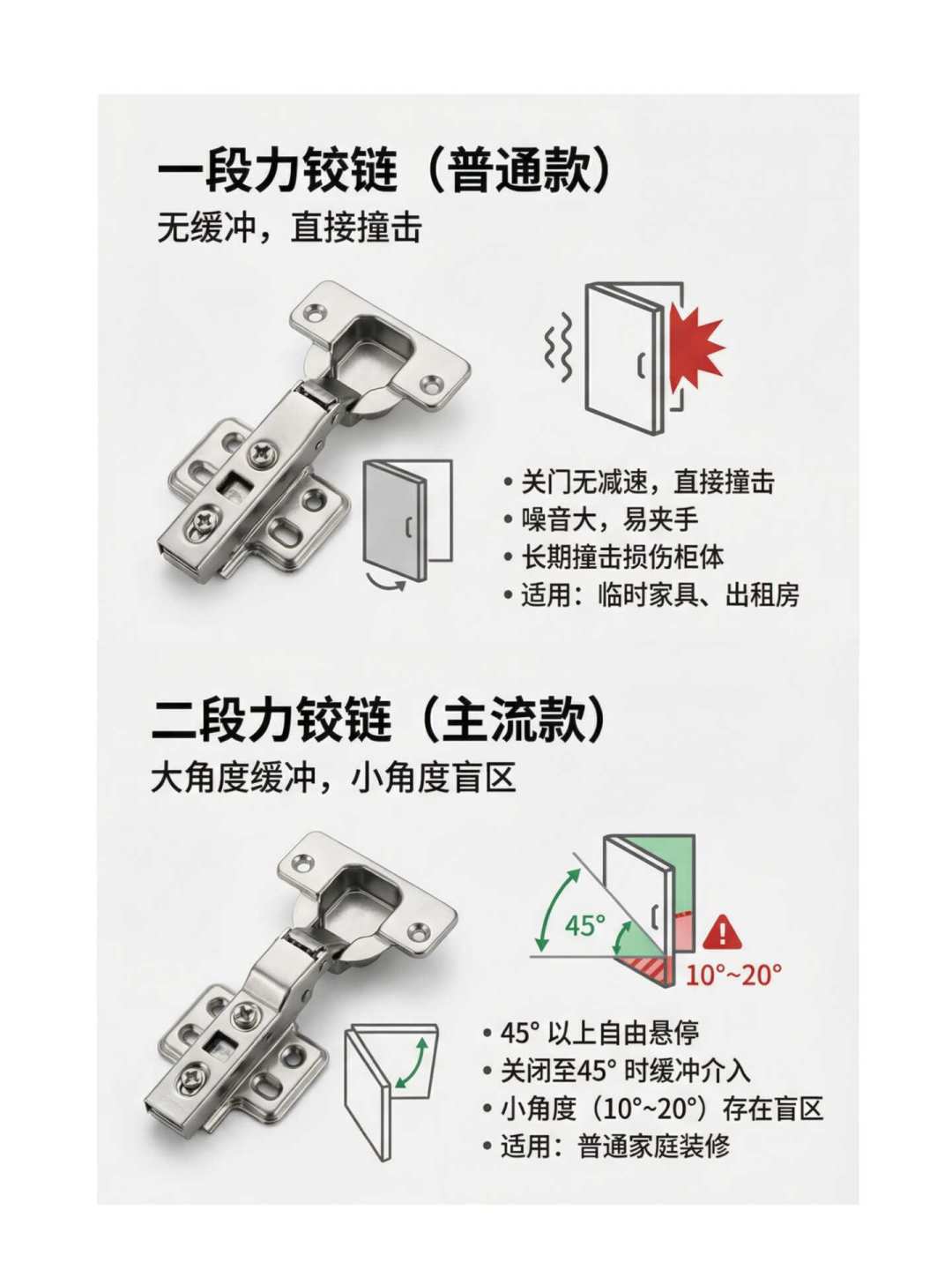

13. 定制柜铰链怎么选?一段力,二段力,三段力

14. 柜子翻车,全屋定制老板不敢说的秘密

15. 8㎡小次卧,柜子用悍高铰链耐用不踩雷

0
扫一下,分享更方便,购买更轻松
0评论

当前文章无评论,是时候发表评论了
提示信息

取消
确认
评论举报

最新文章 热门文章
