今年在装修社区里,太多人纠结同一件事:手里这套老房子,到底是全部拆到毛坯重装,还是简单翻新一下?有人劝"干脆全拆,长痛不如短痛",也有人警告"老房越装越贵,全是坑"。两种说法都对,也都错——拆不拆从来不是预算大小决定的,它是个工程判断,而且有标准。
拆改方案之前,先给房子做"体检"
很多人是看着房源照片就决定了改造范围,这是老房翻新超支的头号来源。正确顺序是反过来:先勘测,再方案,再预算。勘测时有三个地方必须看。
墙面:拿空鼓锤敲,单面墙空鼓面积超过30%就铲到基层重做。知乎专栏如果原墙面是老式石灰砂浆,不看空鼓率,建议全部铲除,否则直接批灰两三年后必然脱落。

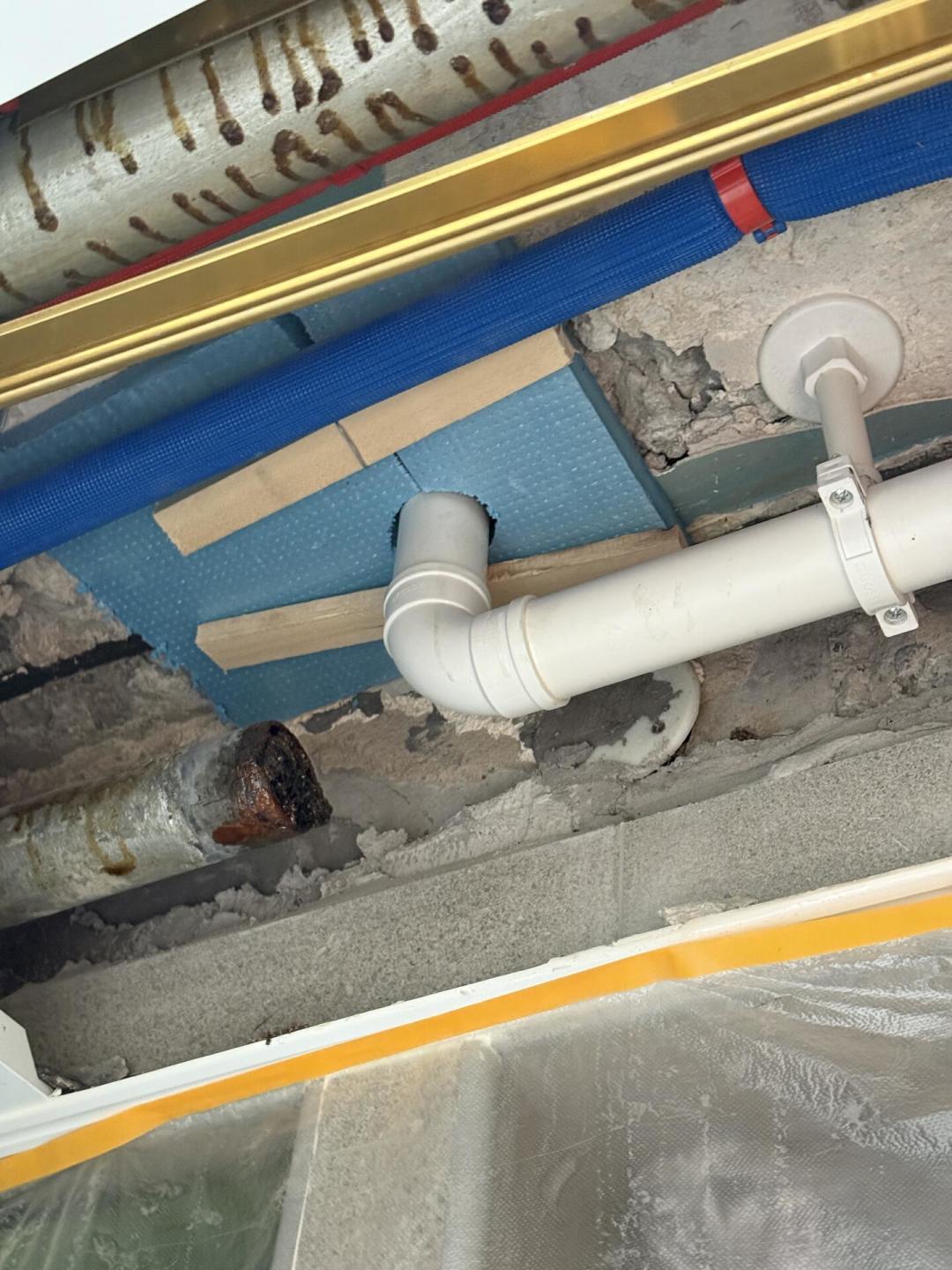

水电:老铸铁下水管锈蚀结垢,有的管口被堵得只剩一半直径;老房铝线、插座数量也带不动现在的电器。这些项目只有拆开才能准确评估。防水:厨卫原防水层十几年后基本失效,拆除后必须重做并闭水试验,一步都不能省。
今年还有一个新的背景变量:国家层面已明确推动城镇老旧小区改造,重点对建成20年及以上的城镇住宅小区开展专项体检。界面新闻北京已经把老旧小区改造写进"十五五",对建成20年以上居住社区组织开展体检、合理确定改造范围,累计实施老旧小区改造3500余个、惠及居民约140万户。新华网这跟你有什么关系?先查自家小区在不在改造名单里——外墙、主管道、电梯这类公共部分,可能由居民、社会资本和政府共担费用,你要掏的只是屋里那部分;如果主下水管要统一更换,自家水电重做的时序也能跟着对齐,省得返工。
拆不拆的决策,其实就三个条件
综合多位一线从业者的口径,"全拆重装"的三个条件是:房龄15年以上、管线老化频繁跳闸渗水;打算长期自住10年以上;户型格局差、需要动墙改动线。三条里占两条以上,全拆多花的钱是买未来十年的省心。反过来,底子好、只是3—8年过渡居住、仅外观老旧,局部改造就够,但记住一个原则:省颜值、不省安全——厨卫点位、厨卫防水这些核心项目,局改也必须整改。隐患多、预算有限时,优先整改厨卫、水电、防水核心区域。知乎
普通家庭做旧房翻新,第一原则不是彻底,而是克制。知乎这不是抠门,是老房里每多一个动作就牵出十个动作:地面一改,门要刨、柜要重新收口、踢脚线要拆,预算像没拧紧的水龙头一样漏出去。

老房费用账本:钱到底花在哪儿
看一笔小红书屋主晒出的真实账本:80㎡老房半包5.6万,拆开是拆改+垃圾清运7200元、水电改造12600元、泥瓦施工13800元、墙面翻新9800元、木工+收尾6200元。总费用:5.6万(半包,包含人工+辅材)。小红书

两个数字值得细看:拆旧清运加水电改造合计近2万,占半包总价的35%以上——这正是新房装修没有的"老房溢价"。老房翻新超预算,很多时候不是单价突然变贵,而是拆旧、水电、防水、墙面基层、垃圾清运这些项目在签约前没有拆开写清。知乎所以比对报价时别只比总价,要比这些"可能发生的项目"有没有写进报价单或变更备选清单。
也正因为此,老房预算里必须单列一笔"预留金":拆除后暴露的墙面基层空鼓、管道锈蚀、原防水失效,几乎必然出现,这笔钱千万不能吃掉。花钱顺序也是固定的:优先花在水电、防水、墙面基层和结构安全上。知乎复杂造型、过度定制和非必要的主材升级,都可以后置。
省钱要省对:几条工序硬规则
窗户先装、墙面后做:因为拆窗会破坏窗框周边墙面,先装好窗户再做墙面,工序才顺。知乎专栏预算紧张至少把临街和卧室的窗户换掉。
厨卫旧地砖不能保留:底子好的房间可以在旧地砖上直接铺SPC石塑地板,省掉拆除和找平的钱,但厨卫地砖必须拆到基层重做防水。别信"一个月搞定":拆除、水电、泥瓦、木工、油漆、安装六大工序之间都要留干燥期,墙面批灰每遍间隔至少48小时,防水做完必须闭水实验48小时,赶工期就是拿质量换时间。知乎专栏
付款上给自己留后手:首付不超过合同总价30%,后续按水电、瓦木、竣工等节点验收后再付。知乎这比任何口头承诺都可靠。
写给还在犹豫的你
老房翻新和买新房装修不一样,它永远是在有限条件里找最优解。你买到的不是"和新房一样的交付标准",而是三个底线的安心:水电安全、防水到位、墙面不开裂。开工前把三件事做掉:做一次勘测、要一份把拆旧/水电/防水/清运拆开列项的报价、谈好节点付款。这三件事做到,拆或不拆,你都已经跑赢了大多数人。
