世界最大海上换流站启运,为深远海风电发展按下加速键

01世界最大海上换流站启运,为深远海风电发展按下加速键
2026年5月27日,世界规模最大的海上换流站——“海风之心”在江苏南通正式发运,将前往1090海里外的广东阳江青洲海上风电场完成后续安装。这一“海上超级工程”是世界首个±500千伏、2000兆瓦柔性直流海上换流站,平台长85.5米、宽82.5米,平面面积相当于一个标准足球场,总重量约2.5万吨,创造了六项世界之最,标志着我国海上风电正式迈入超高压直流输电时代。5523
02海上换流站的核心作用与技术突破
作为深远海风电系统的核心枢纽,海上换流站承担着电能汇集、升压换流、稳定输出的关键功能。与传统陆上变电站相比,其在设计标准、环境适应性、传输效率等方面均有显著提升,从根源上解决了深远海风电远距离传输损耗高、并网不稳定的行业痛点。
对比维度海上换流站(海风之心)传统陆上变电站
电压等级±500千伏柔性直流最高±320千伏常规直流
环境适应性防盐雾、防腐蚀、抗17级台风无特殊海洋环境适配
传输效率相比传统交流输电方式,柔性直流输电可降低60%的电能损耗远距离传输损耗约15%-20%
适用输电距离最远可达100公里以上一般不超过30公里
集成度8层平台集成全套电气、运维系统分散式布局,占地面积大

海上换流站与传统陆上变电站核心参数对比

“海风之心”采用国内首创的集约化送出系统,在有限的空间内集成了电气、暖通、消防等大量精密设备,可同时汇集两个风电场163台风机的电能,不仅大幅降低了整体工程成本,还节约了近40%的用海面积。其搭载的自主研发换流阀系统,可主动平抑风电出力波动,避免因风力不稳定导致的并网跳闸问题,相当于为整个风电场配备了独立的“稳压引擎”。18
03从海风到绿电的全流程解析
海上风电从吹动风机叶片到进入千家万户,需要经过四个核心环节,而海上换流站正是其中实现“能量转换”的关键节点:
  1. 风机发电

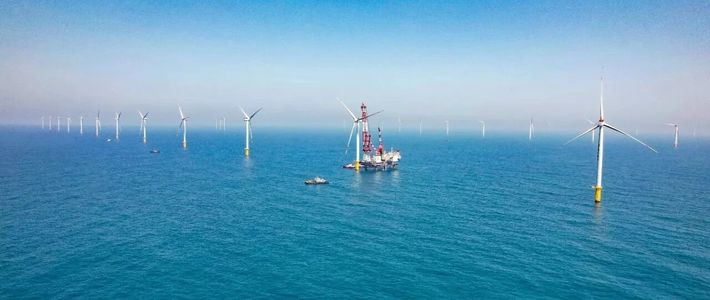

    深远海区域的风力带动风机叶片转动,将风能转化为低压交流电,单台16兆瓦风机每转一圈即可产生约34度电能,足够普通家庭使用3-5天。
    7
  2. 海底电缆传输
    各风机发出的电能通过66千伏集电海缆汇集到海上换流站,本次项目配套的±525千伏直流海缆单根长度超90公里,是目前世界上电压等级最高、导体截面最大的交联聚乙烯直流海缆,实现了核心技术100%国产化。
    22
  3. 换流站转换
    换流站将汇集的低压交流电升压为±500千伏高压直流电,这一转换可将输电损耗降低至4%以下,让海上风电的经济传输距离从传统的30公里级提升至100公里级,彻底打通了深远海风能开发的传输堵点。
    19
  4. 并入电网
    高压直流电通过海缆输送至陆上集控中心,转换为符合电网标准的交流电后并入区域电网,最终输送到城市的工厂、居民家中,完成从“海风”到“绿电”的全链路转化。
04项目关键进展时间线
  • 05月27日
  • 05月12日
  • 04月24日
  • 查看全部进展
05工程价值与行业影响
“海风之心”所属的三峡阳江青洲五、七期海上风电项目总装机容量200万千瓦,预计2026年12月全容量并网后,每年可向粤港澳大湾区输送约60亿千瓦时绿电,等效减少二氧化碳排放约634.48万吨,能够满足约210万户家庭一年的用电需求。56
该项目首创的“陆上总装、整体运输、浮托安装”一体化建造模式,将原本需要在海上完成的高危作业转移到陆地工厂进行,不仅将施工效率提升了40%,还降低了60%的海上作业风险,为后续深远海风电项目提供了可复制、可推广的“中国方案”。目前我国牵头发起的海上风电柔性直流并网国际标准已正式立项,相关技术成果正在向“一带一路”沿线国家输出,推动全球海上风电产业进入低成本、规模化开发的新阶段。76
随着“十五五”期间深远海风电开发被纳入国家规划,预计到2030年我国海上风电累计并网规模将突破1亿千瓦,海上换流站作为核心装备将迎来广阔的市场空间。普通公众也可以通过关注绿电交易、选择绿电消费等方式,参与到清洁能源转型的进程中,共同推动“双碳”目标的实现。
