9月开工装修,年前真能住进去吗?攻略说「3个月完工,刚好赶在过年」,进度评论区却是「九月开工瓷砖还没贴完」:对比完200多条汇报进度的评论、100平现实工期、定制件货期和今年的台风预报,我理清了三笔时间账、两个最容易拖的环节和三种人的排法

源自29位全网作者

03:55

现在是8月底,刷到的内容开始被「9月开始装修」刷屏。声音主要分两种。

一种是攻略型,说「9月启动装修,工期走完刚好临近年底,开开心心搬新家过年」。小红书另一种是焦虑型,有人问「预计十一月底装修完,过年前能入住吗?有多少和我想法一样的,找找心里安慰」,评论里聚了1209个人。小红书两种都是真的,但说的不是同一种时间。

一、九月开工人的真实进度,藏在评论里而不是攻略里

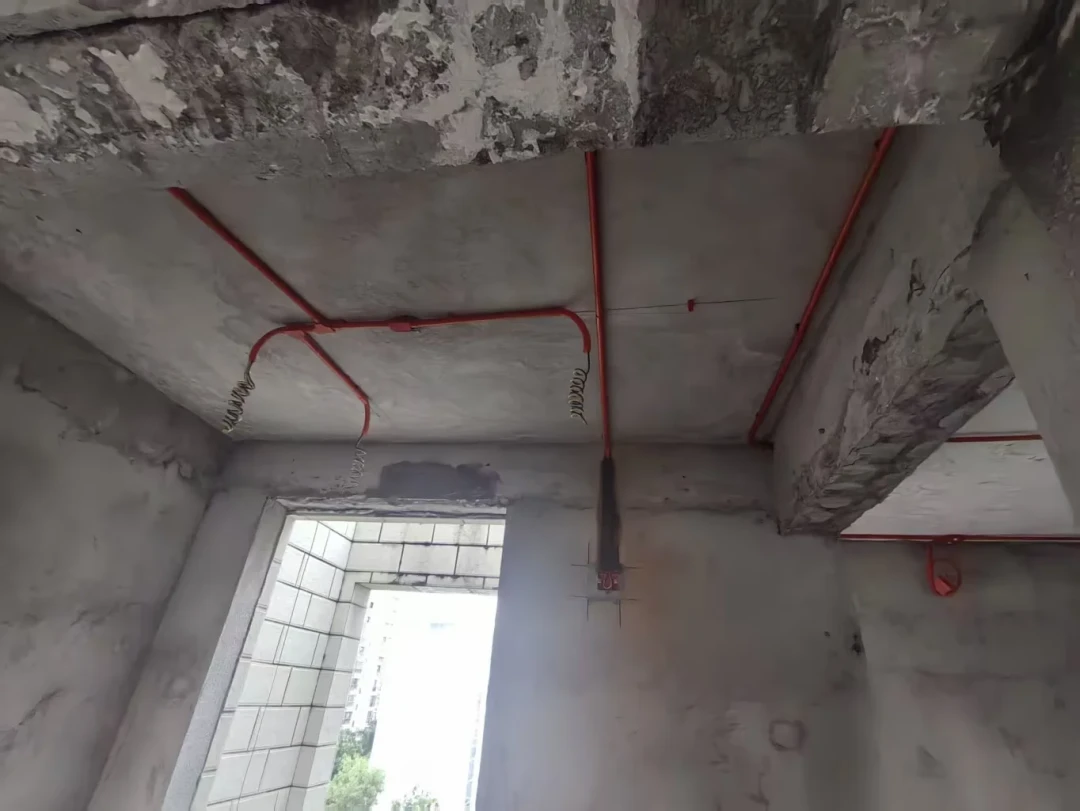

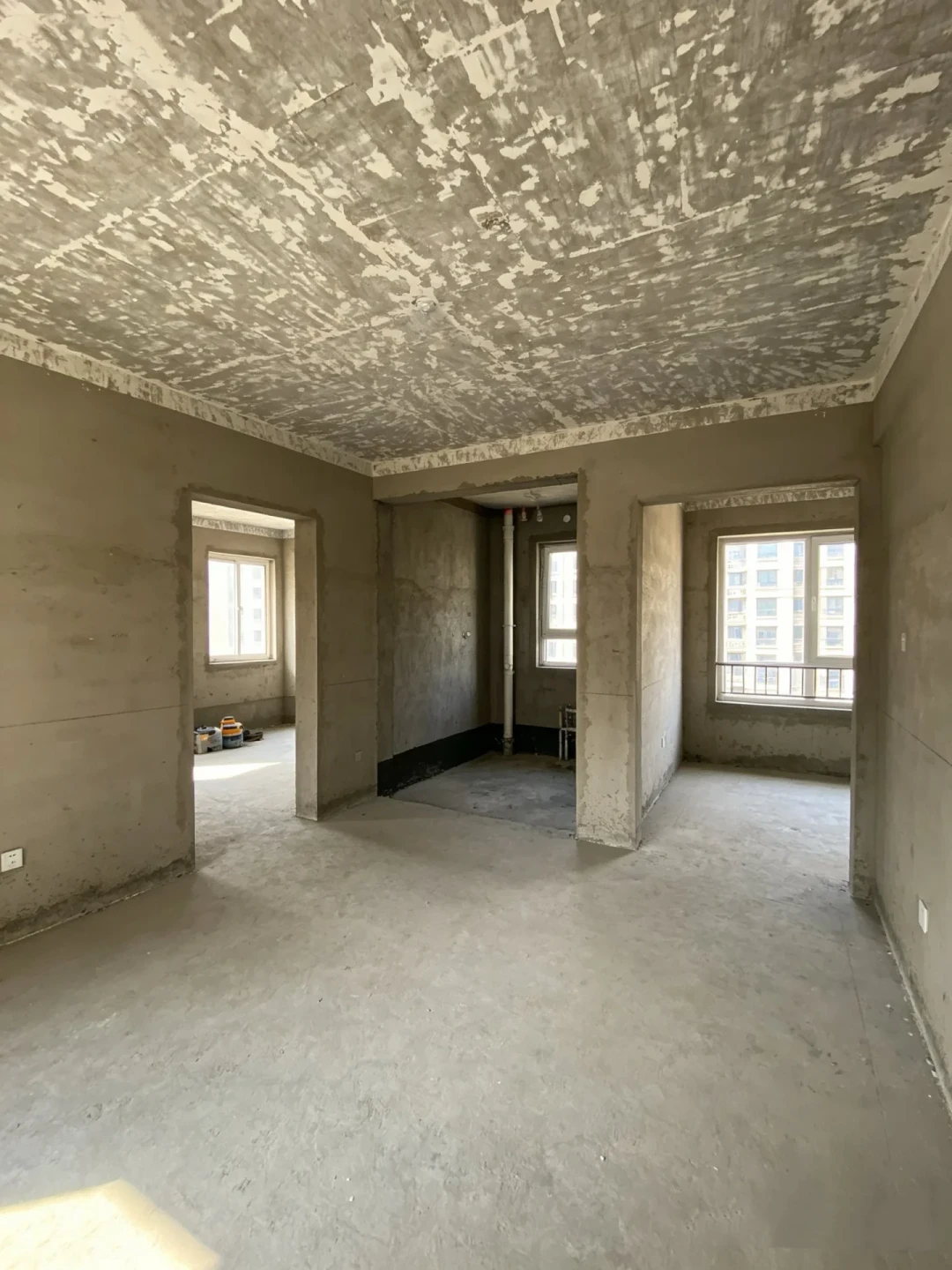

去年11月底,有人在小红书问了一句「九月份开工的都装的差不多了吧?」,两百多条评论里全是来汇报进度的。我把里面报了「开工月份+当前进度」的40多人拉了一遍,其中九月开工的大概15个,他们当时的状态(开工约两个半月)是这样的:

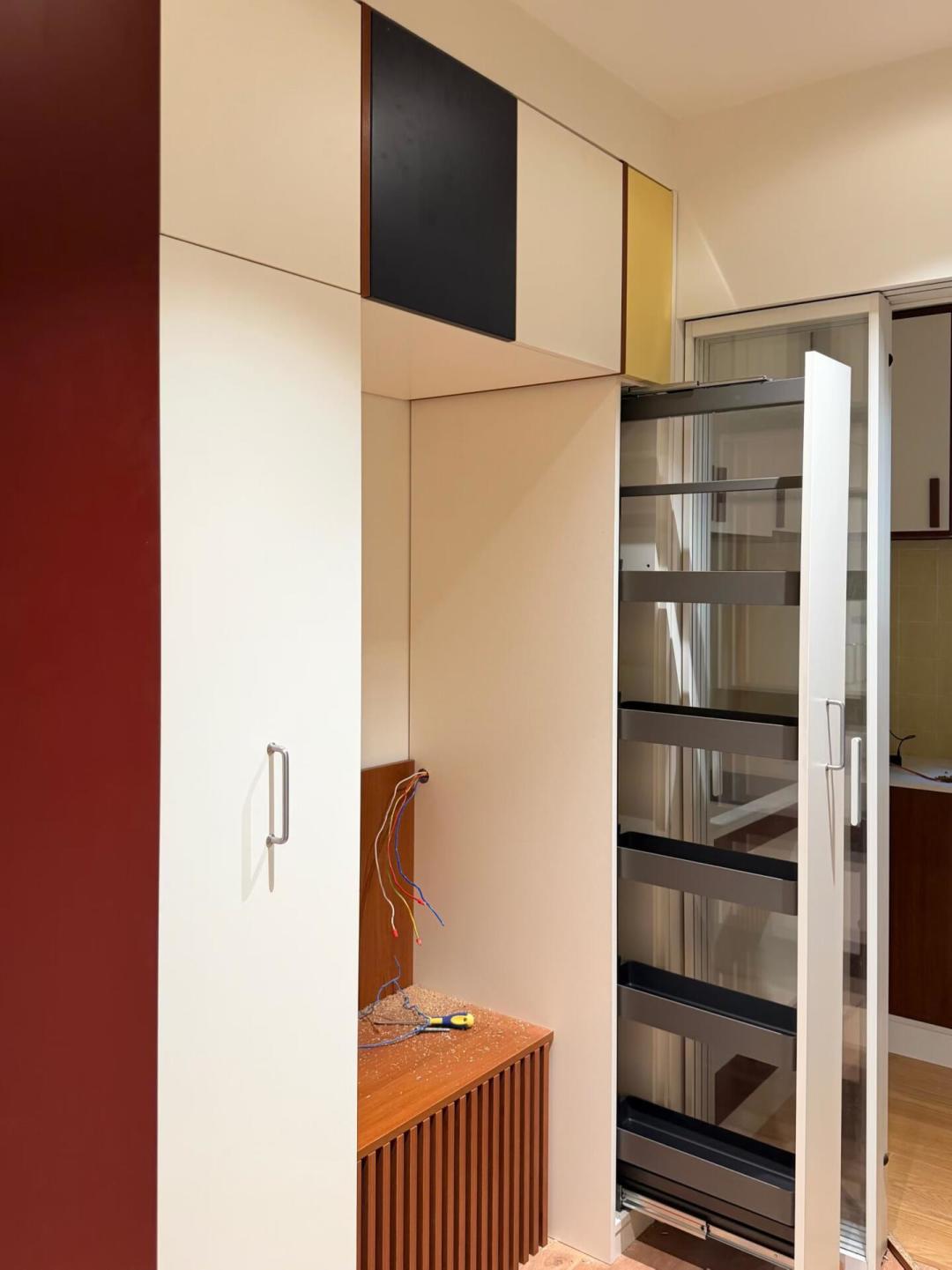

  • 完工或接近完工的只有2个:一个装好了电视,一个刚装完柜子

  • 约6个卡在腻子油漆阶段:最快的9月1号开工,油工刚结束;9月12号开工的在打磨第三遍腻子,「下周二底漆,周三免漆,硬装算是上岸」。小红书

  • 约5个还在贴砖:9月8号开工的刚贴完卫生间瓷砖,有九月开工的瓷砖还没开始贴

  • 一位9月17号开工的卡在防水,说自己「真好怕公司会跑路了」

比进度更有信息量的,是这些人自己报的入住时间:明年三月、明年五月、明年八月、明年十一——两百多条评论里,没有一个说「年前入住」。最乐观的一位说大概五月份入住,前提是甲醛低于标准。小红书所以第一个结论:攻略里的「3个月完工」不是骗人,但它默认了一个隐含前提——各工种都在场、周末节假日不停工、封窗瓷砖门和定制柜都不延期、不返工、天气配合。这几条断任何一条,工期自动拉长一到两个月。

9月开工装修,年前真能住进去吗?攻略说「3个月完工,刚好赶在过年」,进度评论区却是「九月开工瓷砖还没贴完」:对比完200多条汇报进度的评论、100平现实工期、定制件货期和今年的台风预报,我理清了三笔时间账、两个最容易拖的环节和三种人的排法

二、第一笔时间账:纯工期,100平一天不休也要70天起

知乎有篇文章把100平的现实工期拆得很细:拆除铲墙3天,水电一个礼拜,防水加48小时闭水试验再一个礼拜,贴砖10到20天看几个工,木工几天,油工腻子加乳胶漆二十天左右。全加起来,一天不休,70天左右。知乎

现实工期还要再加码:如果周末不让施工、节假日不让施工、中途停水停电、协调工人、等待业主时间,「100平房子签合同至少得三个月,才能按时完工」。知乎进度评论区里有人给这句话做了活体注脚:「我们这边周末不能施工,停电停水了两天」。小红书工期这笔账的真相是:按三个月算,并且写进合同。

9月开工装修,年前真能住进去吗?攻略说「3个月完工,刚好赶在过年」,进度评论区却是「九月开工瓷砖还没贴完」:对比完200多条汇报进度的评论、100平现实工期、定制件货期和今年的台风预报,我理清了三笔时间账、两个最容易拖的环节和三种人的排法

三、第二笔时间账:定制件货期,最大的隐形变量

纯工期差不多,实际进度为什么能差出三个月?差的往往是「需要在工厂里做出来的东西」。

木门从量尺到成品,一般要40天左右——量尺发生在贴完砖之后,装上门已经是一个半月后的事。知乎

全屋定制(橱柜衣柜鞋柜)名义货期普遍30到45天,实际延期是常态:今年能看到「说好的45天,硬生生拖了快4个月,家具进不来,软装全卡住,一家人在外面租房干等」。小红书有「下单后50天货还没好」直接闹到报警的。小红书

一位被定制柜拖了进度的业主在评论区说:「7月份开始现在刮完腻子,全屋定制耽误了我一个多月,换了三家刚下单,还要等2个月」——硬装工人在现场干等柜子。小红书所以第二笔账是:想年前装完柜子,定制件下单的截止点不是「油工结束」,而是开工前后。油工结束才去定柜子,房子就会空转两个月,而你还在付房租。

9月开工装修,年前真能住进去吗?攻略说「3个月完工,刚好赶在过年」,进度评论区却是「九月开工瓷砖还没贴完」:对比完200多条汇报进度的评论、100平现实工期、定制件货期和今年的台风预报,我理清了三笔时间账、两个最容易拖的环节和三种人的排法

四、第三笔时间账:入住账,装完≠能住

有位被公认装得快的自装博主:24年10月8日开始拆墙,次年1月上旬软装进场,硬装约3个月。但她自己说,「由于甲醛问题,晾了足足8个月才入住」——从开工到入住,11个月。小红书通风这笔账另有一说:冬天通风效率低,气温一降甲醛释放变慢,供暖季还长期关窗。12月到1月硬装结束的家庭,现实的入住时间普遍要推到来年3月之后,有娃家庭很多会等过完一个夏天。「年前搬新家」在绝大多数攻略里,其实指的是「年前装完」,不是「年前住进去」。

五、今年比去年多一笔账:台风账

今年天气特殊。中央气象台统计,今年西北太平洋和南海已有23个台风生成,8月一个月就集中生成了10个。界面新闻第18号台风「沙德尔」8月28日两度登陆浙江。新华网

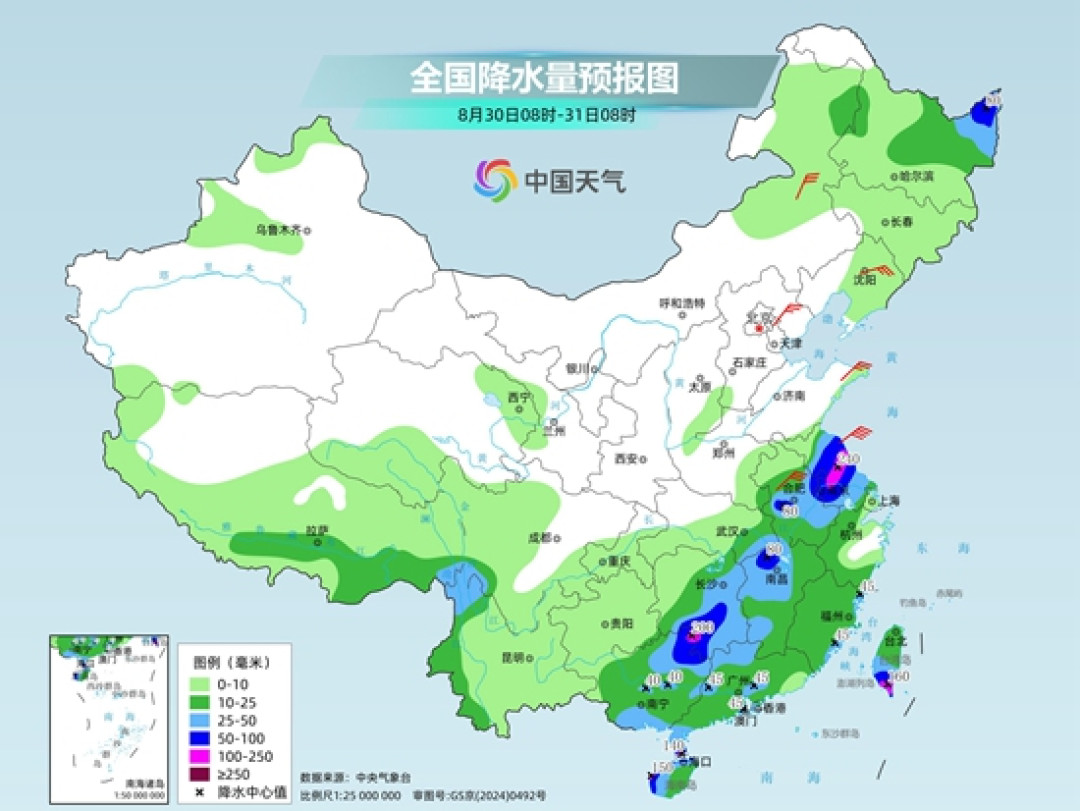

「沙德尔」8月30日17时停编后,残余涡旋仍然活跃,中央气象台预计其将与南海热带扰动合并,可能发展为热带低压或编号台风。新华网国家防总、应急管理部已于8月31日18时针对福建启动防汛防台风四级应急响应。界面新闻9月的天气也不乐观:气象专家预测,8月下旬至9月将有多个台风登陆或明显影响我国,主要影响华东和华南沿海地区,可能有较强台风北上影响北方地区。新华网

9月开工装修,年前真能住进去吗?攻略说「3个月完工,刚好赶在过年」,进度评论区却是「九月开工瓷砖还没贴完」:对比完200多条汇报进度的评论、100平现实工期、定制件货期和今年的台风预报,我理清了三笔时间账、两个最容易拖的环节和三种人的排法

对九月开工的人来说,这笔账落在三种会被雨卡住的活上:

  1. 腻子、防水这类湿作业:腻子不干就不能刮下一遍,硬赶就是后期发霉、起皮、开裂,赶工期返工的重灾区

  2. 封窗和外墙作业:大风大雨装不了、打不了胶,窗框运输途中还可能撞扁淋雨——有位就是「特地提前订的窗户」,窗框撞扁耽误了一个月。小红书

  3. 材料进场:板材、石膏板淋雨受潮就变形,一场雨的损失是材料加工期双份

华东华南的朋友九月开工前先看预报:拆除水电这类室内活先干,油漆收尾和封窗安装留给晴天窗口,进场的材料盖好防雨布。

六、三种人,三种排法

第一类,年前必须入住的(租约到期、孩子上学节点):说实话,九月开工想年前入住,基本只有硬装量很小、定制件全部已经下单才成立。现实做法是把目标降到「年前硬装+柜子装完」,先把过渡租房安排好,入住放在来年开春。

第二类,9月开工、目标来年春天入住的主流人群:完全来得及。9月开工,年前硬装结束,春节前柜子装完,二三月通风,三到五月入住。前提是定制件在开工头两周就下单。

第三类,不急着住、想赶旺季窗口的:九十月的价值在于温湿适合油漆固化、工人比年底好约、国庆促销集中,适合把定制、家电、瓷砖定下来。但别赶工期,旺季越赶越容易返工。

七、九月开工第一周的五件事

  1. 封窗、木门、全屋定制先下单,量尺前确认货期,延期责任写进合同。

  2. 装修合同里写明工期,别信口头承诺。延期一天赔50到100元不多,但它是真延期时谈判的筹码。知乎

  3. 瓷砖、卫浴、成品件列个采购时间表,跟着工种进场,别一次买齐堆在现场受潮。

  4. 开工前看天气预报,湿作业可以往后放,室内活先干。

  5. 水电封槽前、防水闭水试验时拍照留底,后面出问题有证据。

一句话收尾

九月装修的价值不在「能年前住进去」,而在秋天温湿是一年里最适合油漆的窗口、工人比年底好约、促销集中。把入住预期放在来年春天,把工期、货期、通风三笔账分开算,这趟装修会好过很多。
