都用AI写周报了:有人连被领导夸30天,有人因一个动词被叫进会议室

源自48位全网作者

05:19

这个月,职场社区为了同一件事吵成了两派:用AI写周报,到底是救人还是害人。

一边是提效派,有人把两小时的活压缩到30分钟,被领导连着夸了一个月;另一边是翻车派,有人因为一个动词,周一早上被叫进了会议室。知乎上甚至有人直接发问:当同事开始用AI写周报,而我还在"手动原创",这算不算一种新型职场不公平?知乎

这篇文章不是写给所有人的。它写给项目经理和PMO:你不仅要写自己的周报,还要替整个团队写项目周报,你写的每一句话都会影响老板对资源和排期的判断。这份工作里哪些环节能交给AI,哪些环节绝对不能交,是这篇要讲清楚的事。

一、AI写周报,目前就三种玩法

第一种是流水账翻译派。知乎用户半斤做了30天实测:平时把这周干的事随手记成流水账,周末扔给AI"翻译"成结构化文档,再花5到10分钟人工核对。以前我写周报要2-3小时,现在30分钟搞定。知乎整套方法的关键是一句提示词:保留真实细节,不要过度美化。没有这一句,AI会把每件事都包装成精心策划的成功案例。

他自己就栽在这上面。有周太忙省掉了核对,AI把"我参加了跨部门会议"自动升级成了"我主导了跨部门协作会议",周一他被领导叫进会议室。知乎在AI看来这只是同义词替换,但在职场,参加和主导意味着完全不同的责任和功劳。

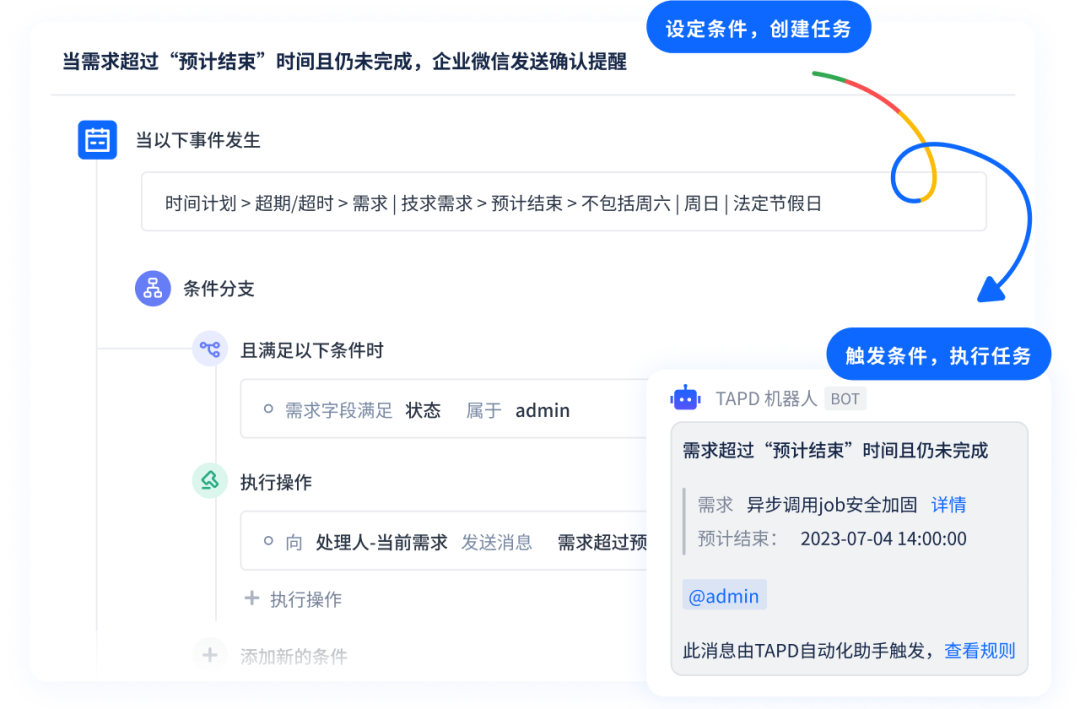

第二种是依据联动派。核心观点是:AI周报不可信,通常不是因为语言不好,而是缺少依据。只让AI总结群聊,很容易把"计划做"写成"已完成",把"有人提过风险"写成"风险已处理"。知乎这一派给出的解法是五类依据:任务状态、缺陷变化、会议结论、负责人确认、下周风险。需要先说明:这位作者有项目管理工具背景,文章带软文性质,但五类依据确实点中了项目周报的要害。

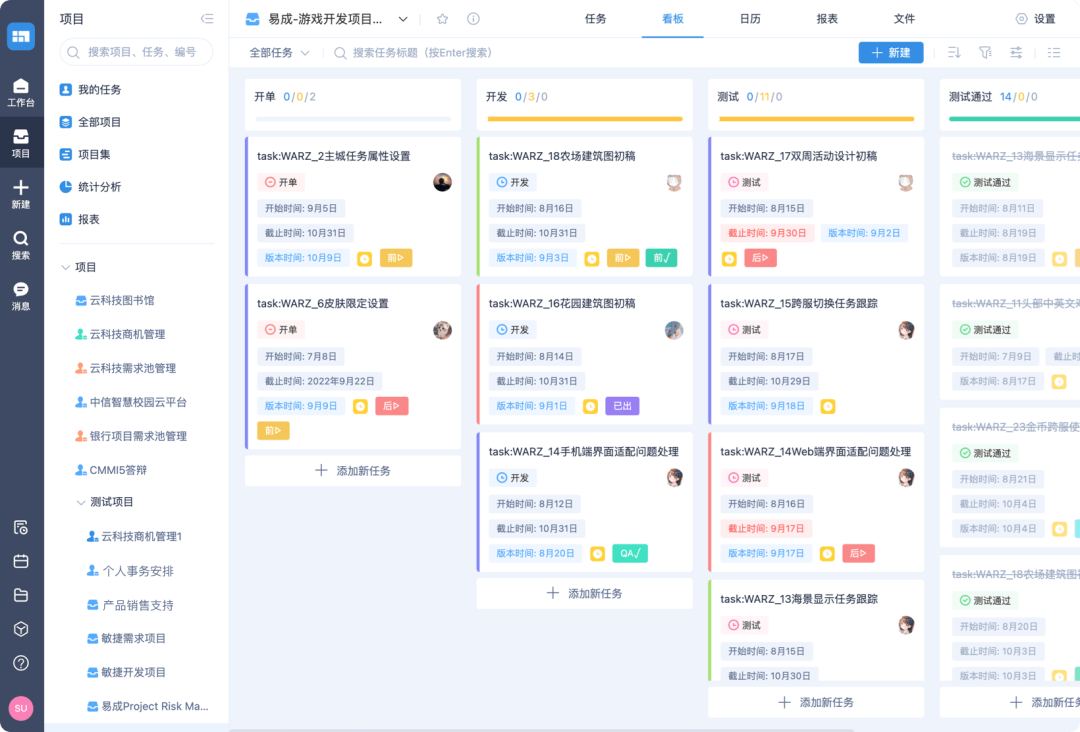

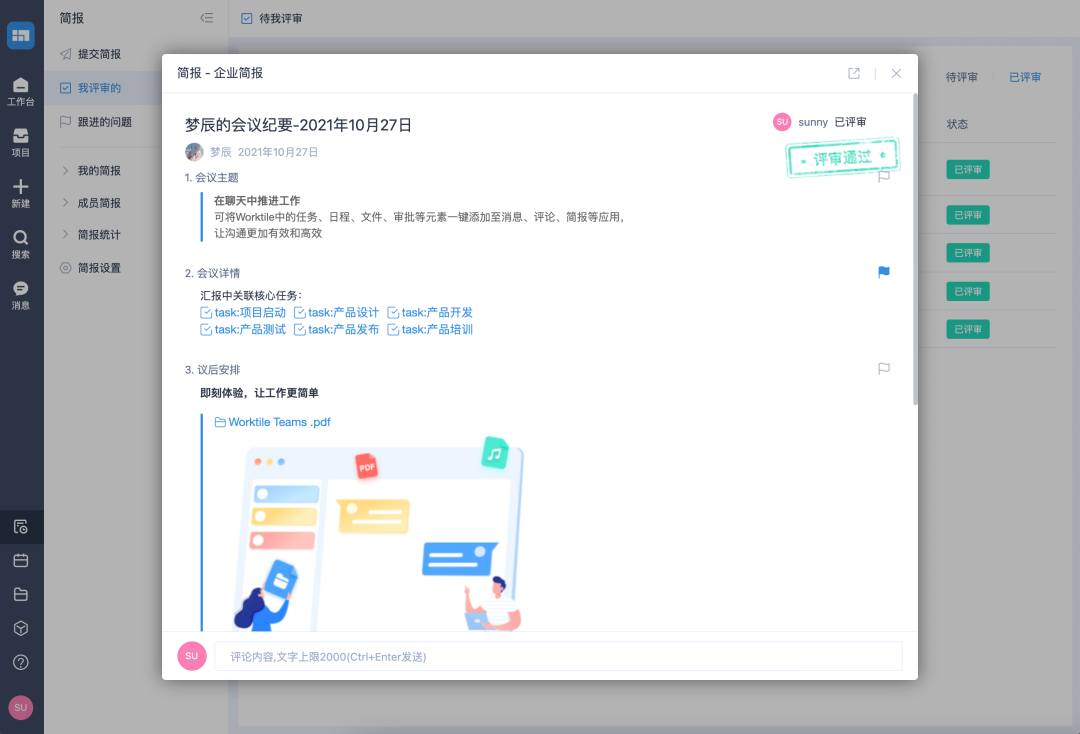

第三种是系统自动汇总派。思路更彻底:不让人整理数据,让AI直接从系统里拉。有人用简道云两个小时搭了一套完整流程,整个系统没有做复杂设计,只准备了4张核心表——项目信息、任务进度、里程碑、风险登记,AI定时拉取这些数据生成周报,还能给出项目健康度评分。知乎这同样是厂商案例,但它代表的方向是真的:TAPD、Worktile这类国产平台,也在把AI接进任务、看板和会议纪要里,把项目周报的汇总动作自动化。

都用AI写周报了:有人连被领导夸30天,有人因一个动词被叫进会议室

二、个人周报和项目周报,是两种风险

很多人把这两件事混着谈,但它们的风险等级完全不同。

个人周报翻的是"美化失真"。一位用户用AI周报工具一个多月,每篇都写得漂亮,有数据有结论,可季度复盘时翻开三个月的周报,他发现自己想不起到底干了什么。它写得越漂亮,我对自己工作的体感就越模糊。知乎

他的同事小李比他还早用半年。述职时领导问这半年最有成就感的事是什么,小李沉默了几秒,说我去翻翻周报。知乎周报是AI写的,他自己答不上来。后来这位用户把工具关了,开始老实写卡点,第三周领导在周报下面回了一句:这周写得清楚,我看见你想什么了。

个人周报翻车,代价止于自己,最多是述职时接不住话。但项目周报翻的是"事实依据造假",代价是整个团队一起付。项目周报是团队决策的依据:老板看到"风险已处理",可能就不投入资源;看到"已完成",可能就调整排期。有项目经理说得很直接:管理者要看的不是"本周稳步推进",而是完成了哪些交付、风险变化如何、谁有阻塞、下周必须确认什么。知乎

三、哪些交给AI,哪些不能交

把上面的翻车案例和实测案例摆在一起,这条线其实很好画。

能交给AI的,是组装和翻译。有人把写周报的活拆开算过:回忆干了什么、拉各系统数据、套模板排版、组织语言,真正"写"的时间不到三分之一,剩下那 80%,全是机械劳动:信息碎片化、格式僵化、价值缺失。知乎找素材、做整理、套格式这三件事恰好是AI擅长的,交出去能省出一个多小时。

不能交给AI的,是判断和承诺。前面那五类依据正好拿来做自查清单,第一条最关键:任务状态。完成、进行中、延期,任务本身没进系统、没有状态记录,AI就无从知道,计划和事实就会搅成一锅。

都用AI写周报了:有人连被领导夸30天,有人因一个动词被叫进会议室

第二条是缺陷变化,看质量风险有没有下降;第三条是会议结论,危险的是"讨论过但没人执行",AI分不清"提过"和"确认过"。

都用AI写周报了:有人连被领导夸30天,有人因一个动词被叫进会议室

第四条是负责人确认,避免AI把推测当事实;第五条是下周风险,提前暴露阻塞和依赖。如果你的团队现在连第一条都没记全,先别急着上AI自动周报——先补数据和流程,再谈AI助理。

半斤的总结可以当总纲:AI负责80分的基础工作,你负责20分的关键判断。这个比例不能反。知乎

四、三种人,三种用法

单项目项目经理:用流水账翻译法。每天花两分钟记一笔,周五配上"保留真实细节,不要过度美化"这句话交给AI,提交前把所有动词过一遍——参加和主导、协助和负责、讨论和推动,这是AI最爱升级的高危词。

多项目PMO:你的瓶颈不在写,在数据。先检查五类依据有没有进系统:任务有没有状态、缺陷有没有记录、会议有没有结论、风险有没有责任人。没有的话,先把这些补上,比任何周报模板都值钱;补齐之后,再考虑AI起草、人工确认、再发布的节奏,顺序不能反。

看周报的管理者:看完这篇,你多了一个可以追问的问题——这个结论的依据从哪来?一份好的项目周报应该回答三个问题:第一,项目现在到底怎么样?第二,哪里可能出问题?第三,下一步应该做什么?知乎能回答这三个问题的周报值得读,通篇只有"稳步推进"的周报,不管是不是AI写的,都该打回去重写。

五、提交前自查,和值得盯的信号

最后给一份提交前自查清单,个人周报和项目周报都适用:

  1. 动词逐个核对:参加还是主导、协助还是负责、讨论还是推动,每一处都和事实一致吗?

  2. 每个结论都有依据:完成来自任务记录,风险来自风险表,不是来自AI的推测。

  3. 难听的话自己写:延期、风险、资源紧张,这些不要让AI美化,领导最想看的恰恰是这些不完美的细节。

  4. 没确认的事标清楚:待确认项就写待确认,别写成已解决。

接下来值得持续盯两个信号。一是你团队用的工具有没有把AI接进任务、缺陷和会议纪要,这决定周报自动化的上限;二是你的领导开始问"依据在哪"的那一刻——一旦开始问,周报是AI写的还是人写的,标准就都一样了。

小红书上已经有人发帖:AI写的周报差点在会上社死,还好救回来了。小红书翻车不丢人,丢人的是在老板面前翻车还被当场抓包。AI不会抢走你的周报,真正被抢走的,是你每周一次整理自己工作的机会。
