金属3D打印工厂常因交付延期而苦恼,其根源往往被误判。许多服务商仅参考软件显示的打印时间来承诺交期,却忽略了占交付周期70%的后处理环节。这篇内容深入剖析了工作流与排产计划的本质区别,揭示了后者在规模化生产中决定成本与效率的核心价值,为解决交付难题提供了全新的视角与可操作的逻辑。

智能速览
打印时间仅占交付周期的不到30%,后处理才是耗时关键。
工作流是静态“菜谱”,排产计划是动态“厨房指挥官”。
极致优化打印基板空间,可能导致急单被“锁”在慢单中而延误。
热处理等批次工序与离散打印的规划矛盾是排产核心难题。
刚性时间如强制冷却和危化品清粉,是传统排产常忽略的瓶颈。
逆向排产、知识数字化和资源锁定是实现量产的有效策略。
精华内容
为何设备越来越多,交付却越来越慢?问题不在打印本身,而在于缺乏一套动态的生产排产逻辑。这决定了是赢在时间,还是输在订单。
工作流VS排产
许多3D打印服务商混淆了工作流与排产计划的概念。工作流解决的是“怎么做”和“顺序”,例如切片、打印、清粉、热处理,它是一份静态的“菜谱”。而排产计划解决的是“何时做”和“用谁做”,例如哪台打印机先开工、热处理炉何时有空档、粉末库存是否充足,它是一个动态的“厨房指挥官”。
在初期,几台设备和少量订单,工作流足以应付。但当拥有数十台设备和日均几十个订单时,缺乏排产计划将直接导致设备利用率低下和交付延期率飙升,其差异如同GPS导航只指路却不告知前方堵车。
空间成本的陷阱

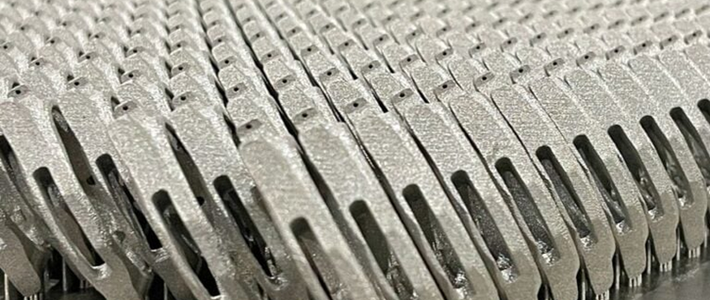

为了降低昂贵的钛粉成本,工程师本能地追求基板利用率最大化,将急单与备货零件混合打印。从空间优化(Nesting)角度看,这堪称完美。但从流程调度看,这是噩梦的开始。急单零件被物理“锁”在慢单中间,被迫等待整块基板漫长的冷却、排队清粉和切割。
实测数据显示,一个满载钛合金基板的自然冷却需要4-6小时,加上清粉和切割,急单可能额外等待8小时以上。若单独成版,小基板冷却快,可能3小时就能进入后处理。这种为了节省开机成本而牺牲时间的做法,最终可能导致客户罚款,得不偿失。
离散与批次的冲突
金属3D打印的流程规划面临一个核心矛盾:打印是离散的,逐层累加零件;而后处理如热处理是批次的,追求“一炉装满”的经济性。这就产生了一个数学难题:多台打印机在不同时间产出的不同零件,如何精确凑满一炉?
凑满不能按个数算,需按体积、热容量精确匹配。人工经验或Excel表格根本无法胜任,常导致两种结果:为赶交期,炉子只装60%就开,浪费40%能耗;为省钱硬塞,导致零件受热不均而报废。当需要同时优化清粉、热处理、喷丸等多个批次工序时,组合复杂度呈指数级增长,传统排产彻底失效。
刚性的时间瓶颈
在排产中,有些时间是物理刚性的,无法通过管理手段压缩。例如,满载钛合金基板打印后必须在舱内自然冷却4-6小时,否则接触空气会氧化,强制风冷则可能因热应力导致零件开裂。这常被工程师忽略,只记录了20小时打印时间,却忘了设备实际占用了26小时。
另一个刚性时间是危化品清粉。钛粉遇氧气易燃易爆,清粉必须在惰性气体手套箱中进行,该设备是共享瓶颈。若前面排队,即使你的急单打印完,也得等待数小时。这些在传统制造业不存在的瓶颈,恰恰是金属增材制造量产时必须正视的关卡。
金属增材制造下半场的核心竞争力,将从硬件参数转向生产规划能力。从检查隐形的加急与罚款成本开始,通过数字化规则、逆向排产和资源锁定,将管理从“救火”变为“预见”。准时交付的关键,或许就在于多问一句“炉子什么时候有空?”。
