金九银十装修旺季,打开小红书会发现一个奇观:每天有一打「卫生间翻新9800刚完工」「5175元教科书式改造」的工长报价帖刷屏,评论区全是问价的。另一边,「瓷砖漆三个月掉漆」「半墙卫生间像公厕」的翻车楼也盖得热火朝天,一条2540赞的「还没入住就后悔干湿分离了」底下压着2500条评论在吵架。小红书小红书
卫生间是全屋局改里最高频、单价最贵、翻车最疼的一个空间——它只有三五平米,却集中了防水、水电、贴砖、洁具四件大事,还往往是家里唯一一个卫生间,动工就意味着全家没地方洗澡。我翻完小红书、知乎、B站几十篇局改晒单帖、翻车楼和工长报价帖,把9月份还在滚动更新的19条真实报价摆在一起对照,发现这个品类最值钱的信息不是「怎么改好看」,而是三个判断题:砸不砸、分不分、防水做几米。今天一次说清。
第一个判断题:砸不砸?先看三个信号,别先看瓷砖漆广告
「不砸砖翻新」是这两年流量最大的路线:瓷砖漆改色300块、环氧彩砂自流平300块、全屋DIY爆改2400块,一条「不拆墙不刷漆花一下午改造卫生间」能拿3378赞。看起来很香,但翻车帖同样密集——「千万不要刷瓷砖漆」254赞、「地砖漆在现实生活中有很大廉价感」220赞,还有一条2026年4月的帖子直接说全部铲掉重贴马赛克,一步到位。小红书
把成功帖和翻车帖放在一起看,分界线其实很清晰:
可以不砸的三个信号:瓷砖无空鼓(拿硬币敲,声音发闷不空)、无渗漏史(楼下天花板干净、墙角无起皮发霉)、水电管线不老(房子2000年后建的,PPR管而非镀锌管)。三个全中,你才有资格谈「表面翻新」。

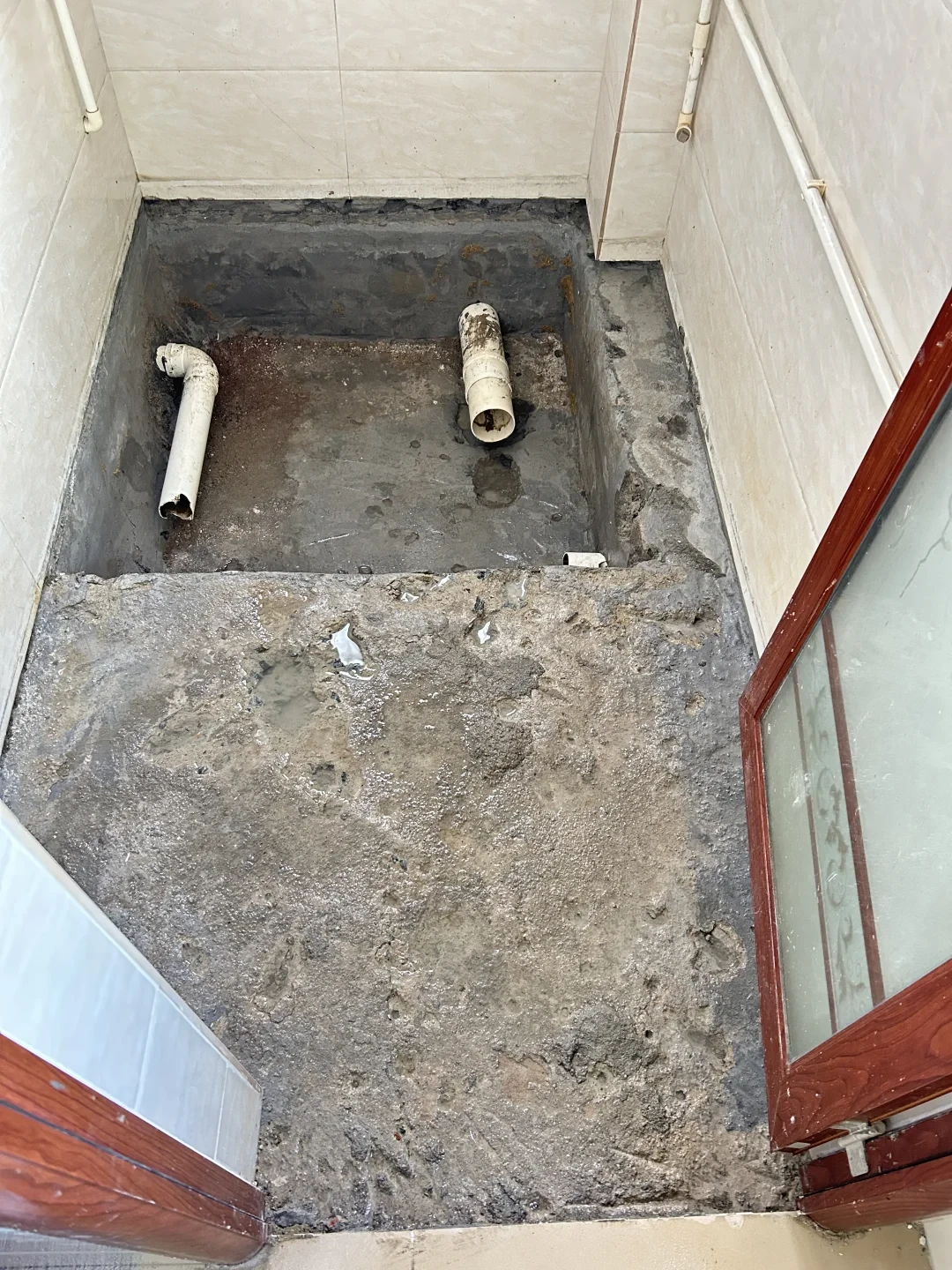

必须砸的四个信号:有任何渗漏记录、瓷砖大面积空鼓、房龄超过25年管线老化、沉箱式卫生间回填层进水发臭。占一条就该拆到底——一条「耗时近一个月花4500重做防水」的帖子记录了完整流程:拆除、清洗晾干、3遍防水、砂浆层、试水72小时、陶粒回填、贴砖,一分钱都省不掉,但换的是往后十年不跟楼下邻居扯皮。小红书

瓷砖漆的真实适用面比博主宣传的窄得多:墙面比地面成功率高(地面天天踩磨+泡水,掉漆划痕几乎必然);租房和短期过渡(3年内打算重装或退租)比自住房划算;改色比仿大理石纹靠谱(后者廉价感最重)。有条「瓷砖刷漆一年后和四年后的区别」的帖子标题就是灵魂拷问——瓷砖漆不是翻新,是缓期执行。自住且打算住5年以上的,别在这上面省钱,一条2026年4月的「避雷厕所刷漆」帖说得很直白:刚开始挺好看,三个月后掉漆、划痕、不耐脏,还不如原来的。小红书
第二件事:四档真实价签,19条报价帖摆在一起看
9月份小红书上的卫生间局改报价帖,从上海、深圳、苏州到西安、广州、佛山、嘉兴、株洲,我对照了19条,聚成四档:
第一档:表面DIY,300-2500元。 瓷砖漆/自流平改色+防霉胶重打+免打孔置物架。适合租房党和三信号全中、只是嫌丑的房子。上限就是「看起来干净了」,别指望解决任何功能问题。
第二档:洁具焕新+局部人工,5000-9000元。 真实样本:老破小全屋洁具换新5622元,人工3300含拆除清运、改水电、贴瓷砖,加上瓷砖1016、浴室柜585、马桶300、淋浴158、吊顶143、美缝120。上海闵行4.8㎡清单式报价8724元(人工5175+辅材3549),明细拆到「墙排下水50/项」「背涂胶10/平」这个颗粒度。西安7900、深圳9800/9900、天津5000档,全是同一水位。这档是「拆到砖但不改格局」的主流价。小红书小红书

第三档:半包全包局改,1万-1.5万。 上海4㎡半包14999元,含拆除、水电、瓷砖、美缝、吊顶、1.8米防水+闭水试验、地漏、LED灯——注意它不含马桶、花洒、浴室柜三大件。苏州有工长帖直接打出「报价2.2万,自己找师傅5289」的对照,这中间的水分就是你要谈判的空间。小红书小红书
第四档:拆空重装+主材全换,2万-3万+。 一条4㎡二手房次卫的完整账单:硬装9750(拆砌墙600+水电1000+瓷砖含铺贴6000+壁龛450+改门洞200+换窗1500),主材20648(浴室柜10000+三七折叠门5000+轻智能马桶2700+淋浴1563+浴霸785等),落地3万出头。佛山厨卫一起翻1.8万。这档的规律是:主材占大头,硬装人工全国差异反而不大——预算失控从来不是工长坑你,是你自己在浴室柜和折叠门上停不下来。小红书
一个必须识破的话术:满屏的「9800刚完工」「5175教科书式改造」多为工长获客帖,同一账号每天在不同城市发同款模板。报价本身可以参考,但「刚完工」不代表「你也能这个价」——低配工艺+不含主材+不含垃圾清运是常见缩水点,签合同前让对方把每一项写进清单。
第三个认知差:防水国标早就是2米,你师傅可能还在刷1.8米

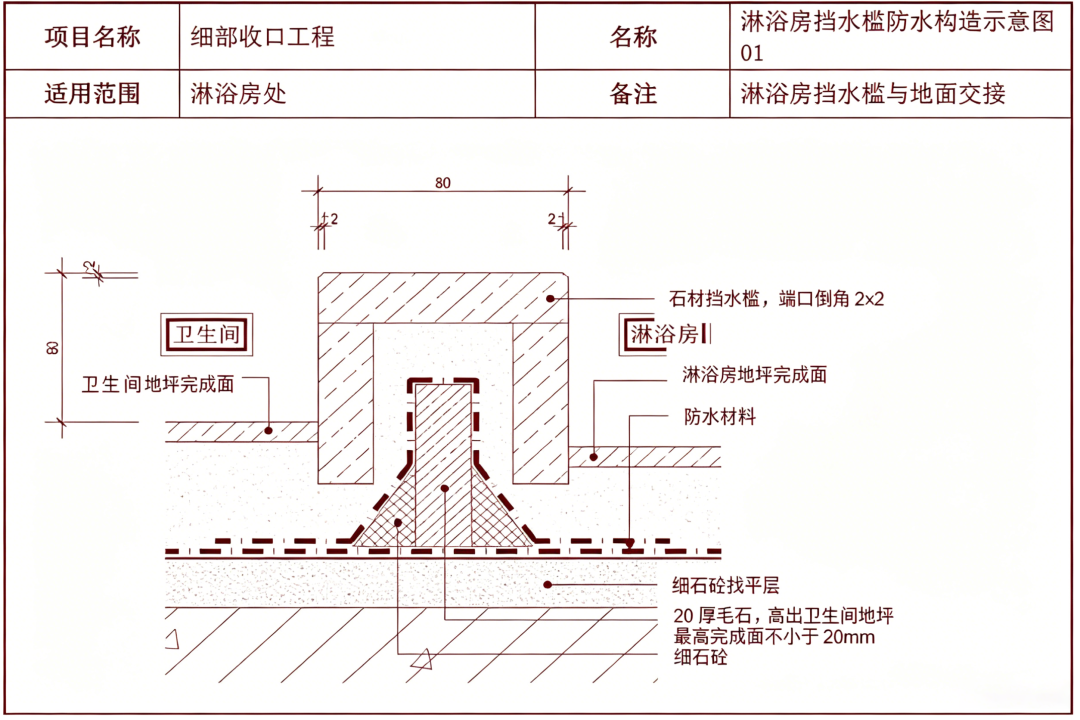

这是本次调研里最值钱的一条信息差。行业里流传多年的口诀是「淋浴区防水刷1.8米」,出自JGJ298-2013《住宅室内防水工程技术规范》。但2023年4月1日起强制实施的GB55030-2022《建筑与市政工程防水通用规范》第4.6.4条已经把线抬高了:淋浴区墙面防水层翻起高度不应小于2000mm,且不低于淋浴喷淋口高度;盥洗池盆处不小于1200mm;墙面其他部位不小于250mm。这是全文强制条文,不是建议值。知乎

而现实是,连9月份的半包报价帖里都还明晃晃写着「1.8防水+闭水试验」。知乎上有从业者直接点名:师傅说墙上不用做防水、美缝一做就行?按新国标,不行。知乎
防水的坑不在高度一条,施工细节占八成:基层不处理直接刷(防水层刷在浮灰上等于白刷)、涂料兑水(一桶多刷一半面积,漆膜变脆几个月后渗水)、一遍厚涂(内部藏气泡后期开裂,正确做法是薄刷两遍横竖交叉)、阴阳角和管根不做附加层(漏水高发点全在节点)。成品JS防水涂料只搅拌、不加水,这一条就能筛掉一半偷工的队伍。知乎
最后是闭水试验:蓄水2-3厘米、至少24小时建议48小时,必须下楼看自家对应位置的天花板,自家地面干不代表楼下不漏。知乎
第四个争论:干湿分离到底是不是伪需求?
这是评论区吵得最凶的话题,两边都有真实血泪。「没人吐槽干湿分离的设计吗」830条评论里,南方用户说玻璃隔断积水、水垢、霉菌,「该湿还是湿」。反方一条1641赞的评论怼回来:不分离的话水溅到马桶、镜子起雾、牙刷毛巾跟着遭殃。还有474赞的「我不但要干湿分离还要三分离四分离,谁洗澡把我马桶搞得全是水我真的会发火」。小红书
把两边的帖子按户型和家庭结构归类后,真分界浮出来了——干湿分离的价值不取决于信仰,取决于「几个人抢一个卫生间」:
一口人/两口人+双卫:别折腾。主卧卫生间硬做半墙玻璃隔断,就是2540赞那条「还没入住就后悔」的由来——空间被切碎、清洁面积翻倍、洗完澡出来照样湿。浴帘+地面坡度+刮水板,50块钱解决战斗,评论区132赞的租房老手说得实在:玻璃隔断久了很脏,我装回浴帘了。
三口以上+单卫:分离有真价值,但优先级是「洗手台外移」>「马桶淋浴隔断」。早上抢厕所的痛点是洗漱和如厕冲突,不是洗澡和如厕冲突(洗澡一天一次,洗漱一天六次)。那条3万账单的业主就是给老人带娃的家庭做了二分离+洗手台外置,「有娃了就知道娃每天洗手的动作有多频繁」。小红书
5㎡以下硬上三分离:翻车实录扎堆。「小户型三分离极限尺寸翻车实录」298赞、砌墙后悔帖582评论——每个隔间都小到转身困难,属于典型的网上抄作业抄崩了。

洗手台外移还有一个被吵了1185条评论的隐藏争议:上完厕所要带着脏手开门出来洗手,门把手交叉污染。高赞的折中方案是学日式——马桶间里加一个mini壁挂小水池(171赞「真的用得着」),外置台盆管洗漱,内置小池管便后洗手,两头都占。小红书
至于「半墙卫生间像公厕」的连环翻车帖(38赞138评的「开门的一刻天塌了」、414评的「丑爆了」),问题不在半墙本身,在于砌完墙不做收口:半墙要配台面、玻璃或木格栅才有效果,光秃秃一堵砖墙立在那里,确实就是公厕。
动工前必钉死的5件事
防水写进合同按国标2米:明确「淋浴区防水翻起≥2000mm且不低于喷淋口,盥洗区≥1200mm,其余≥250mm」,写明材料品牌型号(地面柔性、墙面刚性JS),拒绝口头「我们都刷1.8米够用了」。
闭水试验48小时+下楼查看+拍照留证:蓄水深度2-3厘米,验收时叫上物业或楼下邻居一起看天花板,拍照留存。防水是隐蔽工程,瓷砖一贴什么都看不见了。
要清单式报价,不要打包价:拆除、垃圾清运、水电改造(按项还是按米)、找平、防水(按平米单价×实际面积)、贴砖人工、背涂胶、回填材料,逐项列。对照上海那份8724元明细的颗粒度去要求,缺项就是后期增项的伏笔。
马桶移位和地漏提前定死:要不要壁挂马桶(需砌假墙+移位)、马桶移位超30cm必须用移位器且牺牲冲力、地漏选深水封防臭还是T型快排、要不要墙排下水——这些决定水电和贴砖怎么干,开工后改一项就是砸一项。
工期、尾款和质保白纸黑字:单卫局改正常工期7-14天,广州有14天完成厨卫双改的案例可作上限参考。那条4500元防水重做的帖子拖了近一个月,就因为「师傅不是天天来」——合同里写清开工竣工日期。尾款留5-10%验收后付;防水质保行业普遍2-5年,那位业主谈到的2-3年是下限,低于5年不签字。小红书小红书
最后提醒一个没人写进报价帖的现实成本:如果你家只有一个卫生间,动工那7-14天全家去哪里洗澡?提前问好健身房次卡、游泳馆或者亲戚家的浴室,这笔账和那几百块瓷砖漆比起来,才是真正的隐藏项。
金九银十的档期,工长的排期比报价更稀缺。上面19条报价的水位可以截图存好,谈判时一条条对——对方肯把清单拆到「墙排下水50/项」这个颗粒度的,大概率是认真干活的;只会甩一句「包干9800」的,掉头就走。
