水电安装工程监理管控要点:标准尺寸、常见错误与整改措施
水电安装工程作为隐蔽工程的核心环节,其施工质量直接关系到居住安全与使用体验。基于GB 50303、GB 50242、GB 55024等规范要求,结合一线监理现场管控经验,本文将从电气、给水、排水三大维度,对标准尺寸、常见错误做法及整改措施进行系统梳理,旨在为现场验收与交底提供明确依据。
01电气工程:标高统一与强弱分离
| 项目 | 标高/尺寸要求 | 强制性控制指标 |
|---|---|---|
| 普通墙面插座 | 300mm | 同墙面多面板标高一致、缝隙均匀 |
| 照明开关 | 1300~1400mm | 同一房间必须统一高度 |
| 厨房台面插座 | 1100~1300mm | 距燃气管道/表≥400mm |
| 空调挂机插座 | 2200mm | 柜机插座300mm |
| 强弱电管线 | 平行净距 ≥300mm | 交叉必须垂直90°,弱电做屏蔽处理 |

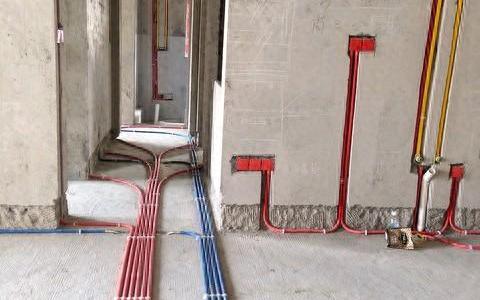

电气安装核心尺寸与间距标准
- 常见违规与隐患:开关插座高低不一、歪斜;强弱电同槽、同孔导致干扰;墙面乱开长横槽破坏结构;线管固定不到位,间距过大;厨卫电线未穿管直埋。
- 监理整改措施:拆除重新定位,统一标高(误差≤5mm);强弱电必须分开敷设,保证间距;违规开槽需上报加固处理;补加管卡,确保固定牢靠;直埋电线必须返工穿管。
02给水工程:冷热分离与打压测试
| 项目 | 标高/中心距 | 施工控制要求 |
|---|---|---|
| 台盆/菜盆角阀 | 550mm | 冷热间距150mm,左热右冷 |
| 马桶角阀 | 250mm | 中心距墙面合理 |
| 淋浴混水阀 | 900~1100mm | 中心距150mm,必须水平 |
| 热水器角阀 | 1200mm 左右 | 左热右冷,不得乱装 |
| 水压试验 | 0.6~0.8MPa | 稳压30min,压降≤0.05MPa,无渗漏 |
给水管道安装核心参数
- 常见违规与隐患:冷热水管装反;水管走地无保护,渗漏难修;管卡缺失、间距过大导致水管震动;出水口不平整影响安装;不打压或打压不达标;套管高度不够导致渗水。
- 监理整改措施:严格遵循左热右冷,拆除整改;走地水管必须做套管防护;按规范补装管卡,弯头处加密;调整出水口,保证水平达标;必须重新试压,合格方可隐蔽;调整套管高度,厨卫需高出地面50mm。
03排水工程:坡度控制与防臭处理
- 核心控制标准:排水坡度要求卫生间2%~3%,厨房阳台1%~2%;存水弯水封高度必须≥50mm;马桶坑距标准为300mm或400mm;必须做灌水试验和通球试验。
- 常见违规与隐患:坡度不够甚至倒坡导致积水;漏装存水弯或水封不足引起返臭;接口不严不打胶导致渗漏;管径随意改小;地漏标高不当造成排水不畅。
- 监理整改措施:拆改重敷,保证规范坡度;加装存水弯,确保水封达标;重新粘接密封,做灌水试验直至无渗漏;严禁私自改小管径;调整地漏高度,使其略低于地面以保证排水。
综上所述,水电安装工程必须遵循“标高统一、间距达标、强弱分离、水电分槽、坡度足够、固定牢固、打压合规、隐蔽必验”的原则。凡不符合规范要求、仅凭经验施工的项目,必须先停工整改,待验收合格后方可进行隐蔽,坚决杜绝遗留质量隐患。
