全文没有任何利益输出,仅以我最近一次买房、装修经历来分享给大家,权当自己的一份流水、日志,以供大家借鉴。
截止发稿,仍在装修过程中,瓦工结束,木工未开始。
户型介绍
户型为一层加负一层,南北两个院子,不互通。原户型为:一层三室两厅两卫一厨,负一为两室一厅一卫,赠送有下沉式花园。总计为五室三厅三卫(或六室三厅三卫,负一层有一个规划为娱乐室)。北院约30平米,南院约44.5平米。
一层原平面图
一层大概情况:
层高约2760mm,南院、北院都有一个门厅,然后才可通过塑钢门进入家中;
厨房偏小;
两个次卧常规调计,但因两个孩子都在上学,需要有学习的空间;
主卧空间很大;
负一层原平面
负一层大概情况:
负一层整体层高在3040mm,还是比较高的;
下沉庭院天气不好的情况(下雨雪时、刮大风)下会影响室内,而且容易聚积杂物垃圾;
娱乐室空间很大,没有有效利用
从负一上一层楼梯位置导致视觉及利用率不高;
客卧放一个床的话,储物间的门离床很近。
家居诉求
家中常住人员为我和爱人夫妻两人,两个孩子,两个孩子都需要学习空间;
偶尔有老人或亲朋来住,需要有客房;
经常在家做饭,厨房需要扩大;
需要娱乐空间(影K);
我需要一个书房空间;
孩子学古筝,需要一个琴台空间;
更合理的利用空间。
装修公司选择
装修的话,目前经常的是全包、半包,装修公司、个人包工头;其实我感觉目前的装修市场透明度还是有限,尤其是大家虽然都在说如何避各种坑,但都讲的是明面上的,或显形直观的,各种隐形的坑还是很难避免,尤其是材料的选择上,究竟好坏的差别有多大,对外行人来说还是两眼一抹黑。选择哪种装修方式,说实在的,我到现在都没完全弄明白区别在哪里,我只能说:交给专业的人做专业的事。
决定了要开始装修后,每周没事就在小区里晃,看看别人家正有装修的,学习学习所谓的装修风格,装修流程、装修工艺,然后变得更加迷茫;收获就是可以参考同户型,弄明白哪些地方可以拆改,以及各种拆改带来的利弊。所以,这段时间最大的收获就是:别人的经验拿来用,别人踩的坑尽量避开。
自以为有了一定基础,以及在各种装修人员、装修公司的电话营销狂轰滥炸之后,开始确定自己的方式,找装修公司,不找个人,最主要的原因:装修公司相对来讲,跑路的可能情小,后续有保障。但装修公司的费用是真的贵。无论如何去考虑的全面,总有自己不懂或考虑不足的地方被收割。
选几个在小区有实际工程的装修公司,去工地给业主递根烟,套套近呼,听听业主邻居对装修公司的评价,再缩小范围和两三个装修公司谈谈,把自己的诉求告诉对方,让对方免费先做一个简单的设计,以及了解一下各个装修公司的特色及收费项。我就去两家装修公司分别参观,听设计师的设计理念、思路、特点,同时可以看做的实景图。最终结合自己的预算、参与度选了一家自己认为相对靠谱的装修公司A。没选另一家装修公司B是因为,B是做全案实施(怎么设计就怎么来,花费很明白,但价格更高,而且每笔都交的挺多,对我来说压力和风险都挺大)。
设计师一般在问明诉求后,在效果图及装修建议时,都会选一些网红产品及多推荐一些射灯、筒灯,还有全屋智能等一些先进的内容,我是都拒绝了。1,网红产品,像格栅啥的,打理起来很费事,容易各灰,实用性差;2、射灯、筒灯、无主灯啥的,一是用的场景少,二是翻车案例太多,我是把握不住;3、全屋智能自已感觉就是一个噱头,离真正实用还差很多。
设计思路

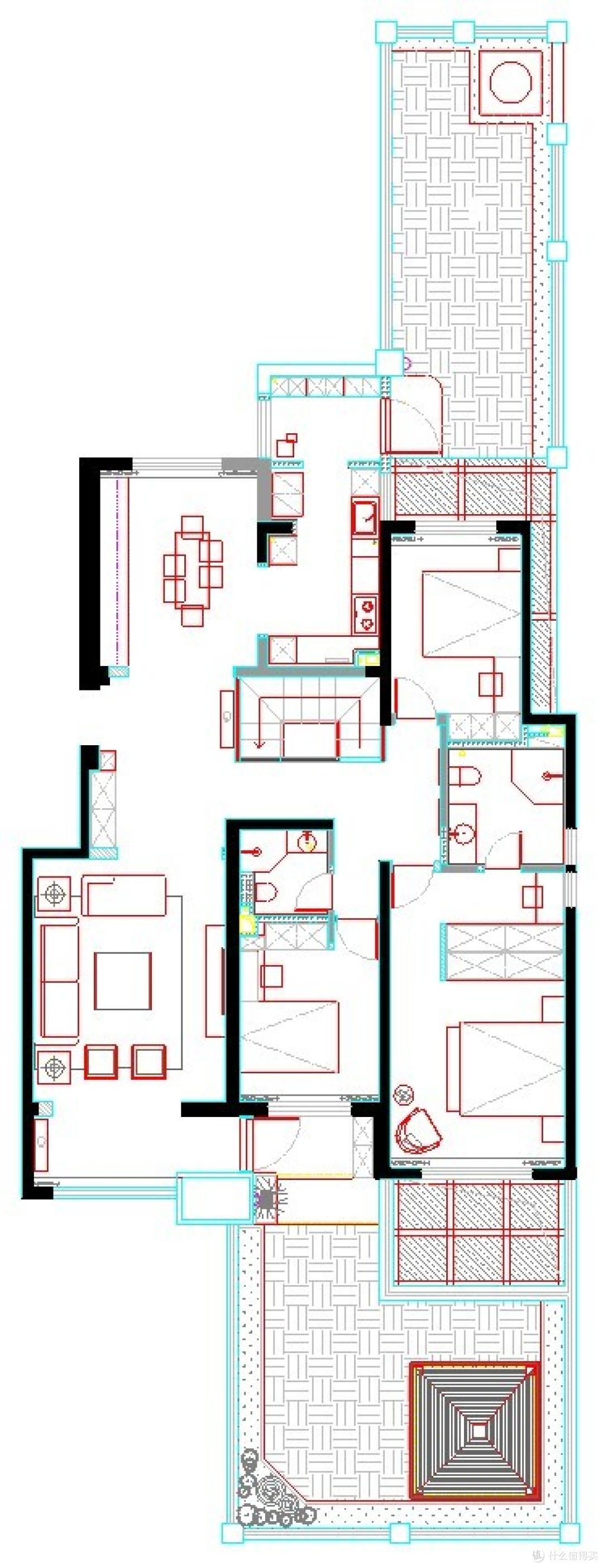

一层施工平面图
一层设计思路
厨房去掉门厅,扩大厨房面积,同时增加一个小玄关,可以放一些进家时换的鞋和储物;
客厅去掉门厅,将原开放门厅封阳台;
主卧增加衣帽间、化妆台;
楼梯改动位置;
负一层施工平面图
负一层改动相对较大。
拆掉原娱乐室(左下)的一面墙(非承重墙),向外扩(原左、右、上三面有混凝土),形成一个小的卧室,这个卧室与原下沉庭院共用墙开一个窗户口,增加采光面。
原下沉庭院封阳光顶;形成茶室
原娱乐室拆分,与左下卧室接的部分,形成一个独立的书房;与原下沉庭院接的部分形成琴台;
北部原采光井混凝土打地面,与客房形成一个平台,上面封阳光顶,成为晾晒区;
改储物间门的位置从晾晒区进出;
楼梯间成为洗衣间;
卫生间拆分为干、湿区。
负一原来设计有吧台,麻将室,因为我们对这些都不是很感兴趣,就都去掉了。
拆改作业部分 (多图实景流量预警)
晾晒区(负一层北面卧室混凝土打平台)
原图
晾晒区支混凝土模具
浇筑过程

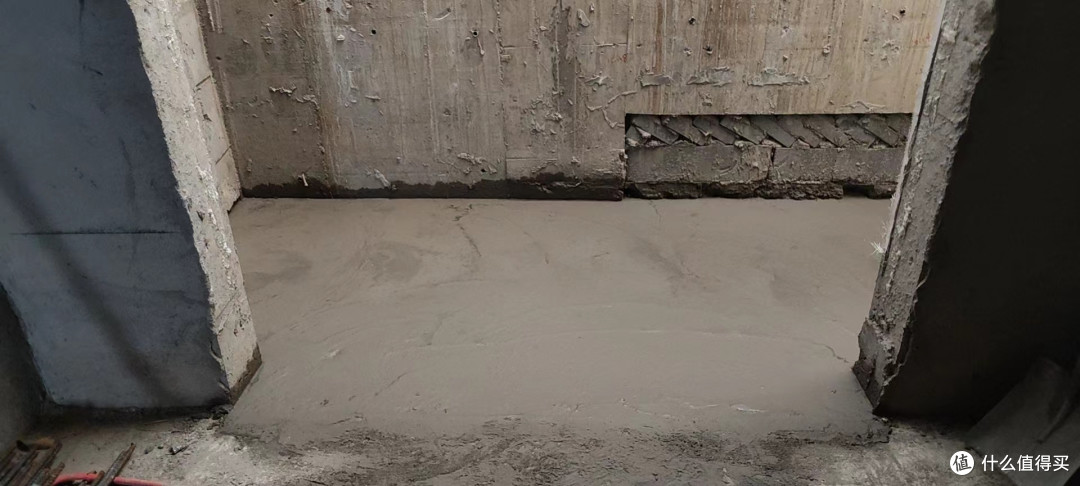

施工图
拆掉原有窗户,因侧墙为承重墙,未进行拆改。钢筋插入墙面固定,增加承重性,浇筑10CM厚;同时侧墙用红砖封堵,形成独立的一个空间。原采光井还承担负二层的通风功能,只封掉部分,不影响通过功能。
书房接客卧
工人正在切割混凝土
与下沉庭院隔墙开窗户
混凝土墙切割完以后
混凝土墙面支钢筋
支完钢筋后的效果
混凝土浇筑完成效果外
混凝土浇筑完成效果内
这块施工是最难,也是耗时最长,同时是目前最大的遗憾的地方,慢慢道来。
这块施工,需要从南面院子里,从侧面把里面的土都掏出来,因为机械进不来,只能人工掏挖;
混凝土切割的时候,因为是工人新慢的混凝土切割工具,需要一直有水冷却,负一排水只能通过下沉庭院的排水孔流走,因不晓得这块排水不完善,差点出大问题,具体问题就不说了,总之大家如果施工过程中有不确定的,千万别想当然,多和物业沟通。切这些以及拆除一些墙体用了一个多月的时间。
混凝土浇筑墙体20CM厚,主钢筋也都插出旁边墙体增加承重。
这块的地面,直接将拆除的混凝土建筑垃圾进行了回填,导致了最大的败笔。在后期做防水时,无法对地面进行卷材防水。此处应该是:先做地面夯实,做卷材防水与原墙面防水卷材压接,做地面硬化,预留一些卷材做墙面防水时压接。
切割窗户口的时候,工人师傅用红外抄了水平,所以切出来的位置和后期装窗户的位置贴合。底下多预留了两砖的位置,方便后续根据地面高度进行调节,也方便装窗框。
楼梯拆改
原楼梯位置
拆除后
撤除后需要通过一个拆下来的护栏上下
混凝土重新浇筑
浇筑后的样子
浇筑后的样子
对楼梯是否拆改考虑了很久,最终还是因为想着长久住,舒适性进行了拆改。
拆改费用,一真是纠结要不要拆改的一个重要因素。
原有楼梯踏步短,横向长度也短,导致整体偏陡,老人、孩子上下有风险;
原来上下方向,导致楼梯下面的使用率感觉不高,也可能是自己没发现原来具体使用的便捷性。
楼梯在重新浇筑的时候,对踏步的高低、多踏都讨论了好久,主要是因为上面有一个横梁,原设计虽然碰不到头,但往下走的时候会压抑,下意识的低头才行,为了避免这种情况,最下面的一踏做一个小平台才解决。
做楼梯踏步需要重点考虑的问题,也是昨天讨论楼梯石材才发现的一个问题:楼梯最下面的一个踏步一定要低一些,因为其它踏在铺大理石的时候,上下都会抬升5Cm左右(辅料3CM、石材2CM),最下面一踏是从地面上的,少抬了5公分,就会导致最下面的一踏偏高。我的幸好是一个平台,感觉还不会特别明显。
厨房门厅改造
厨房门厅及原厨房门位置
原厨房门
修改后的厨房门
在原厨房门厅的位置,砌了一堵墙,留了门和窗户;厨房这样修改后,扩大了不少面积,也增加了一个厨房窗户,更有利于厨房通风、安全。
总结
本篇就进到这,预告下一篇会讲全层WIFI、影音、视频监控。
