先说结论:截至这个9月中旬,围绕英伟达下一代AI平台Vera Rubin的「延期」传闻,已经被一件事盖了章——8月26日的财报电话会上,管理层确认Rubin已全面投产,8月初开始向客户发货,预计在本财季(对应自然年8-10月)贡献约20%的数据中心营收。Raymond James的说法更直白:所有超大规模云厂商、AI云和系统OEM都已下单,这可能是英伟达历史上爬坡最快的一代产品。百家号今日头条
那7月份「Rubin大延期」为什么能刷屏A股算力圈和各大社区?因为「延期」这两个字,在同一个夏天至少装着四层完全不同的东西。把四层账拆开,你会发现说延期的人和说投产的人都没撒谎——他们说的根本不是同一个东西。而看完这四层账,往下有三个数字,直接关系到你接下来两个月的内存条、云服务账单和那颗要不要换的显卡。
一、先把吵清楚的timeline摆回桌面
4月:TrendForce把Rubin在英伟达高端GPU出货占比的预测从29%下调到22%,理由是HBM4认证耗时、网卡从CX8到CX9的适配、功耗管理方案的供应链调校。这是第一轮「降温」。微信
7月6日:SemiAnalysis发帖称,承载Rubin Ultra的Kyber NVL144机架「在GTC展示仅3个月后遭遇重大挫折」,推迟超12个月、滑向2028年,同时NVL72x2背靠背方案被取消。PCB板块当天跳水。英伟达当日的回应是一句被反复引用的「我们的路线图完好无损」。微信今日头条
7月10日前后:一版在投资社区广泛流传的ODM专家会纪要把调门抬高一档——称基础版Rubin原计划的8月量产可能落空、滑向年底,卡点是IC交期(通用IC约52周、博通PHY等专用器件最长喊到122周)、SOCAMM内存模组的无尘间人工装配、以及那块78层正交背板的良率。注意:这是匿名供应链口径,不是官方信息。微信
7月中下旬:摩根士丹利NDR路演上,黄仁勋否认Rubin Ultra推迟到2028,维持2027年出货目标,但承认机架方案会调整——原来的Kyber将被一个「更好的方案」替代。辟谣和设计变更同时成立,这也是最容易被误读的地方。微信

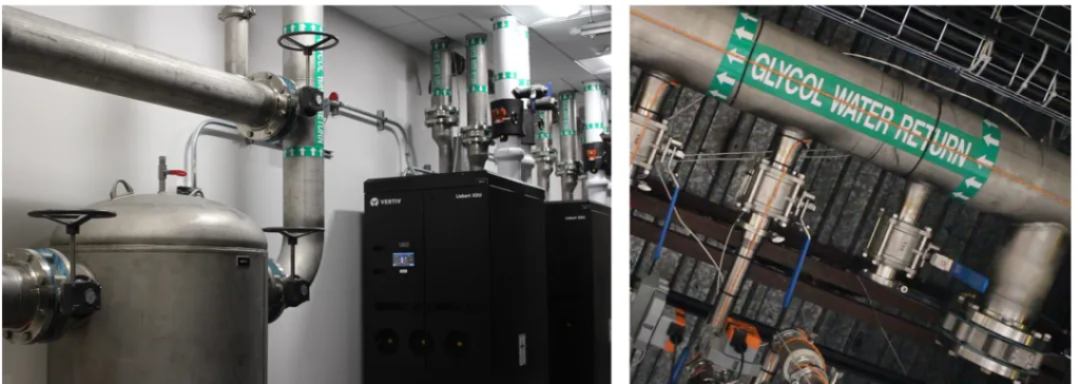

7月28日:The Information报道称,CoreWeave、微软、OpenAI、Anthropic、xAI等几十家客户已收到测试机架,英伟达圣克拉拉总部有约30个机柜在跑;英伟达硬件高管Andrew Bell给出对比:Blackwell初代托盘一次组装成功率约20%,Rubin约95%——官方原话甚至承认Blackwell「broke everything」。
8月12日:鸿海确认将在今年Q4开始出货Vera Rubin平台。今日头条
8月26日:财报落地。Rubin全面投产、8月初发货、本季度贡献约20%数据中心营收;每部署1GW算力对应约400亿美元营收机会;单季营收962亿美元、同比增长106%,下季指引1080亿美元。
二、四层「延期」,别拿第三层去否定第四层
把上面的信息叠起来,Rubin家族其实是四张进度表:
第一层:芯片。 Rubin GPU本身2026年一季度完成流片和良率验证,没有「重新流片」的问题。所有延期传闻里,最不缺的就是被讹传的「芯片出问题」。今日头条

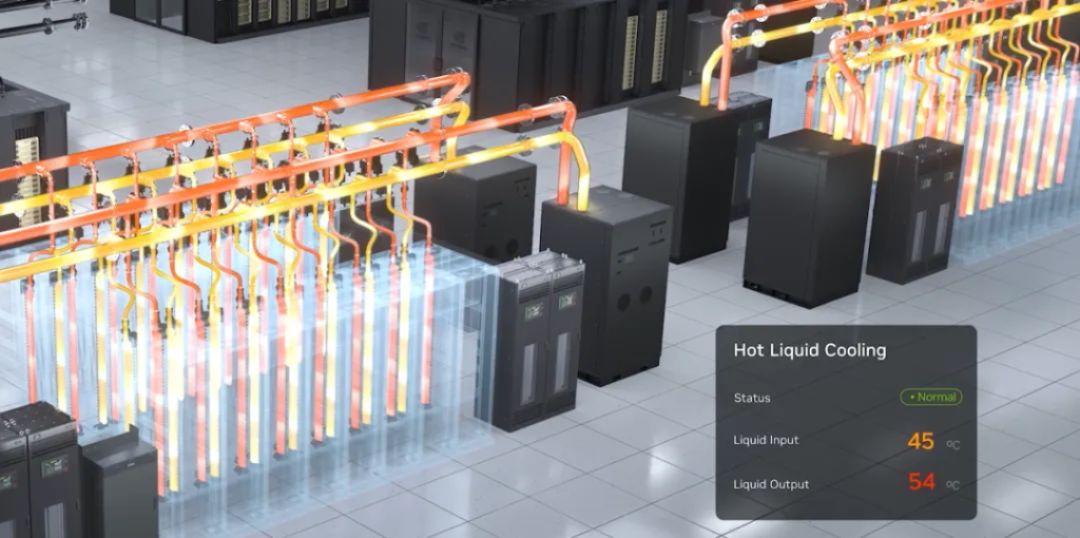

第二层:NVL72机架——卖的就是它。 这是2026年的业绩主力:72颗Rubin GPU+36颗Vera CPU,采用技术成熟的互联架构。它按计划Q3起交、Q4放量,财报里的「全面投产」说的就是这条线。
第三层:Kyber机架/78层正交背板——延的主要是它。 把144颗GPU竖着塞进一个NVLink域,靠的是三块26层板压合成78层、用M9覆铜板+石英布的超高层背板。压合、对准、448G信号损耗、平方米级翘曲,每一关都在良率上磨人。SemiAnalysis的「推迟到2028」和「换个更好的方案」,指的是这一层的形态调整。微信
第四层:Rubin Ultra整机。 官方口径维持2027年,供应链纪要普遍给到至少再滑两个季度。这层目前没有任何一方能盖章,属于「待验证」。
所以「路线图完好无损」和「延期超过12个月」同屏出现并不矛盾——英伟达从没说Kyber和Ultra不调整,它只是把业绩基本盘NVL72保住了。真正的产业信息是:英伟达从卖芯片转向卖整机柜之后,卡脖子的不再是一颗硅片的良率,而是一块你永远不会在发布会PPT上看到的背板、一种交期按「年」计的PHY芯片、和一个需要人在无尘间里干一两个小时的内存模组装配工位。
三、跟你有关的三个数字
数字一:+435%——一台机柜吃掉的内存,是你的整机的一千倍

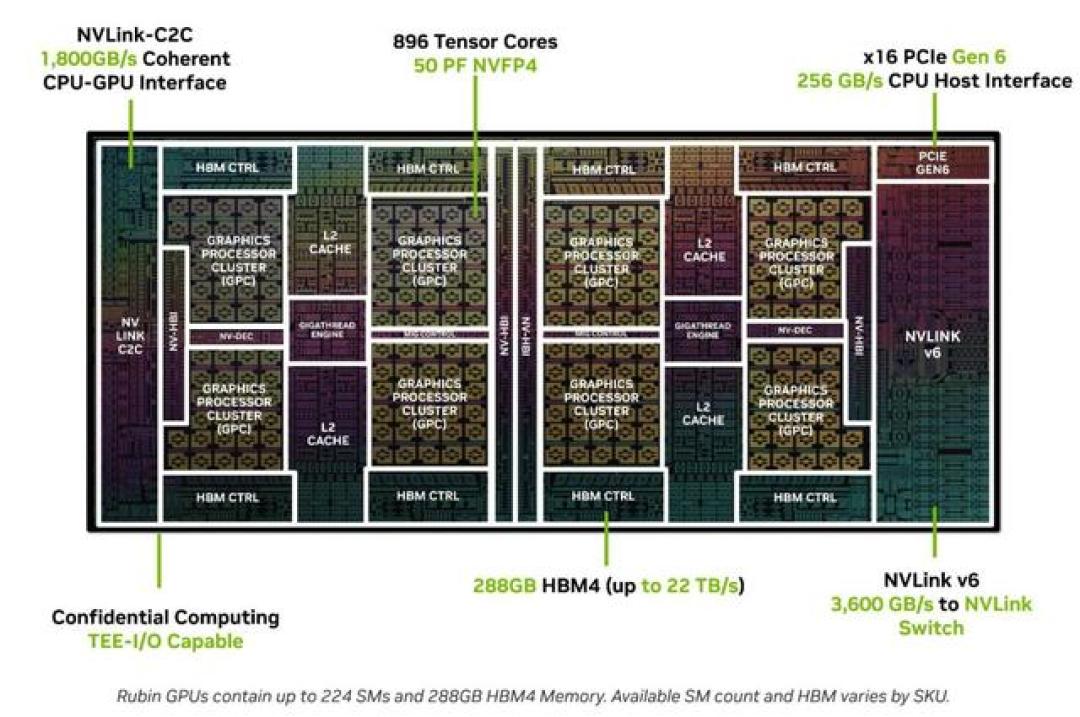

摩根士丹利拆解Rubin NVL72机架BOM:整机成本约780万美元、比GB300近乎翻倍,其中内存价值占比暴涨435%,GPU占比首次从65%被稀释到51%;单颗Rubin GPU配288GB HBM4、带宽22TB/s,Vera CPU配最高256GB的SOCAMM LPDDR5X。这就是为什么英伟达CFO在财报会上说存储正经历「极端」的价格环境、涨价幅度超过预期、明年可能还要涨。连英伟达自己都承认成本压力:Q4毛利率指引被压到71-72%的阶段低点。今日头条今日头条今日头条
传导到你这边:华强北渠道口径,一根16GB DDR5从2025年低点约450元涨到2026年8月的约1800元,1TB NVMe固态从约410元涨到950元。周期上机构的分歧不在「涨不涨」,在「什么时候见顶」:TrendForce判断Q3合约价涨幅收敛、但涨价没有停;摩根士丹利认为Q4 2026见拐点但之后是高位横盘而非暴跌;三星在财报会上直接说了短缺可能到2028。结论很朴素:指望「等Rubin延期了内存就便宜」是双重错误——延期不影响机柜级存储锁单,而Rubin放量本身就是内存涨价的源头之一。双11前真有升级需求,该买的是刚需容量,不是「理财产品」。今日头条今日头条

数字二:1/10——每Token成本,和它未必传导到你的订阅账单
CoreWeave基于真机测试给的口径:跑DeepSeek-R1这类推理负载时,Rubin NVL72每兆瓦Token吞吐是Grace Blackwell的10倍,每百万Token成本降到前代的约十分之一。黄仁勋的算盘是每GW算力对应400亿美元营收、比上代贵60%。两个数字放在一起才是真相:云厂商的token成本在降,但每GW的采购价在涨——降下来的单位成本首先被拿去消化更贵的硬件和更贵的内存,再谈降价给你的可能性很大,但不会发生在这个季度。 重度使用云端大模型API的人,把「Rubin铺开」当作2027年推理降价的前瞻信号来观察就好,现在不值得为它做任何囤积或退订决定。今日头条百家号
数字三:70%——英伟达自己说「只能满足七成」,这对游戏业务意味着什么
财报会上黄仁勋被问瓶颈,回答是整个供应链满负荷运转、按当前情况只能满足约70%的需求;公司因此把下一财年收入预期定在+70%,而不是客户预测的接近翻倍。再看业务结构:FY2027Q1游戏业务收入41亿美元,数据中心是它的18倍以上。先进封装产能同样向数据中心倾斜:台积电2026年底CoWoS月产能约12-13万片晶圆,其中Rubin独占约35%的CoWoS-L资源。对玩家的判断其实不需要「英伟达不在乎显卡」这种阴谋论——当内存被机柜以435%的溢价锁走、消费级GPU的BOM成本和供货优先级都在被同一场AI基建挤压时,这轮高端卡价高、供货紧就不是营销话术,而是产能分配的必然结果。今日头条今日头条今日头条
至于传闻中2027下半年的RTX 60系——下一代60系列或将在2027年下半年采用Rubin架构。它的定价环境由今天Rubin机柜的锁单量决定,这一点比「延期党」和「催更党」的争吵实在得多。微信
接下来30天看什么

11月下旬的FY27Q3财报:Rubin是否真兑现「约20%数据中心营收」——爬坡最快是事实还是话术,这季见分晓;毛利率是否跌破71-72%指引。
鸿海、广达的10-11月月度营收:Q4放量有没有在组装端兑现,这是供应链端最早的可验证信号。
第四轮存储涨价函和原厂Q4合约价:如果DRAM合约价涨幅连续两个季度收敛到个位数,才是「等等党」第一次真正站直的日子。
一台780万美元的机柜,搅动的是内存原厂、A股背板厂、云厂商和你的京东购物车。Rubin这一仗对英伟达是「史上最快爬坡」的开始,对你则是至少三个季度的贵价存储和一场值得围观的产业验证。这个窗口里,最划算的动作往往不是买,也不是等,而是把该看的信号看住。
