王潇说“自装能写进简历”刷屏这几天:扒完一轮PM装修战报,甘特图真能救工期,但PMBOK有三样到工地就失灵

源自18位全网作者

09-23 07:56

9月19日,趁早创始人王潇发了一条微博:“我认为完成一套房子自装是可以写进简历里的,这充分体现了一个人的项目管理能力、协调沟通能力、预算控制能力”。两天多时间,2840个赞、161次转发,评论区几乎成了项目经理们的点名现场:有人晒出自己装了3套房、学会刷乳胶漆和木器上蜡;有人说"正在盯装修,每一步都有返工的地方";还有人把这套逻辑往外延伸——一个人搞定自由行,那也是项目管理:预算、突发应对、资源协调,全套。微博

但也有不买账的:"能把这种经历写进简历的人,要找啥样的工作?"以及更扎心的一句:"大部分一线HR买不起、也不会装修,所以听不懂理解不了。"吵归吵,真正让PMO人群有代入感的是那个身份认领:上班管项目,下班管装修。小红书9月22日就有项目经理发帖自述,“我是一个项目经理,上班要管公司的项目,下班得管自家的装修”。我把这一周小红书、知乎上PM们晒的装修战报翻了一遍之后,结论比王潇那句要复杂得多——项目管理思维管装修,确实有用,但PMBOK那一套,到装修工地会当场失灵三件事。小红书

王潇说“自装能写进简历”刷屏这几天:扒完一轮PM装修战报,甘特图真能救工期,但PMBOK有三样到工地就失灵

先说真跑通的那位:8个月别墅硬装,靠一张甘特图

"务实姐"的做法没有任何花活:把装修拆成准备与土建、设备安装与隐蔽工程、瓦工与木工、油工与安装、竣工入住五个阶段;每个任务只写四件事——开始时间、结束时间、谁负责、依赖谁;然后把交叉作业标红,比如土建做电梯井道时电梯方案必须同步确认、瓦工贴完地砖定制柜立刻上门复尺。

王潇说“自装能写进简历”刷屏这几天:扒完一轮PM装修战报,甘特图真能救工期,但PMBOK有三样到工地就失灵

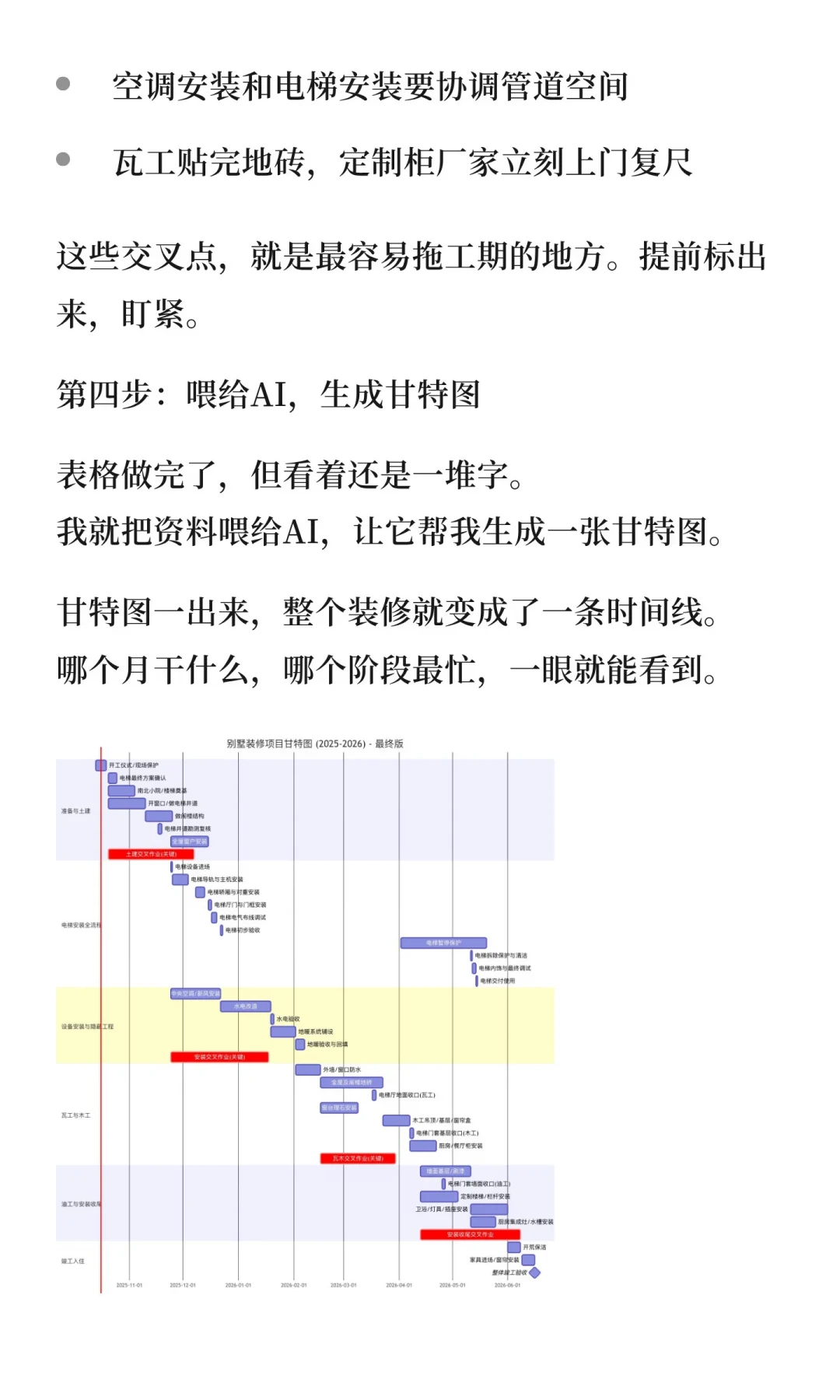

她的原话值得每个同行抄下来:“因为装修是一次性的项目。你不会装第二次,所以没有试错机会”。这张任务表做完,她再喂给AI生成甘特图,整个装修变成一条时间线:从去年10月末开工到今年6月硬装结束,8个月,土建、水电、电梯、空调、地暖、木瓦油全部按计划推进。小红书

王潇说“自装能写进简历”刷屏这几天:扒完一轮PM装修战报,甘特图真能救工期,但PMBOK有三样到工地就失灵

再看翻车的那位:每个商家都"没错",钱全让业主掏

9月22日另一篇笔记讲了一个典型事故:木作商家催业主"赶紧装窗,不然柜子受潮发霉不管",业主慌了,转头催门窗师傅加班来装。结果设备进不了设备间,只能拆窗、吊设备、再重装。一拆一装双倍费用,工期还拖了半个月。事后找木作,木作说只管柜子;找门窗,门窗说当初是你催我装的。发帖的账号是做整装统筹服务的,软文腔得剥掉,但这个案例的病灶诊断是准的:木作不懂门窗,门窗不懂设备,每个商家只懂自己那一摊,没有一个人对整体负责。小红书

王潇说“自装能写进简历”刷屏这几天:扒完一轮PM装修战报,甘特图真能救工期,但PMBOK有三样到工地就失灵

用PM的话翻译:每个供应商都在对自己的一亩三分地负责,而交付链路上没有一个集成管理者——装修项目的集成管理者,默认就是业主本人。这就是王潇那条微博里"项目管理能力"真正所指的东西:不是你会画图,是默认没人替你干这件事。

PMBOK到工地会失灵的三件事

第一,你的护城河没了。在公司,PM的底气来自"踩过坑、有基线、可复盘"。装修没有第二次,所有经验曲线都是一次性的。评论区那位"每一步都有返工"的业主,不是不懂项目管理,是没有可继承的历史数据。

第二,甲方乙方都是你。工作里变更控制是拦别人的:变更单、CCB、影响分析。装修里,加需求的是你自己和家人。知乎上有个监理讲过真实案例:业主坚持水电线槽开"网红款"圆弧、开完还要刷墙固,“成本上去了,实际作用几乎没有”。基线是被你自己破的,这是公司项目里几乎不会出现的局面。知乎

第三,这个行业的供应商只对报价负责,不对流程负责。评论区有条共识点破了本质:“还是选人能力。一个好的包工头,成功了90%”。项目管理教科书以流程为中心,装修工地反过来——没有SLA、没有审计、非标劳务按天议价,流程再漂亮也管不住一个不靠谱的人。所谓"协调沟通能力",在这里的准确翻译是采购管理:选供应商,而不是管过程。微博

那工具箱里还剩什么真有用的?三样

  1. 依赖矩阵:那张"依赖谁、和谁交叉"的表是含金量最高的一步。装修最怕的不是慢,是等——等师傅、等材料、等上道工序。交叉点提前标出来盯紧,就能拦住"拆窗重装"这种事故。

  2. 付款绑验收节点:把里程碑付款的思路用回去。水电、瓦工、木工、油工各设验收点,验收不过不付下一笔。这是业主手里唯一的、也是最有分量的质量杠杆。

  3. 变更日志:建一个装修记录文档,每次改动记下谁提的、什么时候、加多少钱。防的不只是扯皮,更是防两周后的你后悔。

最后说钱:PM到底要不要花钱请人管

如果你时间充裕、对信息差有洁癖,自装+独立监理是被验证过的组合。知乎一位自称干了十几年的洛阳监理报价"按照房本面积一平30块"、不足100平按100平收,一个83平的案子收了3000块,合作还没正式开始,就帮业主把一个3200的拆改报价砍到师傅最终出价1800。单一信源、案例自报,具体到各地的服务内容和价格浮动必须自己核,但这个数字至少说明:过程监理这门生意,单价并不高,高的是你不盯工地时的信息差。知乎

反过来,小红书上也有一批吐槽装修公司自带监理的帖子,“请了个监理,结果还是自己当监理”。也有业主晒正面样本:木工验收时监理逐项对吊顶接缝和柜体晃动,“监理指出来之后,师傅当场就把滑轨调了一下,试了两下就顺了”。监理不是保险,他替你看的是工艺和材料,替不了你做决策。小红书

王潇说“自装能写进简历”刷屏这几天:扒完一轮PM装修战报,甘特图真能救工期,但PMBOK有三样到工地就失灵

给同行的判断框架就一句话:你缺的不是项目管理能力,是这个一次性项目里没有的历史数据。能每周两次到场的,统筹自己做、验收节点外包;996到周末只想躺平的,半包+监理,把"选包工头"当成采购评标来做,比什么都值钱。

至于"装完一套房写进简历"——写不写另说,但至少这个金九银十的装修季里,评论区报个数:你是"务实姐",还是"拆窗重装"那位?
