今天刷到一条帖子,一位重庆网友说打算九十月份进场装修,第一次装、完全小白,想找个同片区的装修搭子一起探店砍价。小红书帖子发出来没多久,评论区涌进来十来条留言,其中七八条是装修公司和设计工作室的自荐。
这个场景特别典型:每年8月下旬,只要你流露出"准备开工"的信号,营销就会精准地找到你。样板间征集、金九银十特惠、开工大吉礼包,装修公司比你还急。
所以今天不聊风格、不聊避坑清单,就回答一个最实在的问题:九月开工,到底该不该赶?

"金九银十"这句话,一半是真的,一半是档期营销
先说真的那一半。秋季开工确实有施工上的好处:气温不高不低,乳胶漆成膜、瓷砖和木料的粘合条件都比较理想,南方躲开了梅雨,北方还没进供暖季。这也是"六月七月不动工,八月立秋齐开工"这句老话的由来。小红书
再说营销的那一半。知乎上有一位从业者的话说得很直白:什么时候装修都好,装修公司为了营销,会把每个月都当成最好的时候来宣传——事实情况是,确实哪个月都可以。知乎你去翻翻往年的内容就知道,三月他们推"春季黄金窗口",六月推"梅雨季也有好处",到了八月就开始推金九银十。季节优势是真实存在的,但它被当成了常年循环使用的促销话术。
把这两半分开看,你的决策才不会跟着促销节奏走。
赶九月开工,你实际会碰上三件事
第一件,工人档期真的紧。金九银十是施工队一年里接单最满的时候,好师傅手里往往同时有两三个工地。装修拖延的常见原因不是工人手慢,而是你的人在别的工地上。旺季里你催不动人,只能等。

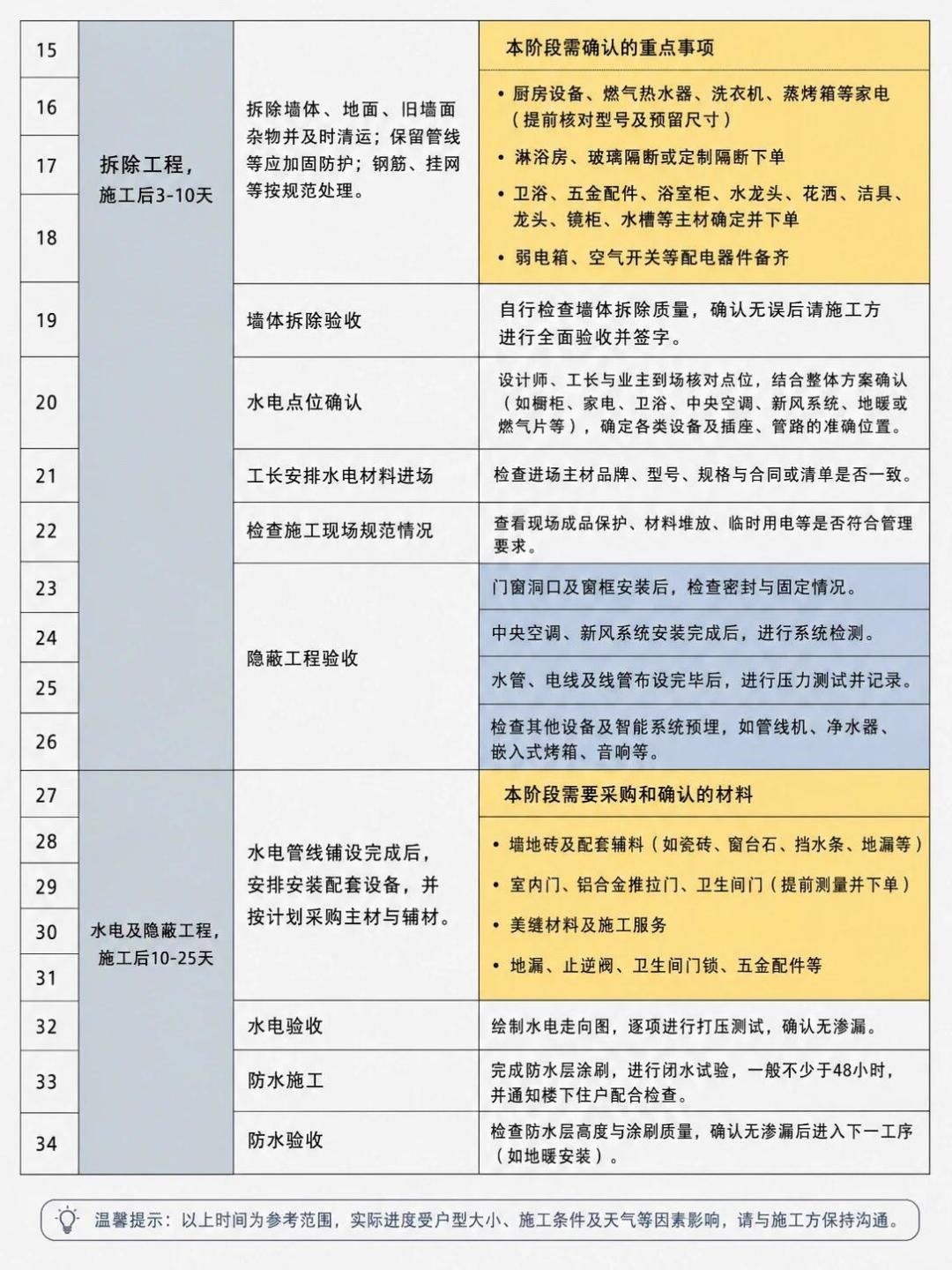

第二件,也是最容易被忽略的一件:九月开工,通风期大概率撞上冬天。我们拿几份流传比较广的工期表倒推一下:一份90天的复盘把装修拆成前期筹备约30天、硬装施工约45天、安装收尾约15天,之后还有30到90天的入住准备期,通风除醛是其中的大头。知乎另一份全包流程给出的区间是准备期2到3周、施工期60到120天。知乎按这个节奏,九月初开工,硬装结束基本在11月到12月——北方正好供暖,冬天开窗通风的效率大打折扣。很多人冲着"年前住新家"去赶九月,结果发现真正卡住入住的不是工期,是通风。

第三件,促销噪音最大。旺季是装修公司集中冲业绩的窗口,“样板间”"限时优惠"这类话术密度最高。昆明消协有个数据被反复引用:装修类投诉占当地消费投诉总量的13.1%,其中不少就是工序安排不当导致的返工和纠纷。知乎而签合同的冲动程度,和促销力度是成正比的。
那到底赶不赶?按准备进度拍板,不按日历
我的判断标准只有一条:你敢不敢把合同签下来。具体分三种情况。
可以赶的:你已经花了一两个月做前期工作——装修方式定了、方案和报价对比过两轮以上、主材的大头心里有数,只是等着选个日子开工。这种情况下九月开工没问题,甚至应该赶,因为旺季里靠谱的工长档期紧张,越早锁定越好。
赶一赶也行的:方案基本定了,但合同细节还没谈拢。那就把最后两周全部花在合同上,别花在仪式上。有两组数字值得写进去。付款比例按节点拆分,常见的建议是3-3-3-1,尾款留在自己手里。小红书增项总额设上限(有博主建议不超过总价的5%),且所有增项必须书面签字确认。这两条在旺季尤其重要,因为赶工期的时候,加钱和加活最容易发生。
应该等的:刚拿到钥匙、还没开始对比装修公司,或者正在被"样板间征集"打动。小红书这时候硬赶九月,等于把最需要冷静的一段决策期压缩进促销最猛的时间窗。等的成本其实很低:错过九月不会失去什么施工窗口,11到12月是传统淡季,工人时间更整块、报价更好谈;当然,如果你所在城市冬天太冷、油工和瓦工受限,那就干脆等到开春。装修的日历是弹性的,你的预算超支可不是。

如果确定九月开工,最后两周只做三件和时间有关的事
把工期和延误责任写死。要一份详细的施工进度表,约定延误赔偿条款。旺季里"干干停停"是常态,白纸黑字才有约束力。
长周期主材马上下单。窗户、室内门、定制柜这类东西,生产周期动辄三四周,旺季只会更长。装修拖延的重灾区不是工人手速,是你在停工等主材到货。九月开工,这些订单八月就该发出去。小红书
水电交底之前,把家电位置全部定下来。不是买,是定位置和尺寸:冰箱、洗碗机、嵌入式蒸烤箱、洗衣机,先定型号再让电工留点位。九月赶工最容易省略的就是这一步,结果就是入住后满地插排、电器装不进柜子。

最后留两个继续观察的信号。一是你所在城市的国补和以旧换新额度,2026年家电国补还在延续,部分地区线上平台已经能直接抵扣。微博但额度是先到先得,大件下单前查一下当地余量。二是工长说"档期能排上"的时候,让他带你去看一个正在施工的工地,眼见为实。
金九银十确实是个不错的施工季节,但它不是你的截止日期。装修这件事,想清楚再动手的人,永远比赶日子的人装得便宜、住得舒服。
