2026-09-17 17:32:24 0点赞 0收藏 0评论

这套老房子住了十一年,两室一厅,厨卫加起来不到十二平。去年想全屋翻一遍,报价单一拉,十二万往上,我和媳妇商量了两个晚上,最后决定只动厨房和卫生间——这两间天天用,一出问题日子就难过,其余房间刷刷墙还能撑。一个半月收工,账面 4 万 2。这篇写的是钱花在哪,中间返了什么工,以及我临时改主意的两处。

先说结果。4 万 2 里,拆除清运 4200,给排水加两路专线 9200,防水与两次闭水 4600,瓷砖连带铺贴 12600,门和五金 5000,风暖换气一体机 2800,热水器移机 2200,杂项 1400。排期四十天,防水返工耽误六天,四十六天收工。

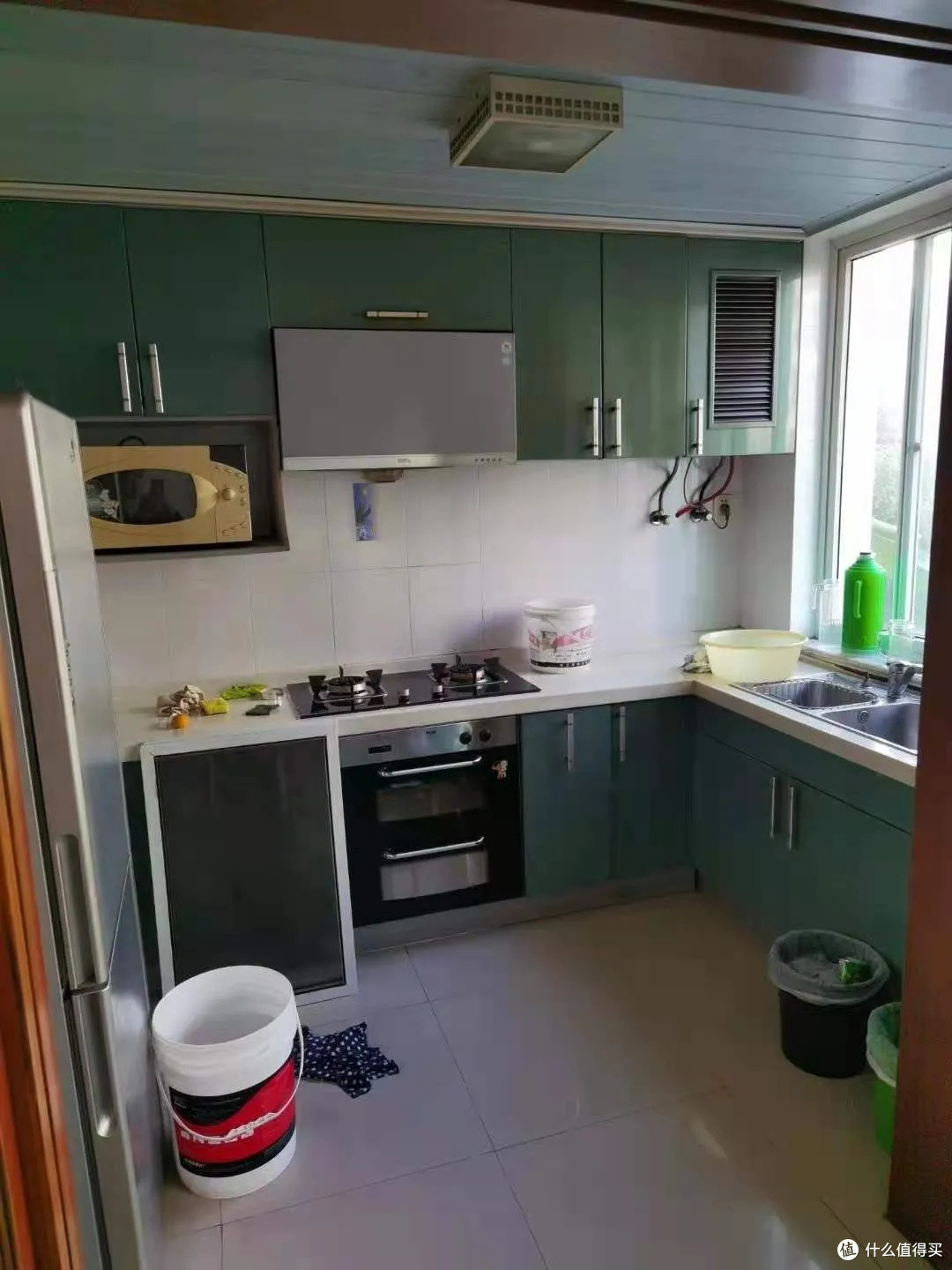

老管子这一步省不得

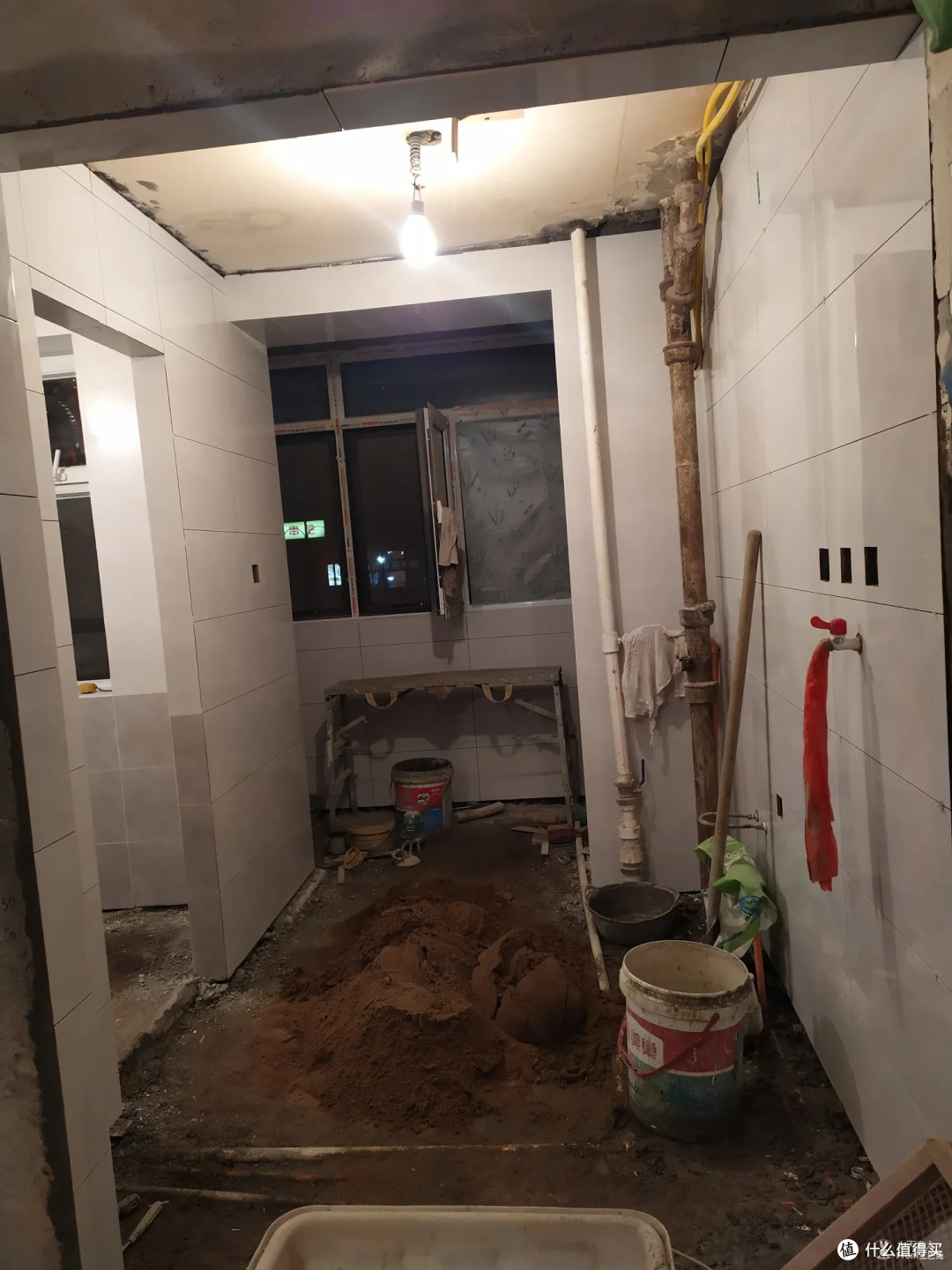

原房子厨卫走的是镀锌铁管,拧开角阀看管壁,里头一层锈。只翻这两间,我也把厨卫给水全换成了 PPR 管,从外墙井重新接进来。这一步拖不得——瓦工一进场、砖一贴,管子再想动就得砸砖。排水管顺带换了存水弯,老存水弯堵得厉害,返味就是从那儿来的。

浚县老房只翻厨卫:4 万 2 的账单,两处我改了主意

第一次闭水没过

卫生间防水是重做的。管根部位第一次没处理好,蓄水到 20mm、满 24 小时后,我去楼下敲门,人家天花板墙角洇了一圈水印。当场放水,管根和阴角重新做加强层,淋浴区防水上翻到 1.8m,其余墙面做到 300mm,等干透再刷一遍,第二次 24 小时闭水才过。

现在回头看,第一次没过反而是好事——要是当时只做一遍、也不下楼看,贴了砖再渗,代价就不是六天。

门洞扩了三公分半

老房子厨卫门洞净宽只有 680mm,新买的洗衣机推不进去。把洞扩到 750mm,门套跟着变成非标尺寸,得重新做。扩洞前先确认了那道墙是填充墙,物业那边也备了案。

门套是这次要等货的一件活儿,做了十二天。等待期我把电路改造插进去,补回来一点工期。

浚县老房只翻厨卫:4 万 2 的账单,两处我改了主意

电路:两间分两路

原来厨卫共用一个回路,电磁炉和风暖一开就跳闸。这次分成两路 2.5 平方专线,厨房一路、卫生间一路,风暖换气一体机再单独拉一路;配电箱空位不够,加了一排。老房子线径普遍偏细,这笔省不掉。

地面和地漏

卫生间地面朝地漏做了 1%-2% 的坡度,泼水试了一遍,走得很干脆。地漏也换了大口径的。老式长条地漏的缝太窄,头发一缠就下不去水,得掀开面板才清得动,这个钱不值得省。

改主意的两处

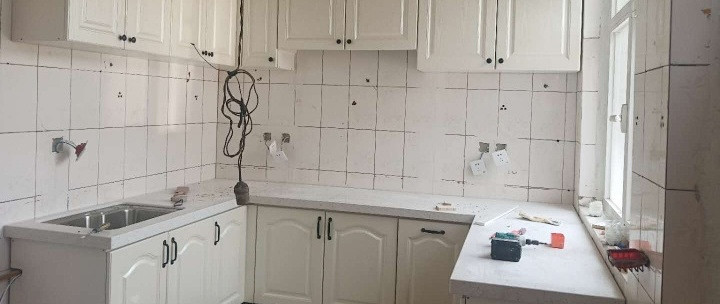

第一处是厨房墙砖。我本来想用小规格的小白砖,看着干净。后来算了一笔账:小白砖缝多,美缝按米报价,整面厨房墙算下来多小两千,缝多了以后擦起来也费劲。改成 300×600 的常规规格,工费和材料都下来了。

第二处是卫生间的门。本想选折叠门,省地方。安装师傅上门量了一次就摇头——老房子墙体不垂直,折叠门的上轨要靠墙固定,找不出一条平直的线,装上之后上下缝宽窄不均,轨道也容易跑偏。最后换成平开门,加了门吸。

浚县老房只翻厨卫:4 万 2 的账单,两处我改了主意

签合同和记账

我图省事,签的是浚县梦想家整装,合同上一口价、预算即决算,钱按验收分四笔走,哪道没过,那笔先停在账上。后面每张增项单我都拿这条量一遍,一共签了两张——热水器移机和门套的非标加工。

记账的办法很土:手机备忘录里按"拆、水、电、砖、暖"分类,每笔付完拍一张收据。收尾那天加起来,正好对上 4 万 2。

浚县老房只翻厨卫:4 万 2 的账单,两处我改了主意

Q&A

浚县老房只翻厨卫,到底要花多少? 不到十二平的厨卫,一个半月做下来 4 万 2,其中水电和瓷砖占一半多。原水管不动、只换瓷砖和洁具能压到两万出头,但风险在后面。

只翻厨房卫生间,工期要多久? 排期四十天左右,前提是别出返工。防水重做多耗六天,门套那十二天等待期是穿插着把电路做完的,最后四十六天收工。门套、橱柜这类定做的东西提前下单,能省出不少时间。

老房子的水管一定要一起换吗? 我们的情况是必须换。镀锌铁管用了二十多年,管内锈蚀明显,只换瓷砖不动管子,以后漏水还是得砸砖。如果原管是较新的 PPR 管,可以先做打压试验看结果再定。
