给特斯拉移个桩,给客户直接省下几千块。
大家好我是维修小能手雷恩。
今天继续来安装特斯拉三代桩,现在浙江省都不给申请三相电表了,说真的用这个桩着实是有点浪费。

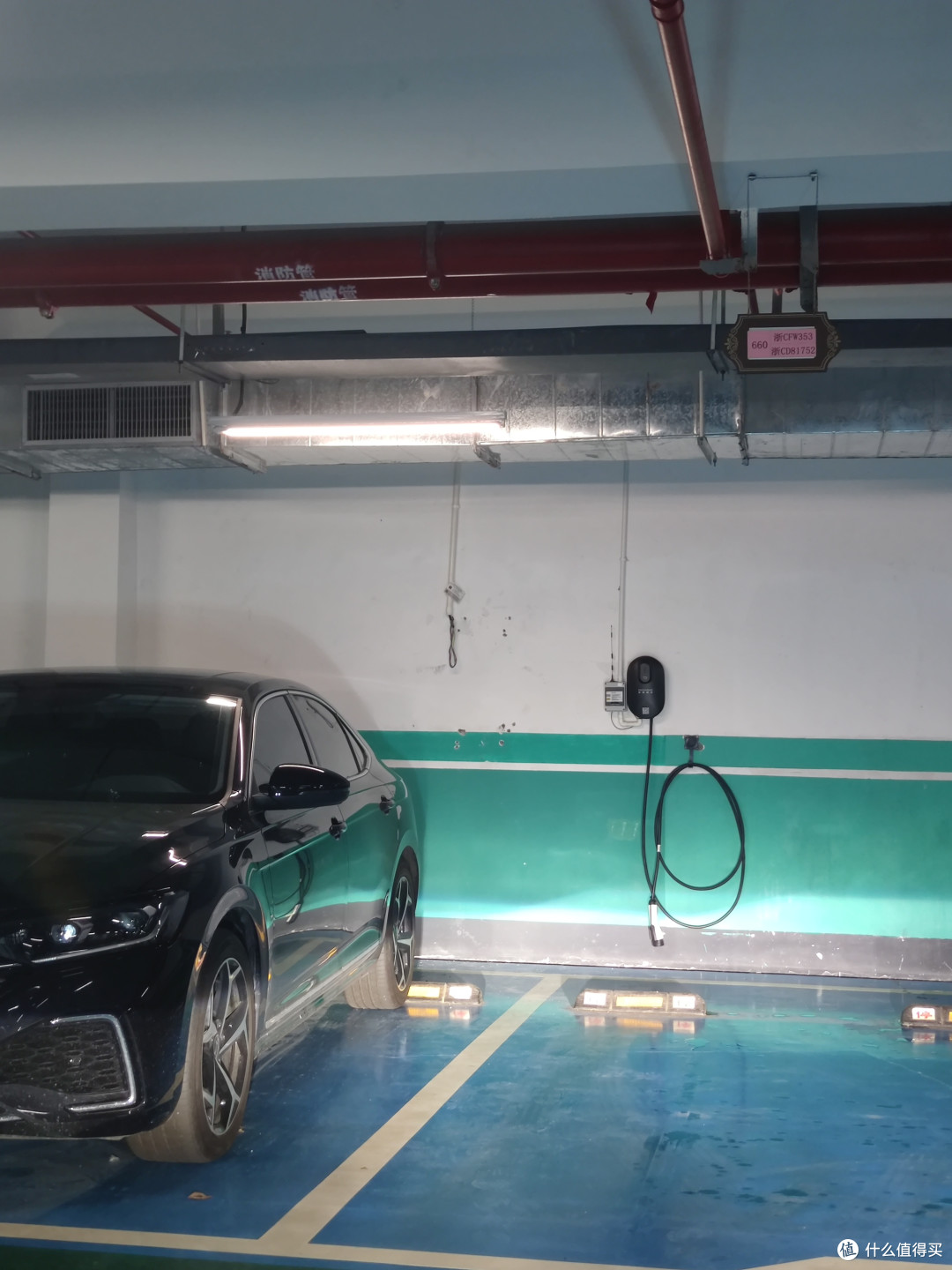

拆掉留个线管这次是移机,从瑞安移到鹿城来,收了50拆机费,本来以为拆机很方便的,结果特斯拉官方当时装的时候估计墙上没打住,打了好几个眼,最后是在挂板背面藏了一颗螺丝,害得我拆了三颗螺丝端不下来只能抬着悬空拆底板
,五分钟的活愣是干了二十来分钟
。
客户一开始找了特斯拉官方来移机,费用报价都可以重新买一台了,于是客户找到我来安装。那新的地方先去勘测距离,由于是充电桩车位,物业都安排好了电表,造成的后果就是明明有更近的电表位物业非要放另外的墙后面去。特斯拉来勘测后说要六七十米,但我现场量了一下,其实也就50来米。建议还是移个表吧,这样更近,能省不少。于是一通操作下来最后也就45米
,客户说还好没找官方的,否则要多花几千块的冤枉钱。

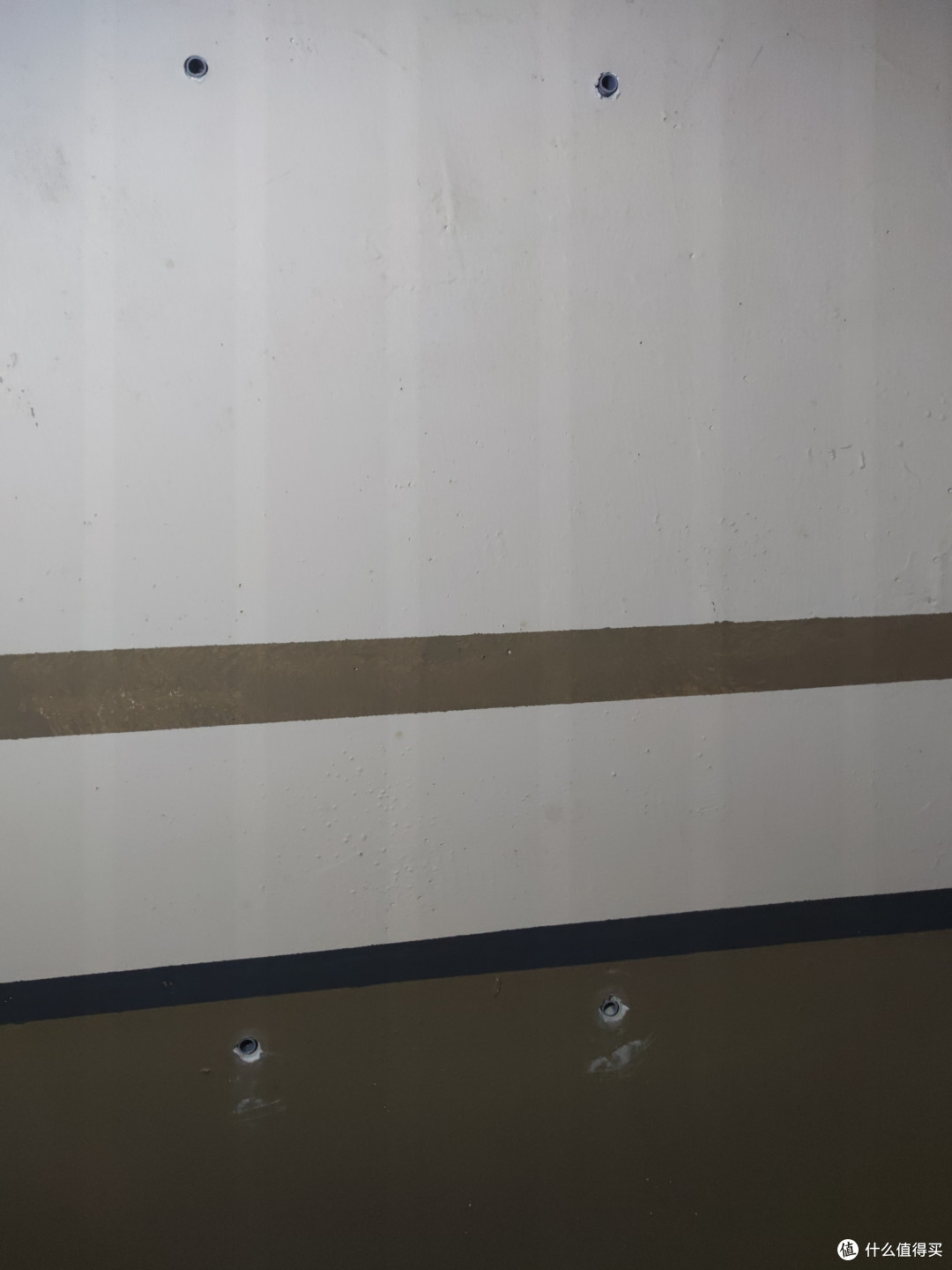

先打四个眼先把箱子装墙上,别小看就打四个眼的事情,实际上把箱子装好管子套好要花一个多小时。

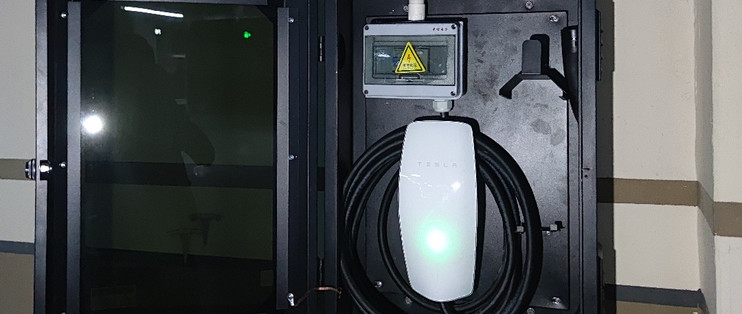

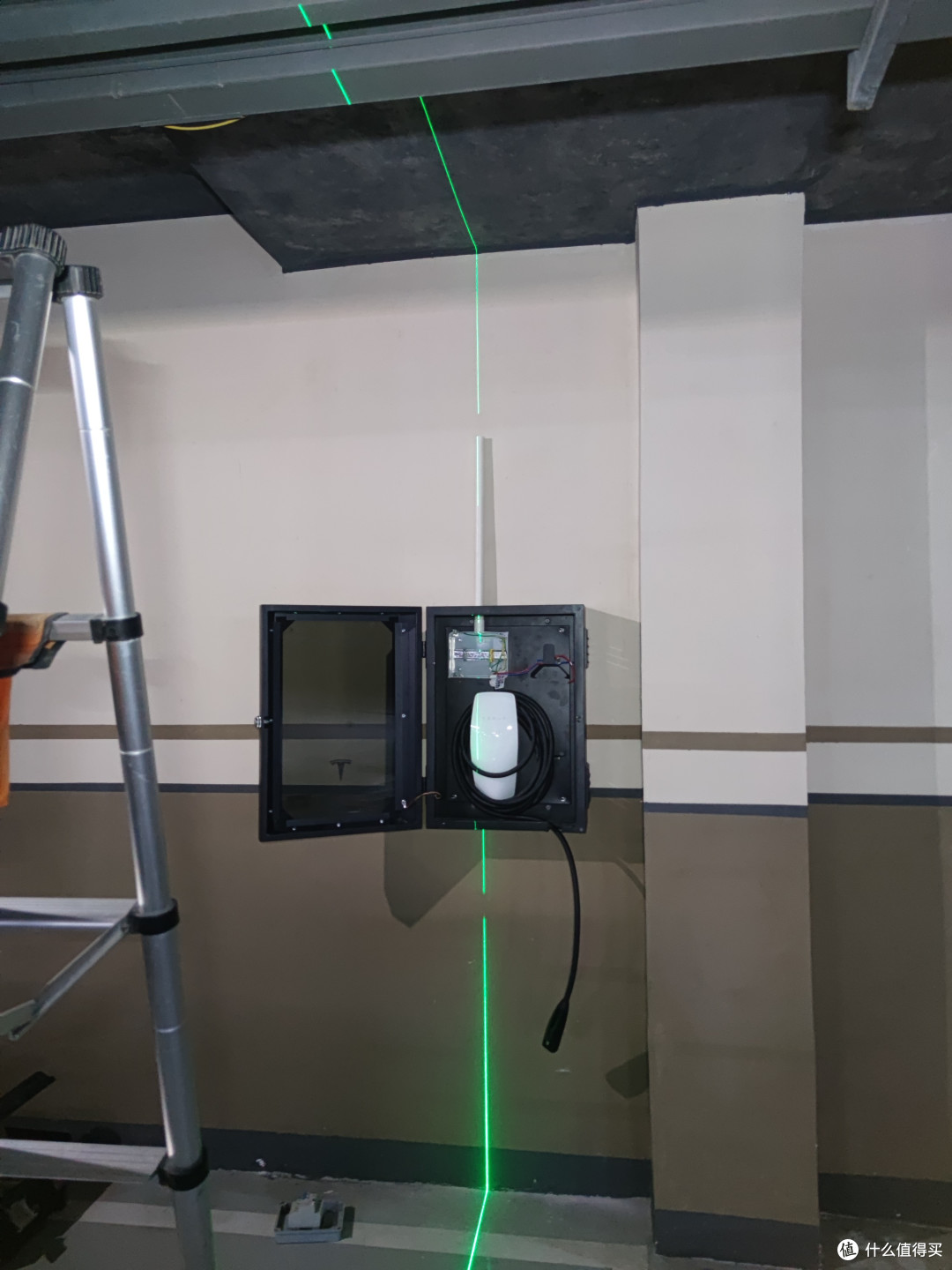

对齐桥架原本特斯拉的管子是只到箱子上方套个杯疏直插,然后里面的漏保盒就线缆直接进去,说真的装的挺难看的,所以才要拆了漏保盒重新装,顶部也要重新开孔。这样管子才能直通漏保盒,看着才像那么一回事

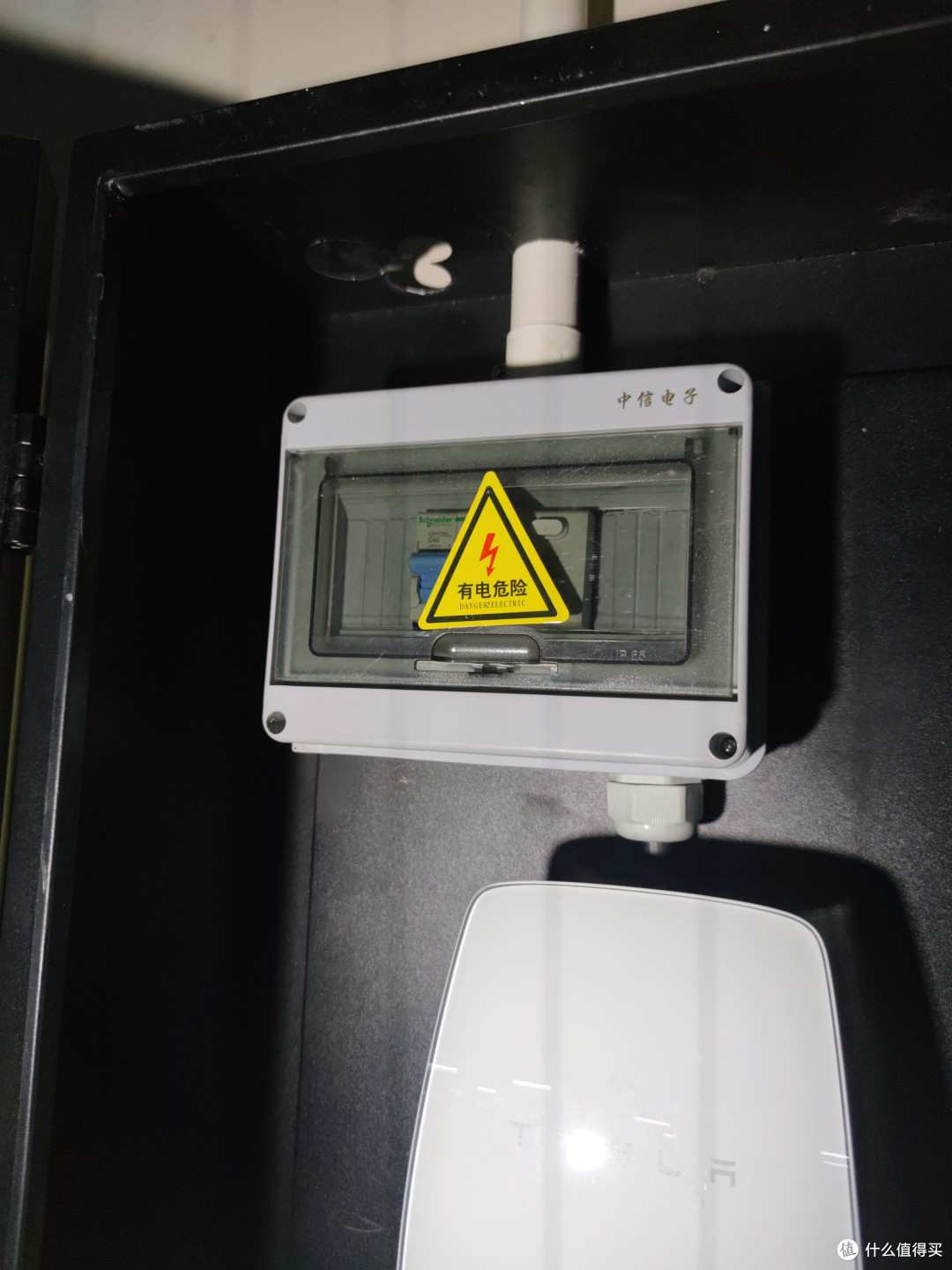

看到左上角之前开的孔了么原本开的孔就用胶布粘一粘挡住就行了,客户看了我整改后的效果表示特斯拉安装的就是一坨💩。如果是自己安装的,粗糙点也没事,也不影响充电和安全,可特斯拉那收费标准还装成这样只能说是偷工了。

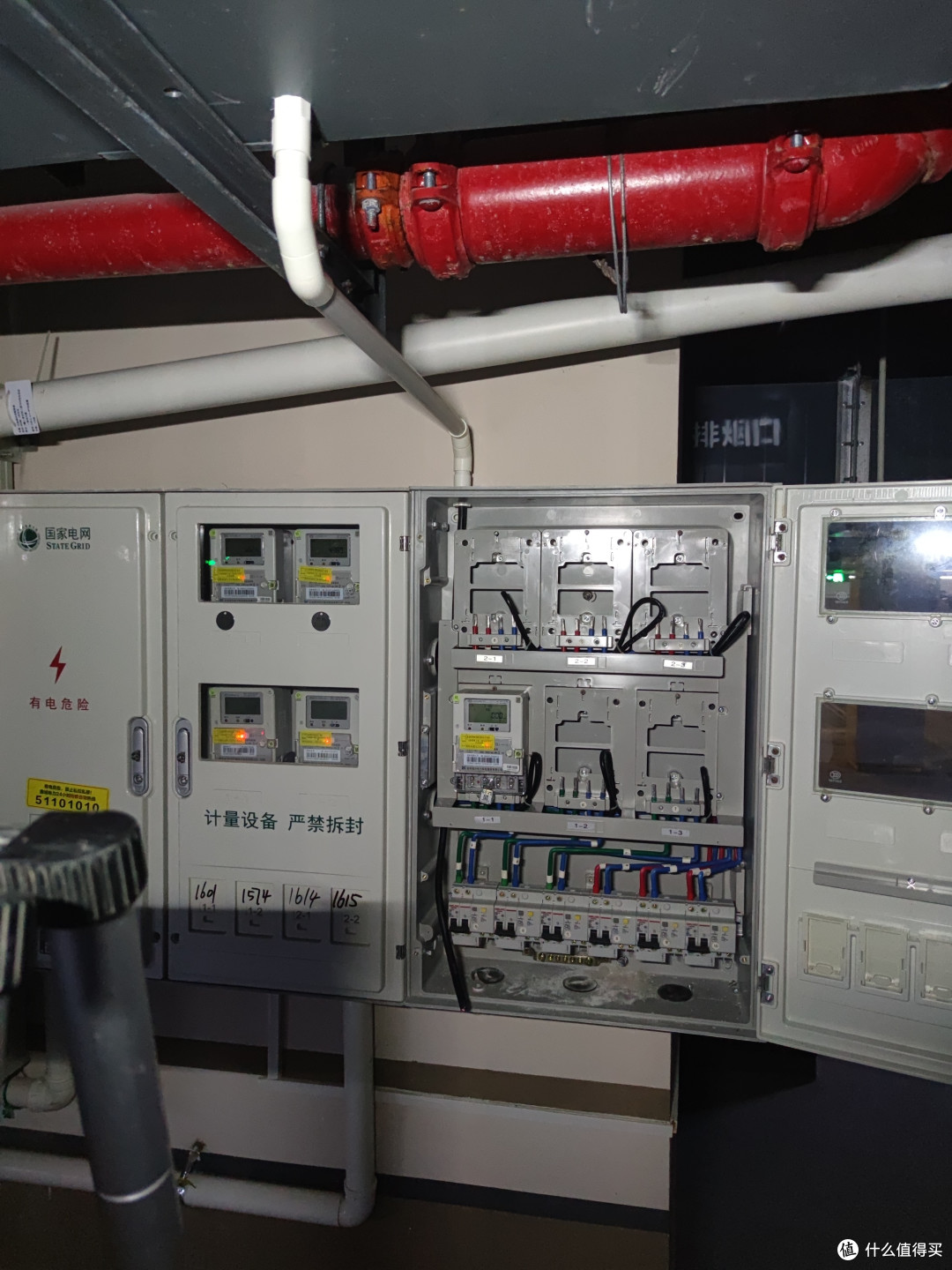

看到线头了吗四十多米拉线还是比较快的,这种新楼盘桥架做的还是比较到位的,拉到电表箱这里时客户说干嘛不学边上的人直接把管子放桥架上,省事省力。只能说现在安装细节不断下降真的是客户们宠的
,我只好默默埋头把孔开好套管穿线。最近在努力把线头都做到0公分损耗,主打一个不浪费客户钱,要知道线这个东西每个地方多留几厘米,很快一米就多出来了
。而且多余的线头留在表箱里既影响别人安装又增加电线热量,百害而无一利。

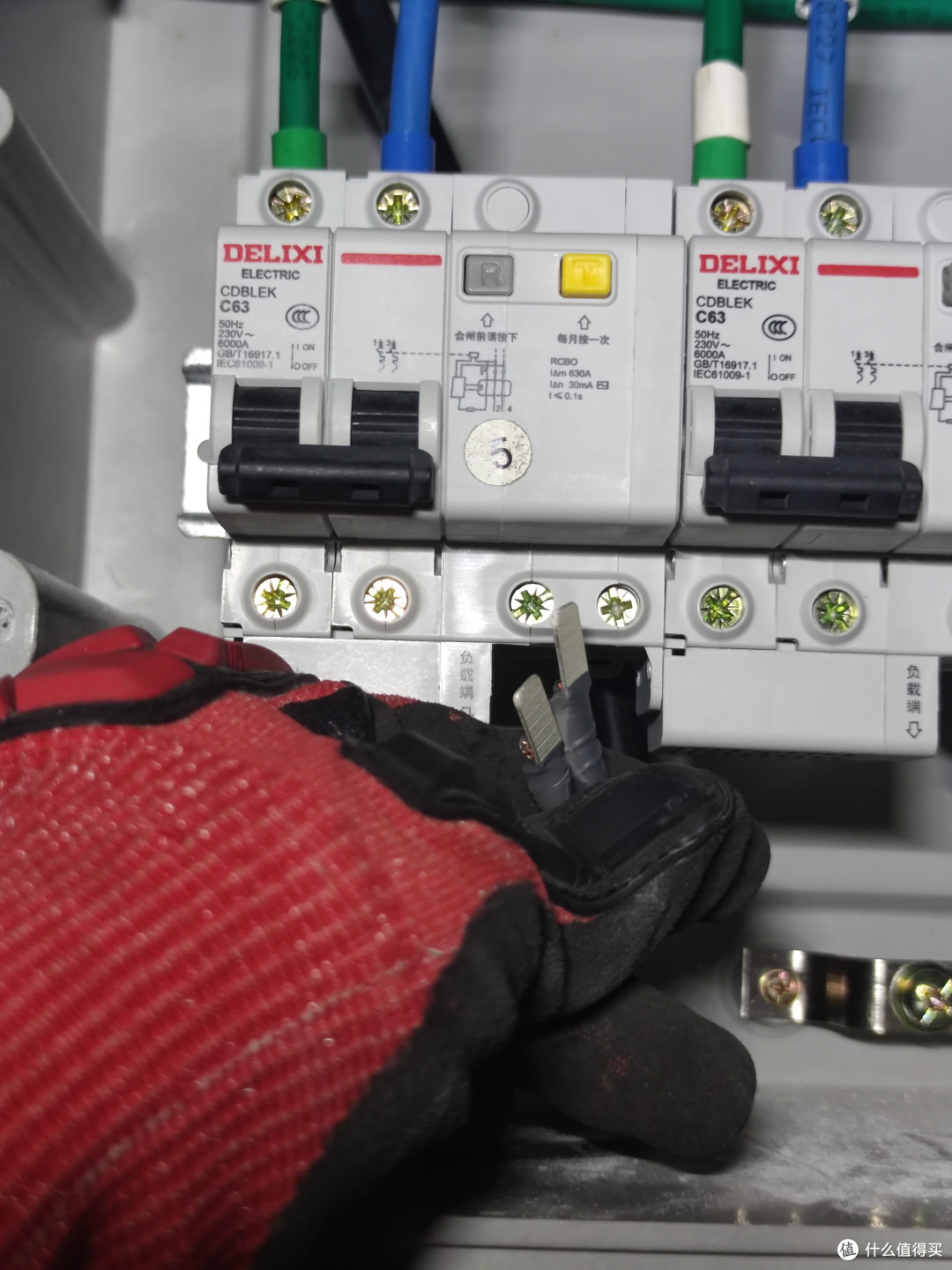

压好端子,一点也不多老有些人说留点线头方便维修,呵呵这不是很清楚自己的活干的不行留后手么,不好意思我这接头压过了就不存在需要维修的可能性,至于烧了的话你留一堆线头在里面怎么就不会被波及吗?做事情还是要有点脑子,想明白了再干才是硬道理。

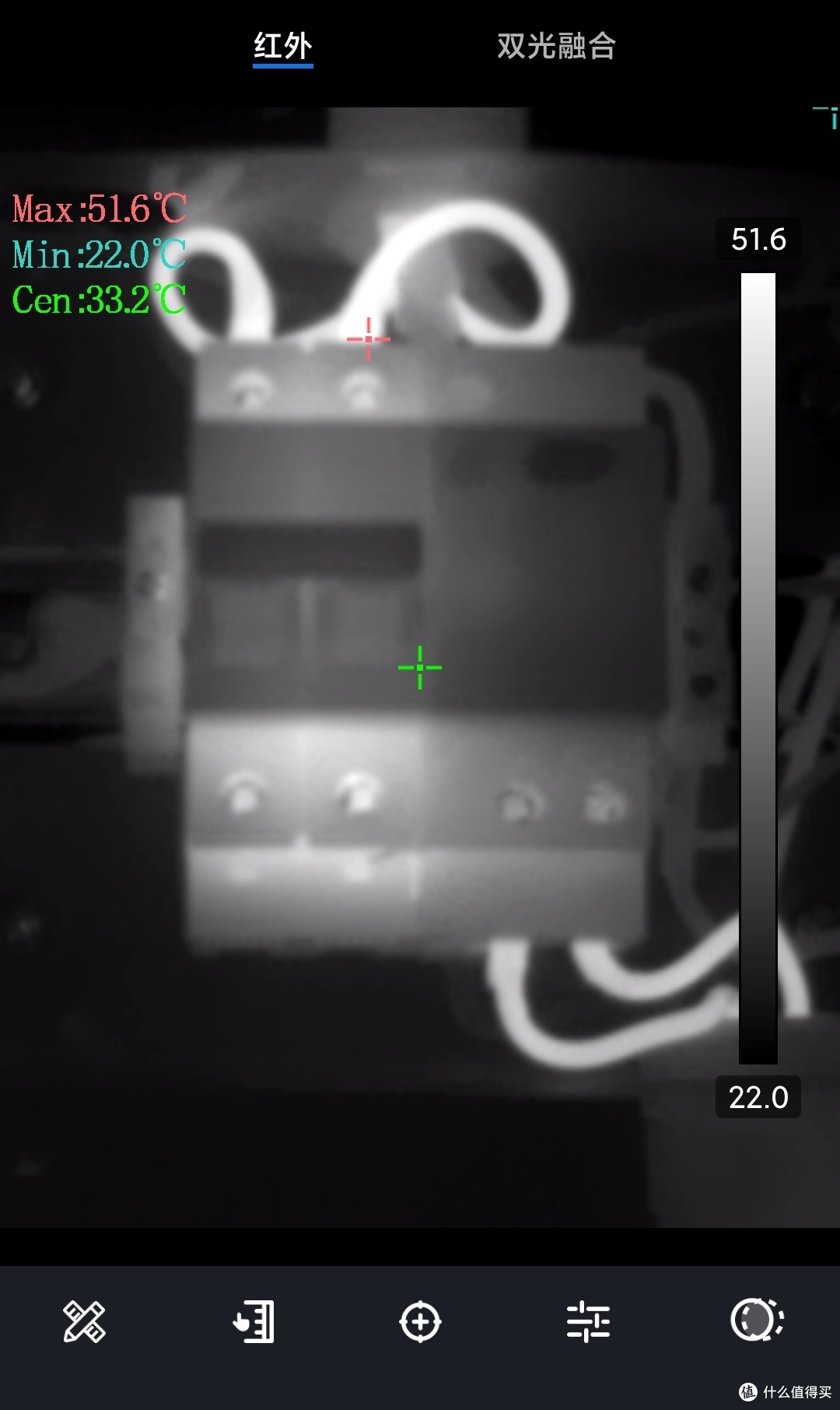

施耐德c40温度就是稳接好线开始测温,很明显能够看到施耐德的温度在五十左右,跟我平时的c63/c80的温度差不多,说明这个热量基本上是线本身的温度,闸的自发热并不大。因为车子一般7kw的电流是31A多,32A不到,比起40才80%的一个负载,理论上闸发热应该低于线本身温度,而保护是要超过40A再快速发热跳闸才对。

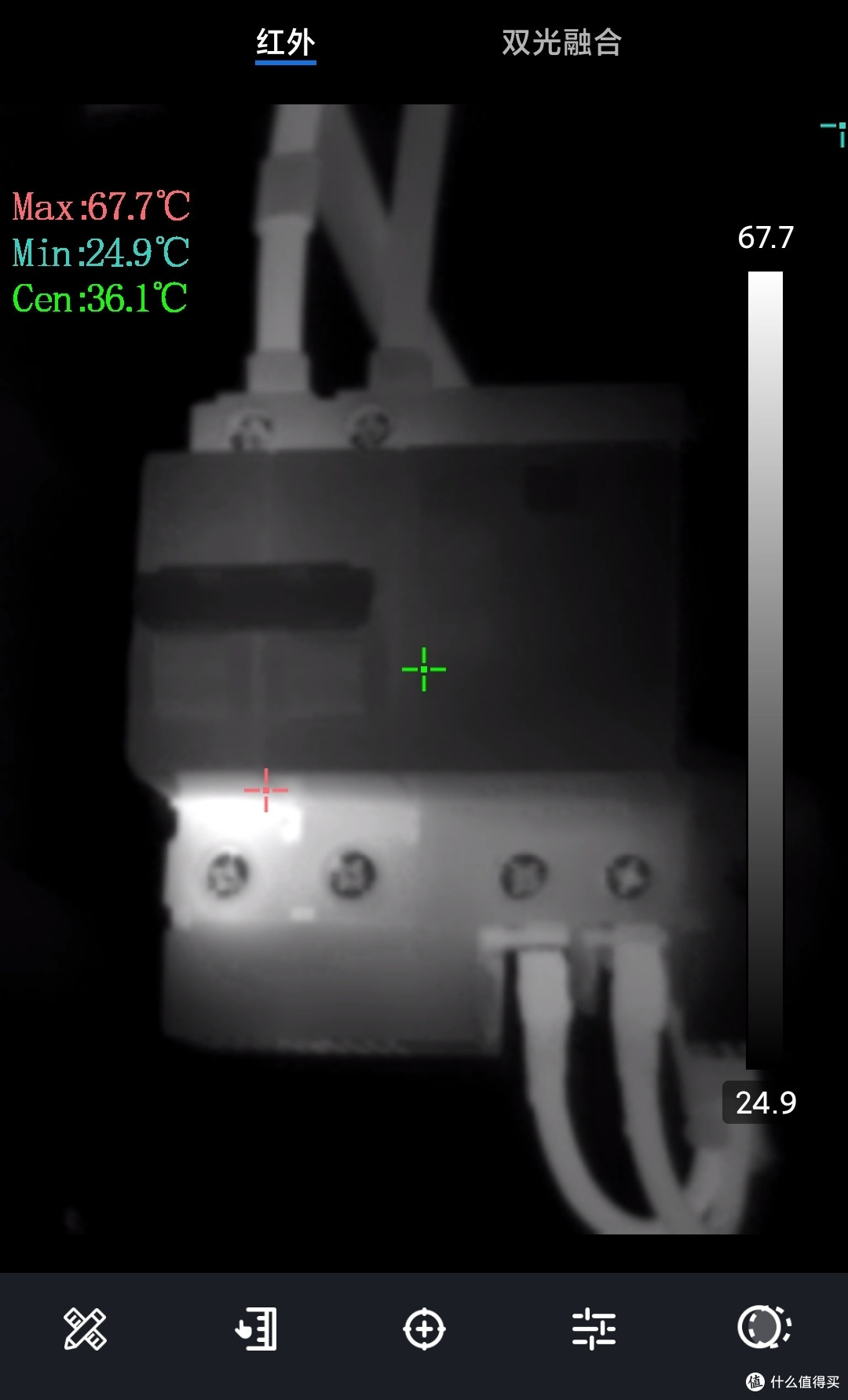

德力西c63这让人无语的温度好家伙电表箱德力西已经接近70度了,我已经发现好多起了,坐等温州两年后大批用德力西的烧闸。所以说测温好啊,得测温啊,因为真男人必须要让符合温度达标啊。

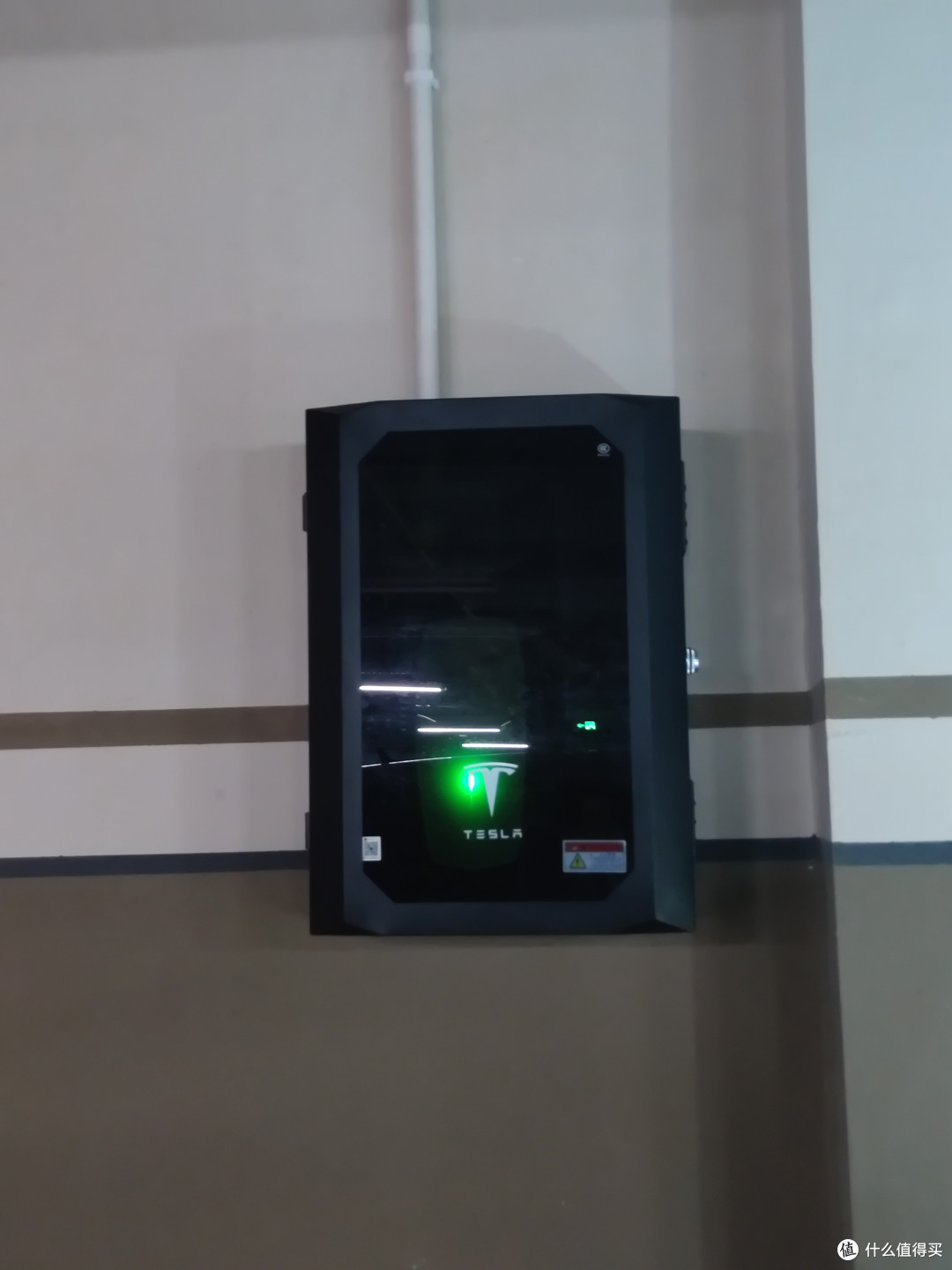

完工走人客户全程观看了所有安装细节后表示这钱花得值啊,以后再也不找黑心官方安装了
。
