IT项目管理必备!用WBS思维导图管控开发风险

项目管理人必看!
一张思维导图搞定WBS拆解+全周期风险管控

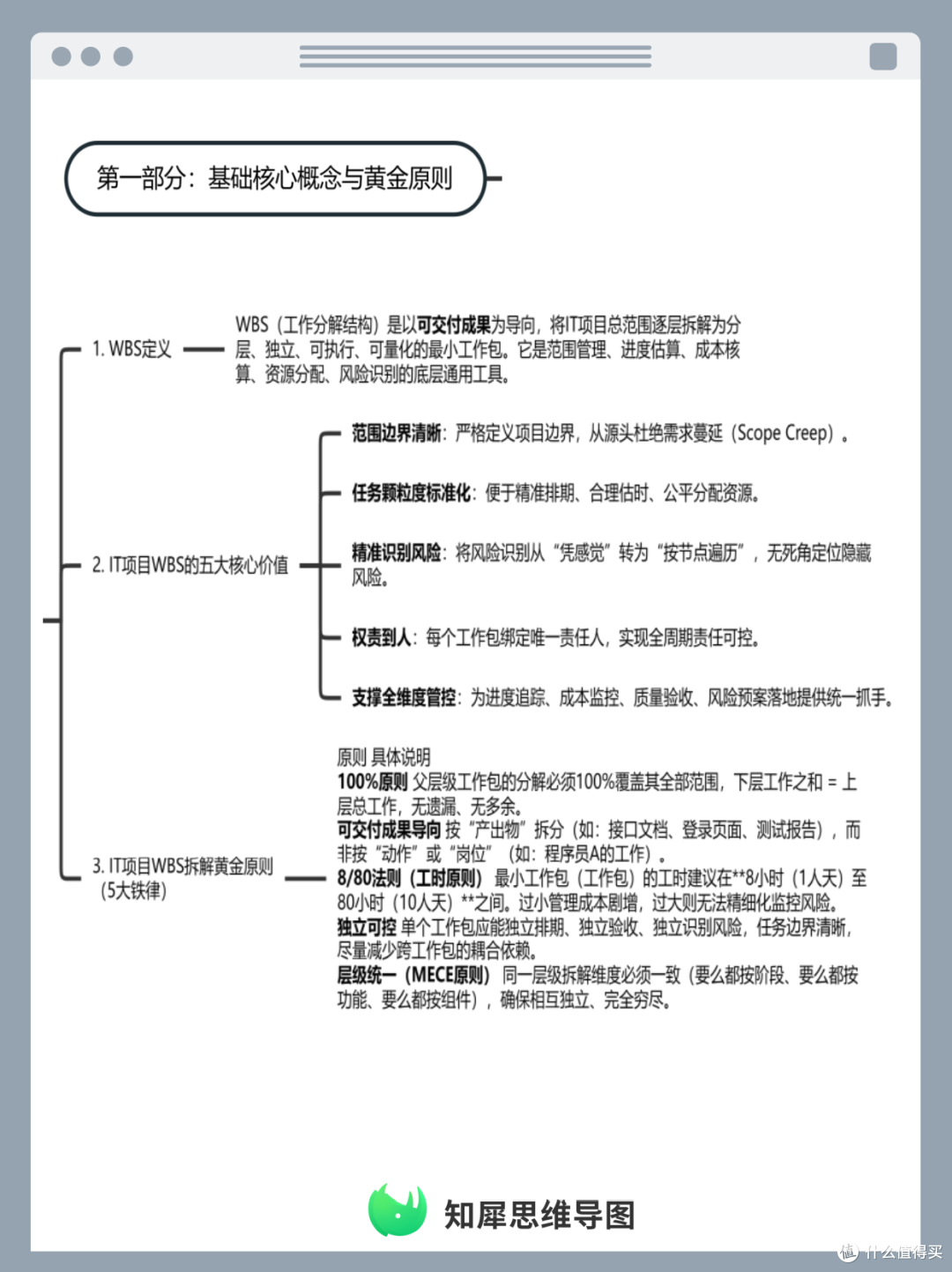

WBS拆解5大铁律(IT项目专用)
1100%原则:下层工作包之和=上层总工作,无遗漏无多余
2可交付导向:按产出物拆(接口文档、测试报告),不按岗位拆
38/80法则:最小工作包工时8~80小时,过大过小都失控
4独立可控:每个包单独排期、验收、识别风险
5层级统一:同层级维度一致,不混搭

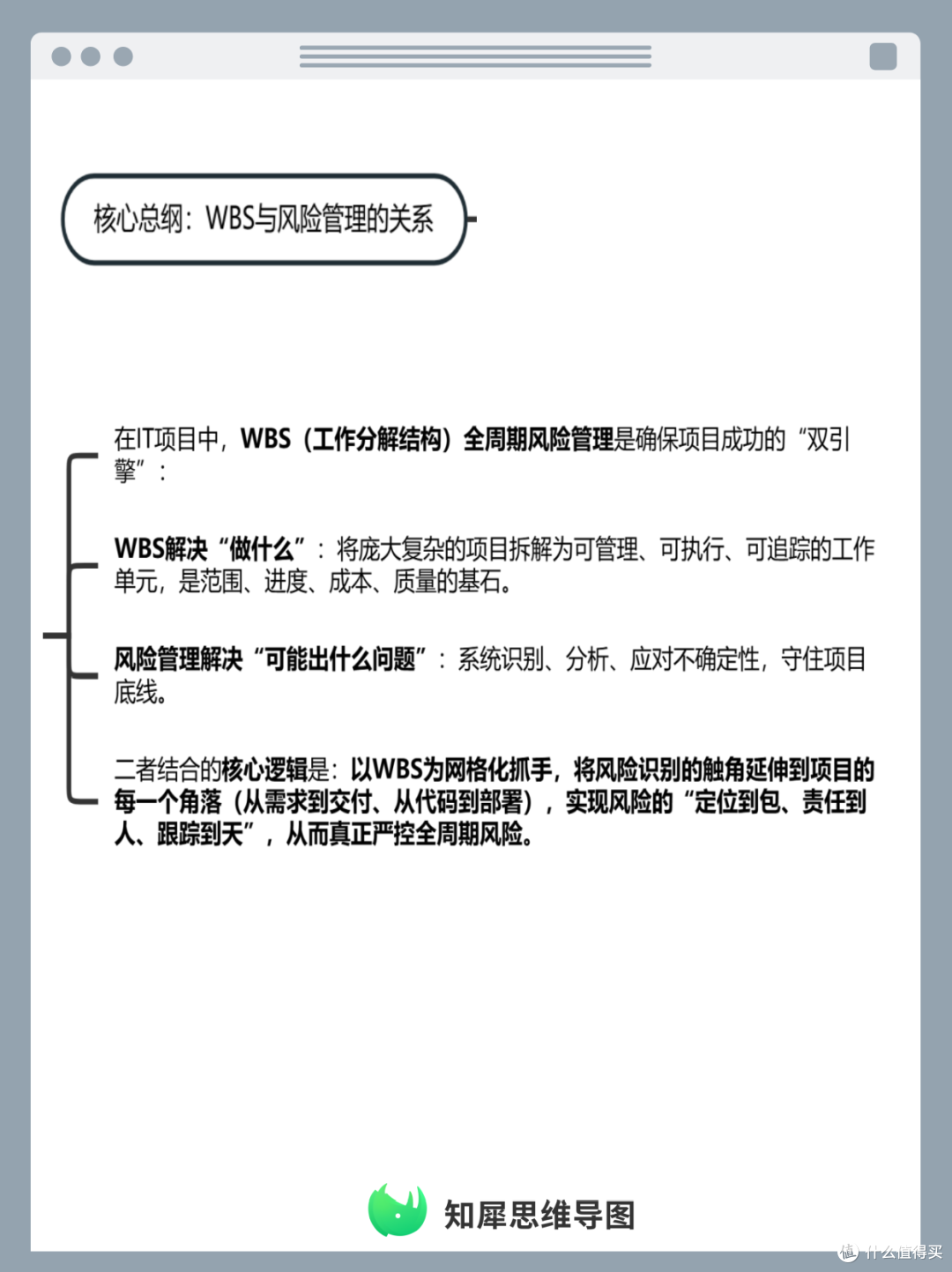

全周期5大阶段风险+管控(一张图全包)

启动阶段:需求模糊、目标不清
→ PRD+原型全员评审签字,建立变更控制流程
规划阶段 :技术选型失误、资源不足
→ 架构评审会+第三方组件POC验证,WBS预留缓冲期
开发阶段 :代码质量差、进度延期、集成翻车
→ CI门禁强制扫描+单元测试覆盖率>80%,每日站会跟进,接口降级熔断预案

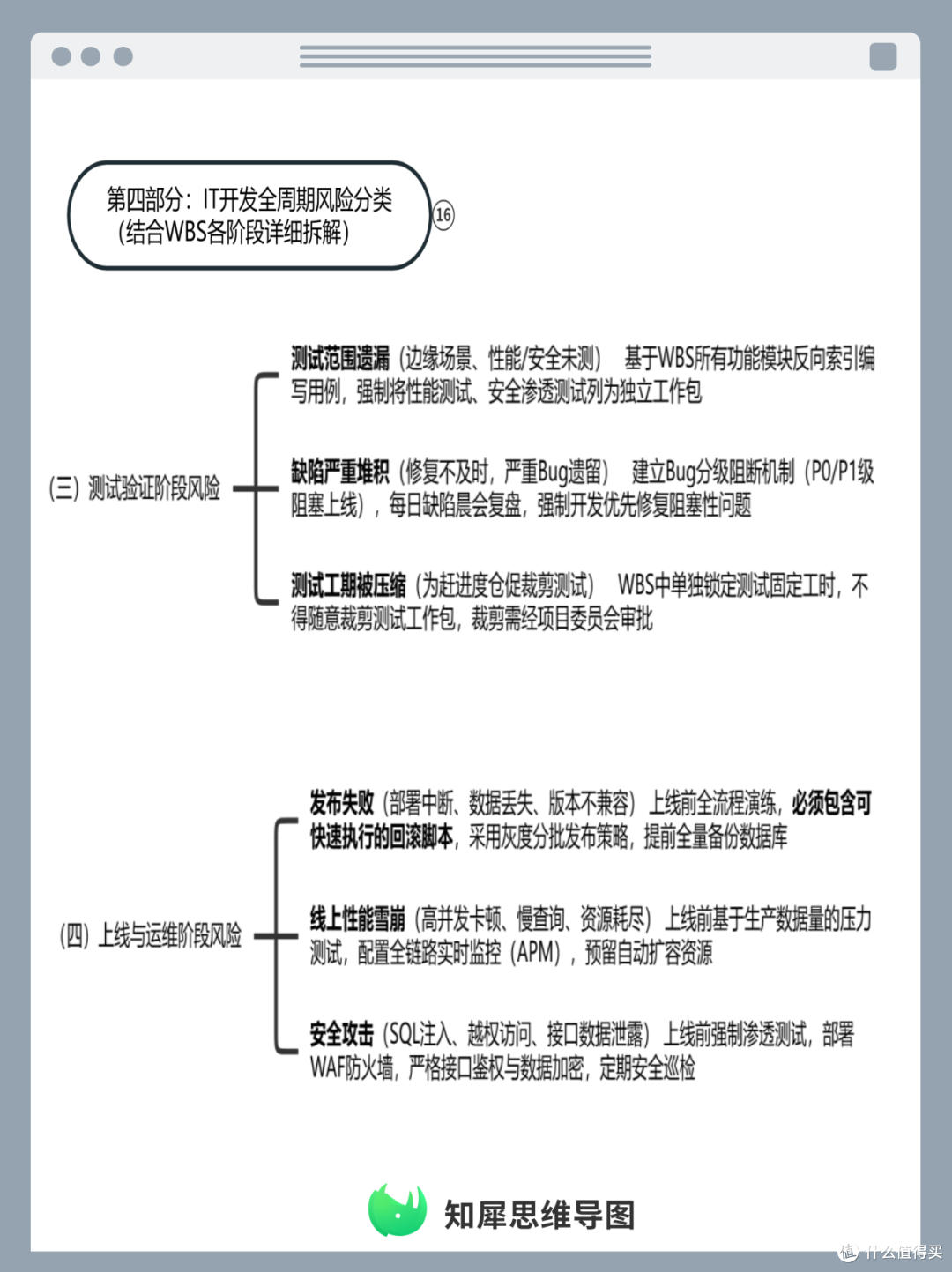

测试阶段:范围遗漏、缺陷堆积、工期被砍
→ 基于WBS反向索引全覆盖用例,Bug分级阻断,测试工时单独锁定不得裁剪

上线运维阶段:部署失败、性能雪崩、安全攻击
→ 灰度发布+完整回滚脚本,全链路监控+自动扩容,上线前强制渗透测试
落地实操8步法
1梳理总交付目标
2按生命周期拆二级阶段
3按可交付成果拆三级模块
4拆至最小工作包(严守8/80)
5匹配负责人、工期、依赖、验收标准
6基于WBS全节点逐一识别风险
7变更联动:需求变→WBS变→风险重评
8动态跟踪:进度偏差>10%自动触发预警
