ASPICE标准化管理软件怎么落地:汽车电子研发的过程证据链怎么建

2026-09-23 14:10:52 0点赞 0收藏 0评论
ASPICE标准化管理软件怎么落地:汽车电子研发的过程证据链怎么建

距离客户过程审核还有两周,质量工程师被要求提供一条整车功能需求的完整追溯:它由哪条系统需求分解而来,对应哪份设计说明、哪次代码提交、哪条测试用例。他翻遍共享盘,每一环都能找到痕迹,却凑不出一条首尾相连的链路。ASPICE标准化管理软件落地难的根源就在这里:流程文件与工程数据没有绑定在同一套记录里。

一、先校准标尺:评估看的是数据

1. 它不是一张证书

ASPICE由德国汽车工业协会(VDA)质量管理中心发布与维护,是ISO/IEC330xx系列在汽车行业的应用。3.1版本目前仍被广泛使用,4.0版本于2023年12月发布,范围扩展到硬件工程与机器学习工程。它的身份是过程能力评估框架:企业追求的是在目标过程域达到某个能力等级,评估方交付的是各过程优势与改进潜力的画像,不存在把整个公司合并成一个等级的说法

2. V模型与能力等级的作用边界

V模型左侧自上而下分解:利益相关方需求、系统需求、系统架构、软件需求与软件架构;右侧自下而上验证:单元验证、软件集成测试、系统集成测试与系统合格性测试。两侧层级对应,评估核查的正是这些对应关系是否真实存在、是否可被检索。能力等级衡量的是过程执行与管控是否稳定,它不评价技术方案优劣,也不评价产品性能。

二、过程证据链由哪些记录构成

1. 一条链上的四类记录

完整链路要覆盖需求、设计、代码、测试四类记录,并且能从任意一端追到另一端。最常见的断点有两类:孤儿需求,没有任何下游实现或验证;孤儿测试,用例找不到上游需求,说不清在验证什么。可追溯性不等于一张人工维护的表格,表格会过期、会漏更新,也会被人为修饰。真正的可追溯性是数据之间的关联关系本身,链接是数据的一部分,而不是数据之外的附件。

ASPICE标准化管理软件怎么落地:汽车电子研发的过程证据链怎么建

2. 每个环节留三类证据

每个实践环节要留下三类证据才算闭环:工作产品回答做了什么,评审记录回答有没有人检查过、问题如何关闭,变更追溯回答改动是否受控、波及哪些下游对象、下游是否重新验证。只留工作产品的问题是,产物存在不等于过程发生过;缺少变更追溯,则无法判断当前版本是否可靠。

三、第一步:把需求从文档段落变成条目

1. 条目化的落地动作

要做四件事:分配唯一编号、指定责任人、设置可流转的状态、允许关联下游对象。在工具中,是按层级建立条目结构,把利益相关方需求、系统需求、软件需求分层组织;为条目设定来源、优先级、验证方法、目标版本;建立与设计条目、测试用例的关联。粒度要适中:过粗时一条需求对应几十条用例,追溯形同虚设;过细时维护成本陡增。可操作的判断标准是,一条需求对应一个可独立验证的目标。

2. 双向追溯怎么真正实现

双向追溯意味着从需求能找到下游的设计与测试,从测试结果也能反查需求。单向追溯容易在评估中暴露短板,评估方常从测试结果一端反向核查。需求追溯矩阵的局限在于它是一份独立的人工产物:需求一变,矩阵不会自动更新,反而成为矛盾的证据来源。把关联固化进数据则不同,关联在创建时生成,随条目一起流转,评估时可直接调取。

四、第二步:用状态机管住条目与Bug的生命周期

1. 状态流转要留痕

状态机让需求、Bug、变更在明确的状态之间流转,每次流转都留下时间戳与操作人,这些记录本身就是过程证据,能让评估方复现某个时间点上的处理路径。需求可以设计为草稿、评审中、已批准、开发中、已实现、已验证、已关闭;Bug可以是新建、已确认、修复中、待验证、已验证、已关闭。名称不必照搬,关键是先后关系清晰、准入条件明确,并坚持两条原则:状态不可跳步,流转要留痕

2. 变更管控:上游一动,下游不失联

上游一条需求改动如果缺乏系统管控,会引发连锁反应:下游用例与设计没有同步更新,追溯关系漏更新,基线被私下覆盖。对应的做法是让变更请求与受影响的条目建立关联,流转到影响分析节点时列出全部关联对象;批准后提示相关方重新验证,验证结果回填到变更请求上,形成闭环。

ASPICE标准化管理软件怎么落地:汽车电子研发的过程证据链怎么建

五、第三步:在关键节点冻结基线

基线是在关键里程碑把一组配置项及其当前状态固化下来,形成可审计的快照,并记录冻结时间与责任人。它的价值在于可复现:评估方可能要求查看某个已冻结版本当时包含哪些需求与用例、追溯关系是什么样。如果数据一直在变动、从未建立基线,团队只能回答现在是什么样,回答不了当时是什么样。基线之后发生的任何变更,都要走变更流程、通过新版本进入下一条基线,而不是直接改动已冻结的内容。

六、用工具承载证据链

碎片化的工具链下,需求在需求工具里,评审纪要在文档平台里,构建日志在持续集成系统里,没有任何一个位置能回答一条需求从提出到验证经历了什么。需要说明的是,工具是承载证据链的载体,不是过程改进本身:需求怎么分、状态怎么设、基线何时打,仍取决于团队自己的过程规划。

七、落地顺序与自查清单

1. 推荐的落地顺序

顺序建议是先统一工具链,再推需求条目化,然后上状态机与变更管控,最后建立基线。它符合证据链的生长逻辑:没有条目就无法建立关联,没有状态就无法证明过程按序执行,没有基线就无法复现历史状态。反过来先集中写流程文件、再回头整理数据,往往会发现文件描述的过程与实际数据对不上。

2. 自查清单

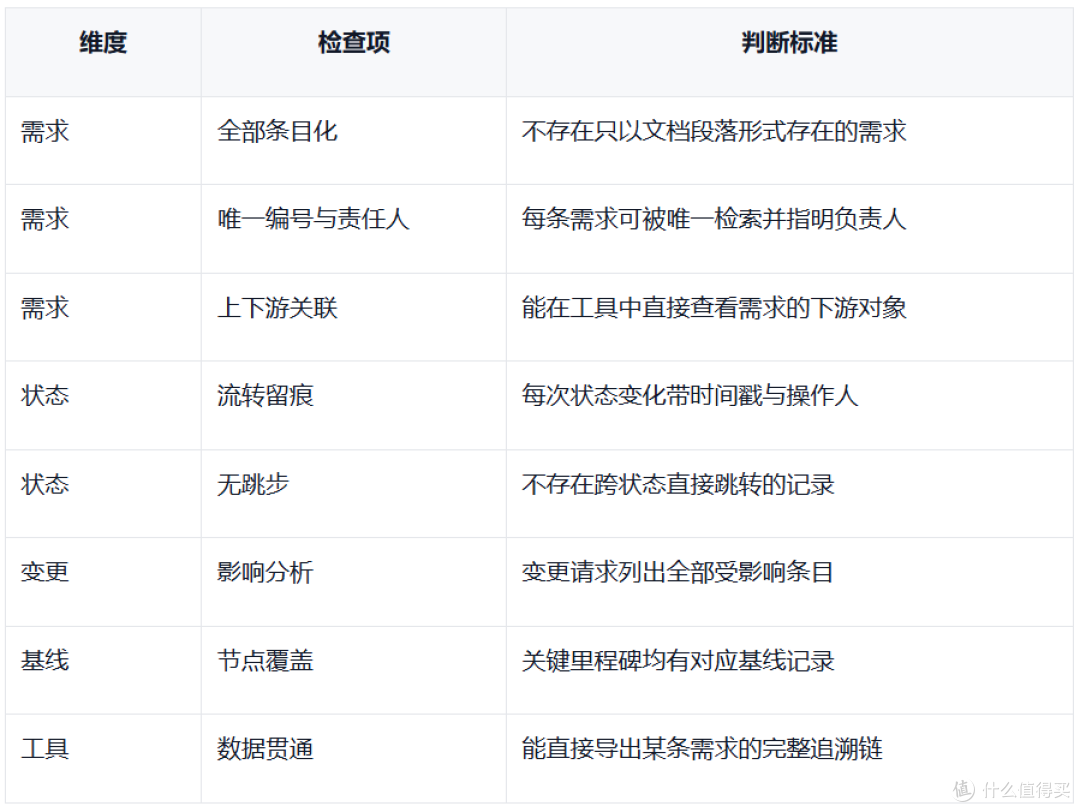

ASPICE标准化管理软件怎么落地:汽车电子研发的过程证据链怎么建

清单的用法是定期检查、逐步收敛:每次挑出最薄弱的一两条解决掉,几个月下来链路自然会连起来。这也是ASPICE标准化管理软件真正落地的样子,追溯不是评估前的突击任务,而是日常研发工作的自然产出。

八、常见问题

1. 团队只有几十人,也需要上专门的工具吗?

先看证据能不能靠人工稳定维持一致。单一项目、变更不频繁时,轻量方式起步是可行的;一旦多项目并行、需求频繁变更,人工维护的关联关系会迅速失准,评估前很难补齐。

2. 项目该按3.1还是4.0准备?

以客户与评估方的要求为准。3.1目前仍被广泛使用,4.0增加了硬件工程与机器学习工程过程组。如果项目包含较多硬件或算法内容,按4.0规划更贴合实际。

3. 硬件团队要不要一起纳入追溯范围?

评估范围包含硬件开发时就需要。硬件的设计输入、评审记录、变更与验证记录同样要能被检索,否则系统层追溯会在软硬件接口处断掉。

4. 评估临近才开始整理材料,来得及吗?

风险较高。集中补录的材料在时间戳、版本号与责任人上容易自相矛盾,评估方一旦发现时间线矛盾,通常会扩大抽样范围。证据更要紧的是日常一致,而不是数量。

5. ASPICE与ISO26262能共用一套记录吗?

可以共用数据底座。前者关注过程能力,后者关注安全生命周期,把安全需求、安全机制与测试对象的关联建立在同一套数据上,能减少重复维护;两套体系各建一套记录,反而容易产生新的不一致。

作者提示含AI生成内容。作者声明本文无利益相关,欢迎值友理性交流,和谐讨论~
