查漏报告:还是小修小补就要过防水保修期!
屋顶第4次补漏,依然漏水,怎么维修和维权?(二)

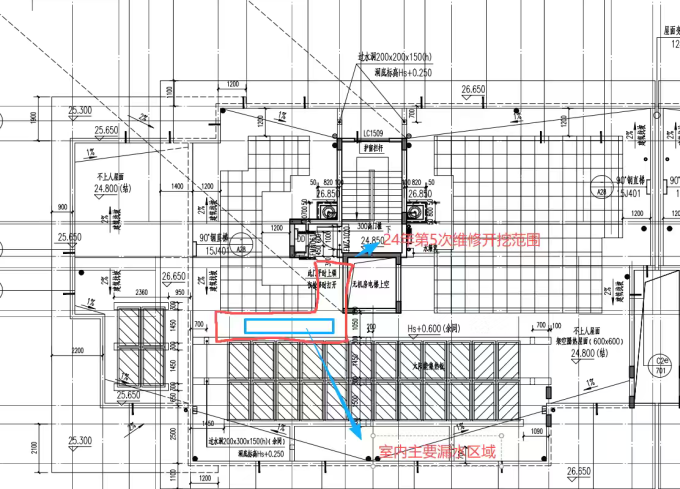

(上接一,一年半后)龚老师,您好。烦请您先看下我的背景,之前邀请您回答过(参见一),现在是上文的后续。在第4次屋顶注浆维修失效后,进行了第5次维修。这次维修采用:“屋顶从室内楼板打针注浆+屋顶面局部开挖至结构层重做防水”。目前从2024年11月份到2026年5月份,中间一年半未漏水,5月份一场超大暴雨后重新漏水。施工单位这边质保到27年11月,维修负责人还算负责,提出了屋面层重新注浆等方法都被我拒绝了,要我自己提供方案,他们尽力全力配合进行维修。现在真的非常焦虑,不知道怎么办。想请教龚老师,给几个适合房子目前状况的维修方案。
您好。最不愿意看到的情况出现了,就是屋面越修越漏,还修还漏。第五次维修,应该来说,还是非常有针对性的,施工方法也是正规的。屋面扩大了区域凿开做防水,加上天花上面对漏水的地方打针灌浆。保证了一年半没有漏水。现在再次漏水,估计有两个原因,一是打凿的区域还是不够,之外的区域在裂缝贯穿后漏水;二是打针灌浆的长度还是不行,灌浆材料耐候性能不高。如果采用的是泡沫胶,1-2年失效漏水是正常现象。我也看了之前公开的回答,里面说了一点,屋面漏水有一个特征就是不对应,裂缝会有延伸。您这个屋面,要想第六次修好,还是一样的建议,一是扩大屋面凿开的面积,客厅的面积,或者您整个房子的面积都凿开到楼底板,清理干净后,寻找裂缝凿开做细节加强防水,接着做三道防水层,一道防水高分子涂料两遍,干后铺两道高分子防水自粘卷材,然后按原屋面层次恢复;二是现在漏水的天花凿开,不要打针灌浆,做背水一战堵漏。沿着漏水的裂缝凿,一定凿到第一层钢筋。这里要注意,要问一下开发商,楼板混凝土里面是否预埋电线管,要是有,就不要背堵,任何背堵都没有意义。只能按图纸,把你家范围内的线管面积全部凿开做防水。因为根本不知道是从哪里的线管裂缝进的水。(未完,待续)#漏水 #屋顶漏水 #屋顶防水
